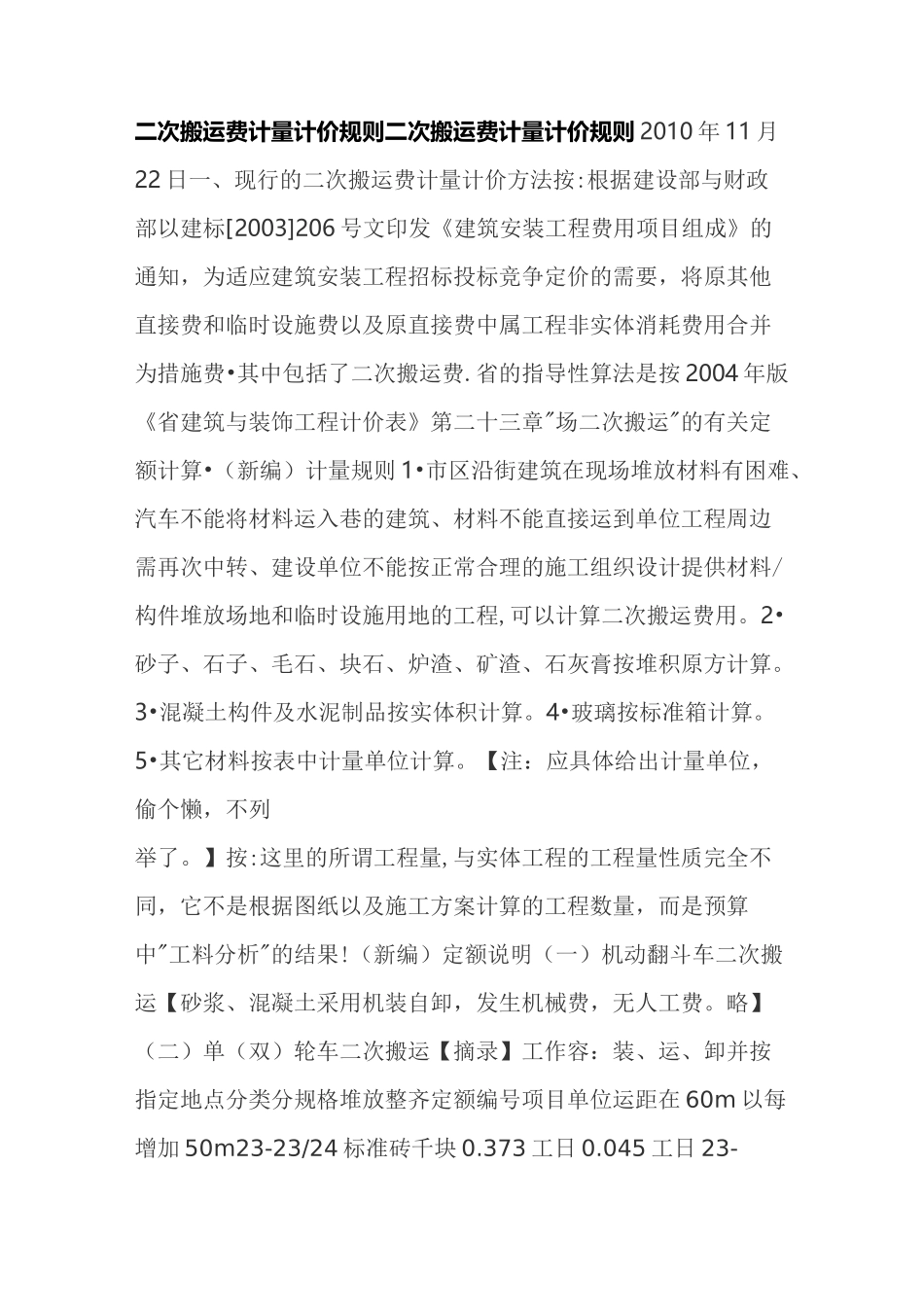

二次搬运费计量计价规则二次搬运费计量计价规则 2010 年 11 月22 日一、现行的二次搬运费计量计价方法按:根据建设部与财政部以建标[2003]206 号文印发《建筑安装工程费用项目组成》的通知,为适应建筑安装工程招标投标竞争定价的需要,将原其他直接费和临时设施费以及原直接费中属工程非实体消耗费用合并为措施费•其中包括了二次搬运费
省的指导性算法是按 2004 年版《省建筑与装饰工程计价表》第二十三章"场二次搬运"的有关定额计算•(新编)计量规则 1•市区沿街建筑在现场堆放材料有困难、汽车不能将材料运入巷的建筑、材料不能直接运到单位工程周边需再次中转、建设单位不能按正常合理的施工组织设计提供材料/构件堆放场地和临时设施用地的工程,可以计算二次搬运费用
2•砂子、石子、毛石、块石、炉渣、矿渣、石灰膏按堆积原方计算
3•混凝土构件及水泥制品按实体积计算
4•玻璃按标准箱计算
5•其它材料按表中计量单位计算
【注:应具体给出计量单位,偷个懒,不列举了
】按:这里的所谓工程量,与实体工程的工程量性质完全不同,它不是根据图纸以及施工方案计算的工程数量,而是预算中"工料分析"的结果
(新编)定额说明(一)机动翻斗车二次搬运【砂浆、混凝土采用机装自卸,发生机械费,无人工费

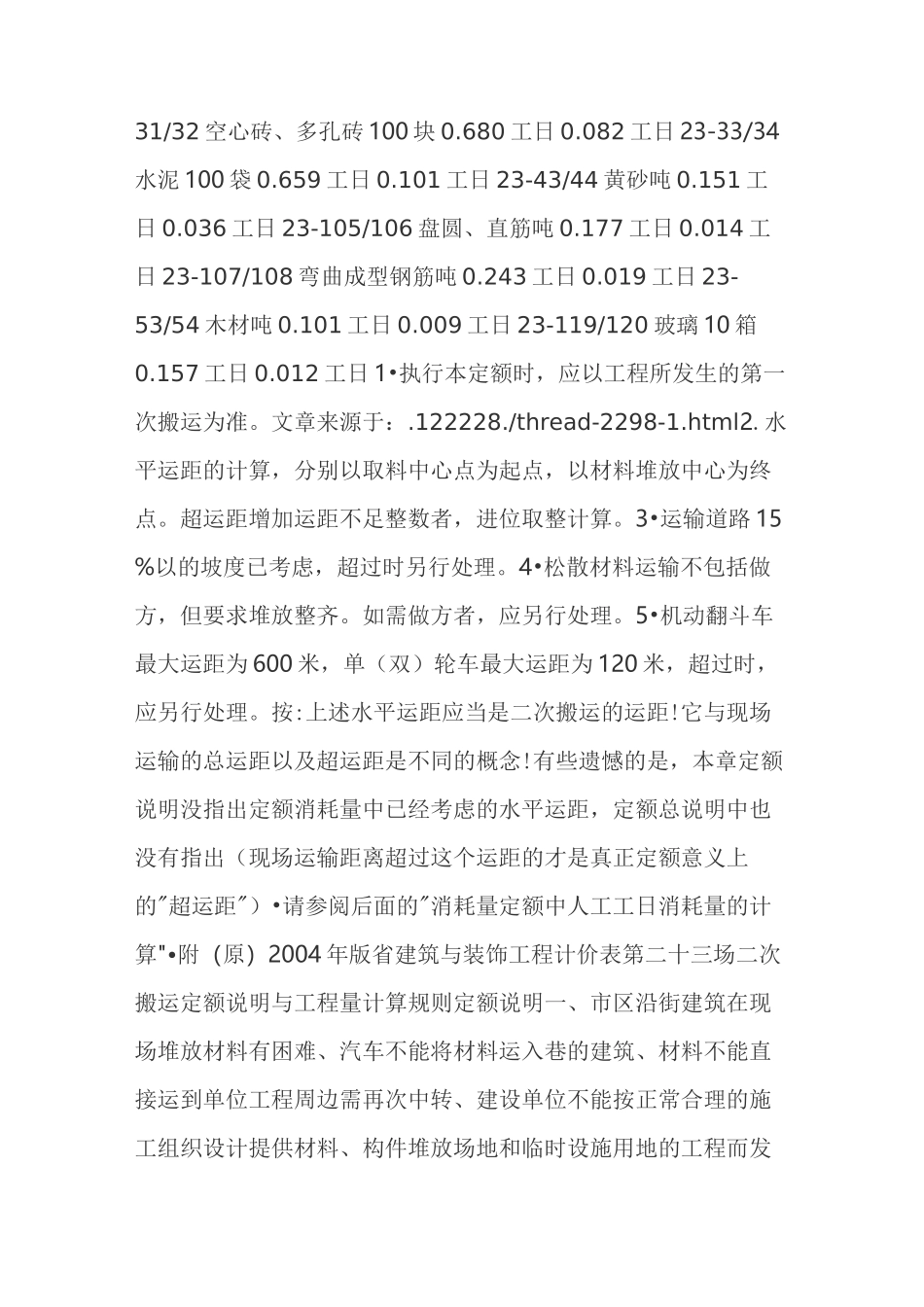

略】(二)单(双)轮车二次搬运【摘录】工作容:装、运、卸并按指定地点分类分规格堆放整齐定额编号项目单位运距在 60m 以每增加 50m23-23/24 标准砖千块 0
373 工日 0
045 工日 23-31/32 空心砖、多孔砖 100 块 0
680 工日 0
082 工日 23-33/34水泥 100 袋 0
659 工日 0
101 工日 23-43/44 黄砂吨 0
151 工日 0
036 工日 23-105/106 盘圆、直筋吨 0
177 工日 0

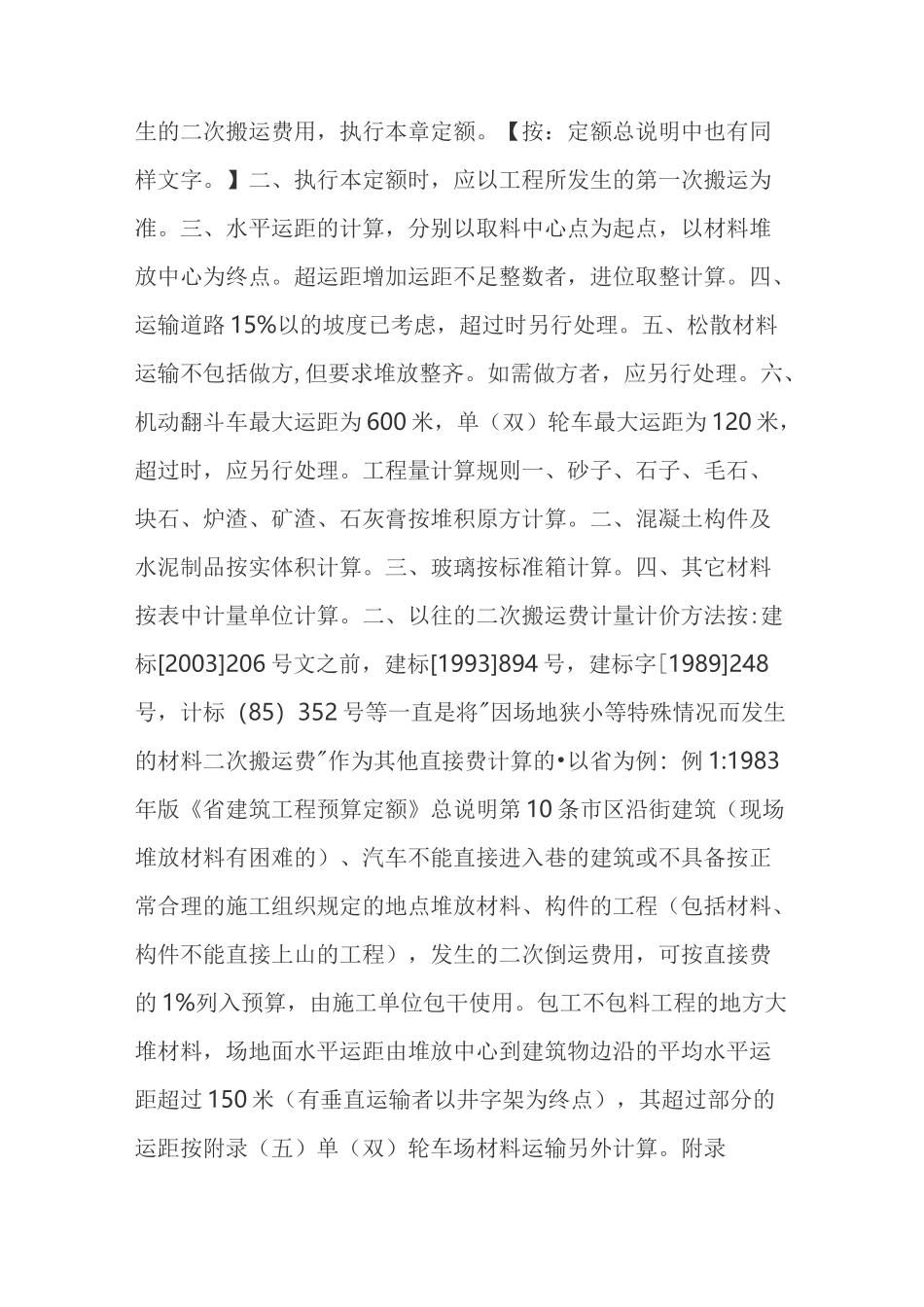

014 工日 23-107/108 弯曲成型钢筋
