物料基本操作 1

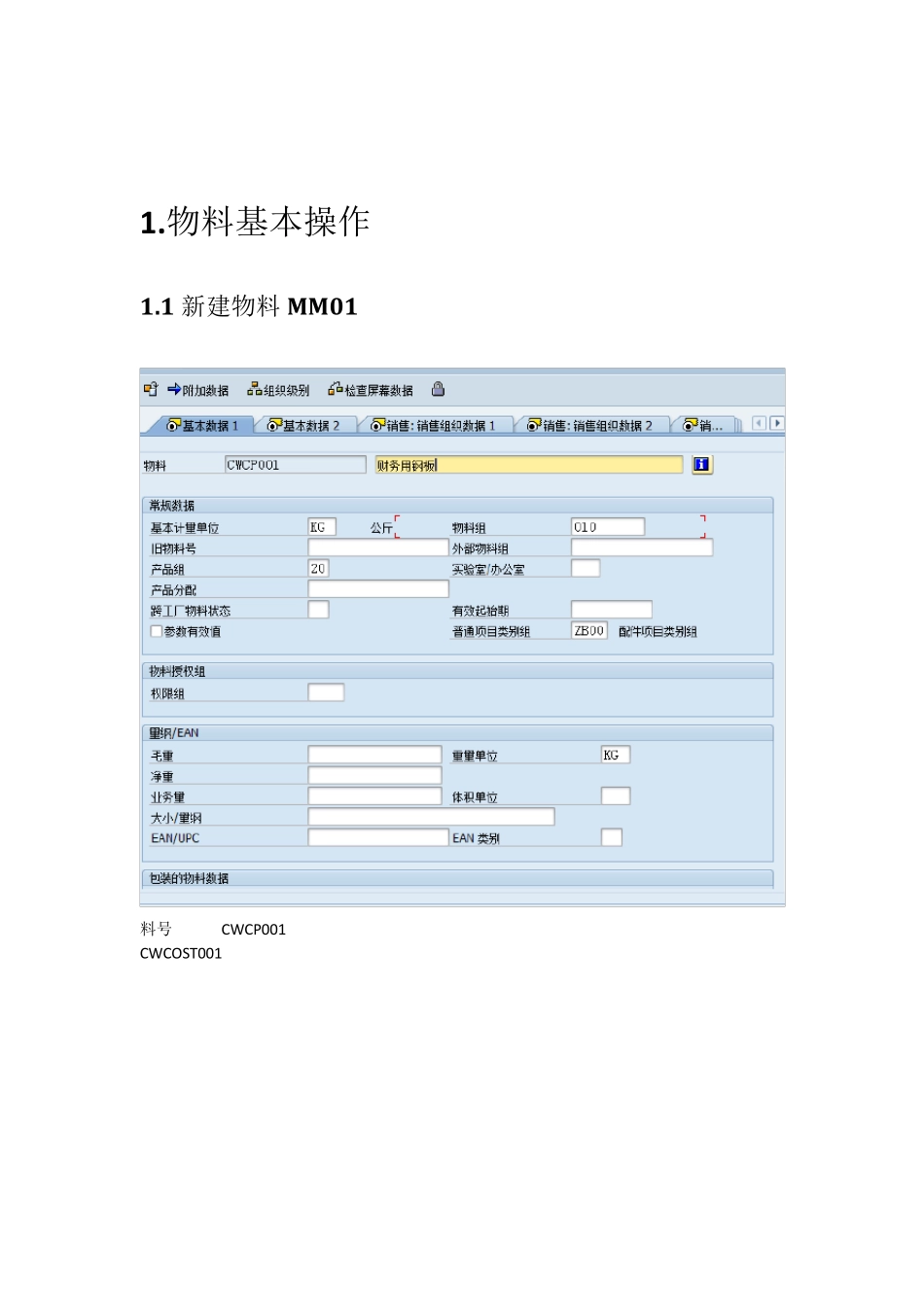

1 新建物料M M 01 料号 CW CP001 CW COST001 1

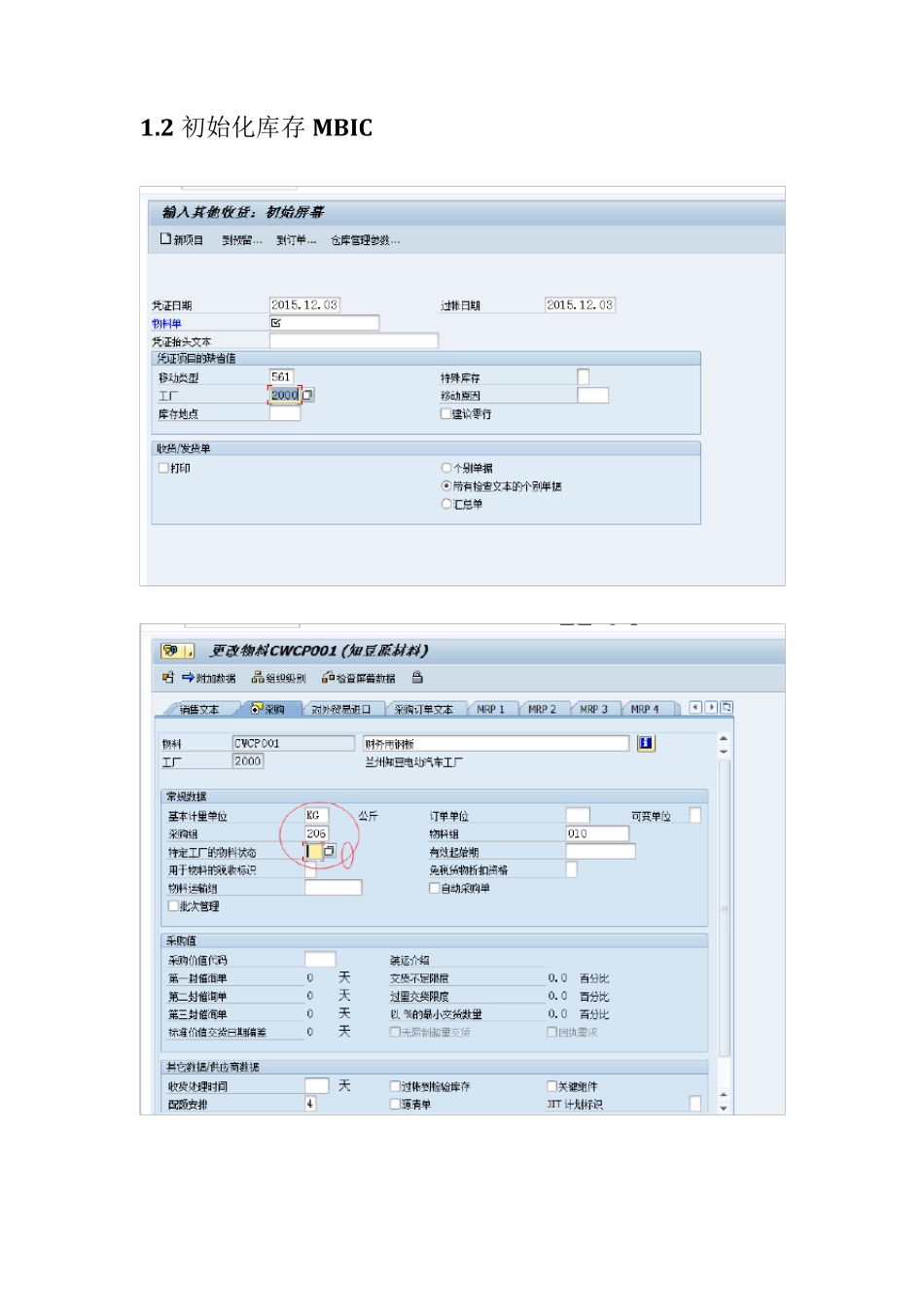

2 初始化库存 M BIC 凭证 4900001501 已记帐 1
3 实时库存 M B52 1

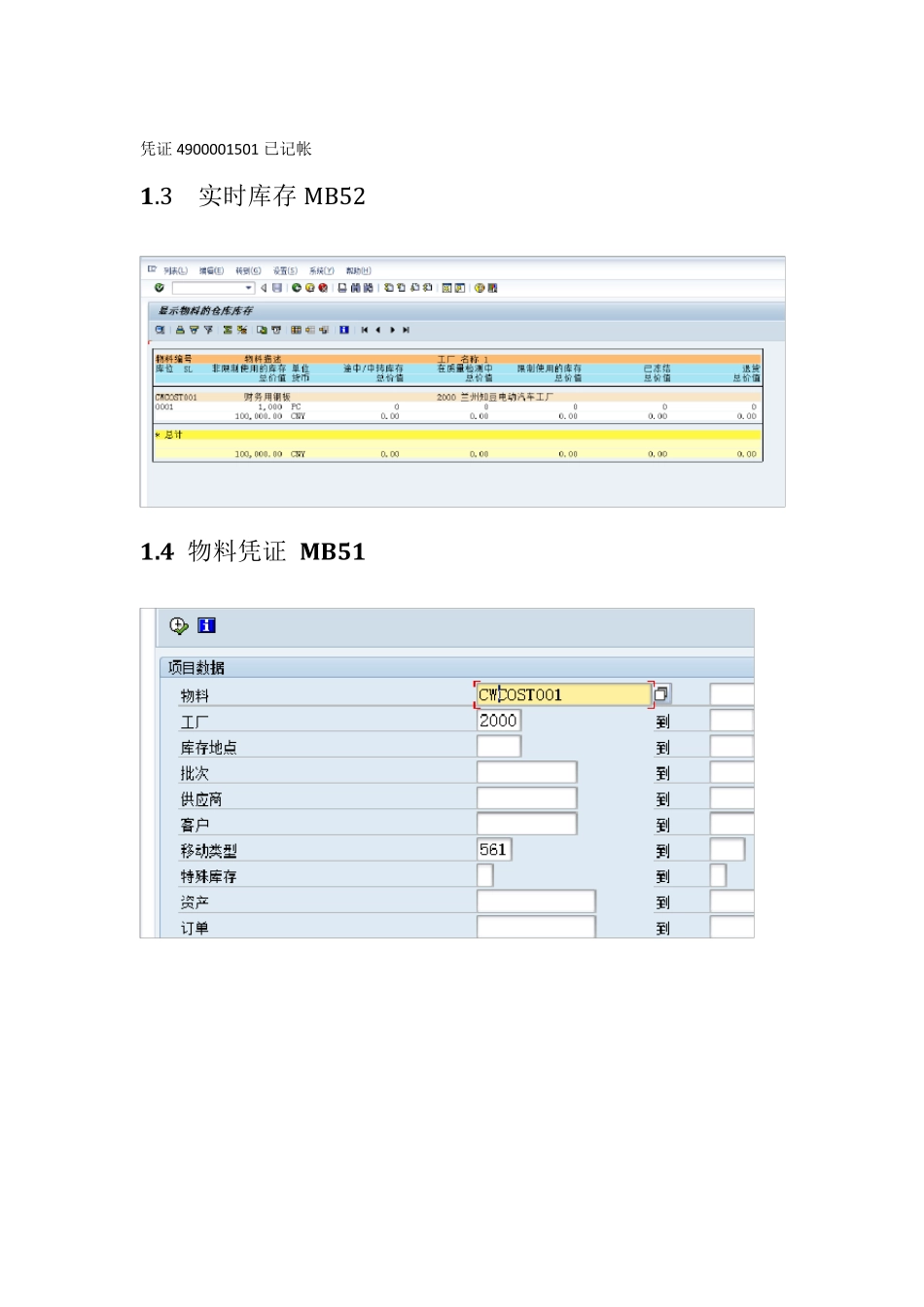

4 物料凭证 M B51 2 .内部订单 2
1 创建在建工程主数据 AS01 资产 80000014 0 创建了 2
2 创建内部订单KO01 订单在号 300042 下被建立 2
3 创建内部订单预算 KO22 2
4 下达内部订单 KO02 2
5 内部订单记帐 2
1 通过内部订单发料 M B1A 凭证 4900001502 已记帐 2
2MBST 2
3 M B03 2,5
4 961 发料 凭证 4900001505 已记帐 冲回 凭证4900001508 已记帐 2
5 建筑费用通过总帐凭证记帐F-02 凭证 100000264 记帐到公司代码2000 中 2
6 追加内部订单预算 KO24 项目 002 订单 300042 超出预算 消息号 BP604 诊断 在凭证项目002 订单 300042 中,40,829
06 CNY 超过会计年度2015 的预算
KO22 KO24 2
7 减少内部订单预算 KO26 KO26 2
8 再发料M B1A 凭证4900001509 已记帐 消息号 M 7060 诊断 已经保存凭证4900001509 并存储在数据库里
9 内部订单 2993 报表 2
10 内部订单结算 KO88 2
11 查看订单成本分析 KO03 3 点击上图的“成本分析”之后,如下 从上图中,就可以看到该订单的归集和结转情况,换句话说,可以看到该基建项目建设过程中费用归集情况
在建工程资本化流程 3
1 创建固定资产主数据 AS 01 资产 30100061 0 创建了 3
2进行在建工程转
