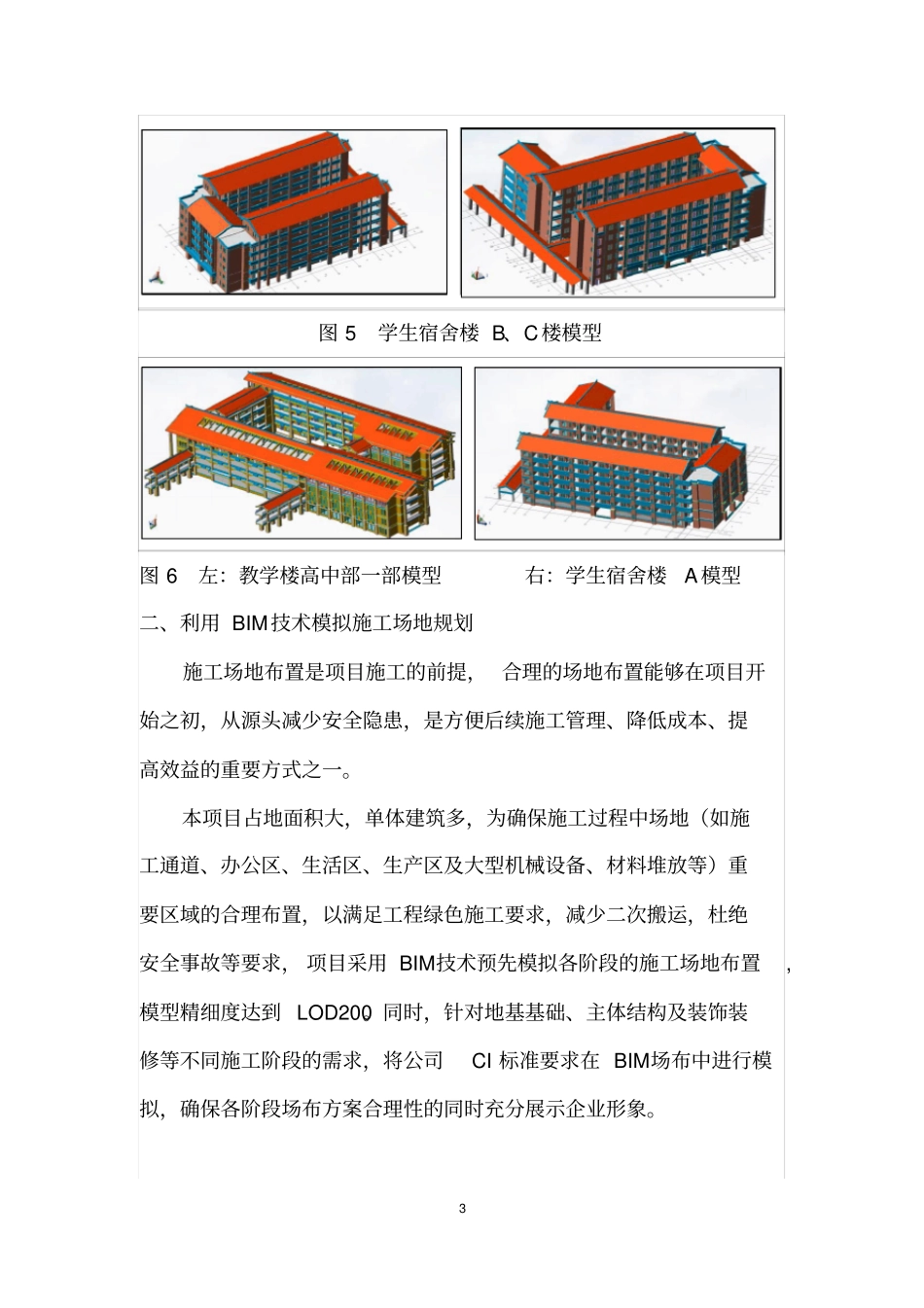

1 东山一中一期项目应用 BIM技术的相关措施本项目工程体量大( 总建筑面积达到 15 万平方米,新建建筑包括普通教室、专用教室、公共教学用房、办公综合用户房等着各类教学设施;体育场馆行运动设施;学生宿舍、教师宿舍、食堂等生活用房、人防地下室等,共计12 幢)、系统复杂、工期紧(合同工期730天), 且所有的设计资料都是平面的,如果不能很好的解决大跨度结构及屋面钢结构施工等一系列问题,不仅会给钢结构制作和拼装带来麻烦,也将影响混凝土结构的施工,造成间接的经济损失。因此,针对本工程施工的重点、 难点,公司要求本项目技术人员在施工全过程中依托先进的 BIM 技术, 做好项目质量、安全、进度、物资管控,以提高项目专业服务水平,达到提升项目质量、保证工期、有效控制成本、减小项目风险,提升项目总体品质的目标。一、 项目建筑专业 BIM模型创建项目施工初期,公司通过对项目调研, 组建了项目 BIM建模小组,以公司 BIM建模标准为基础,利用鲁班、REVIT等国内外知名 BIM软件对项目各建筑单体进行快速建模,模型精细度达到LOD300。以此作为项目正式应用BIM技术的工作开端。下图所示为 BIM小组以项目施工图纸为基础, 创建的各单体建筑专业 BIM模型:2 图 1 左:风雨操场模型右:高中(食堂)模型图 2 左:图文信息中心模型右:高中教师宿舍模型图 3 左:学生礼堂模型右:艺体楼模型图 4 教学楼高中部二部、三部模型3 图 5 学生宿舍楼 B、C楼模型图 6 左:教学楼高中部一部模型右:学生宿舍楼A模型二、利用 BIM技术模拟施工场地规划施工场地布置是项目施工的前提, 合理的场地布置能够在项目开始之初,从源头减少安全隐患,是方便后续施工管理、降低成本、提高效益的重要方式之一。本项目占地面积大,单体建筑多,为确保施工过程中场地(如施工通道、办公区、生活区、生产区及大型机械设备、材料堆放等)重要区域的合理布置,以满足工程绿色施工要求,减少二次搬运,杜绝安全事故等要求, 项目采用 BIM技术预先模拟各阶段的施工场地布置,模型精细度达到 LOD200。同时,针对地基基础、主体结构及装饰装修等不同施工阶段的需求,将公司CI 标准要求在 BIM场布中进行模拟,确保各阶段场布方案合理性的同时充分展示企业形象。4 图 7 项目 BIM场布模型图 8 办公区 BIM模拟三、利用 BIM技术优化土方开挖施工方案设计及施工模拟为保证本项目基坑施工安全及周围环境不受损害,项目将通过...
