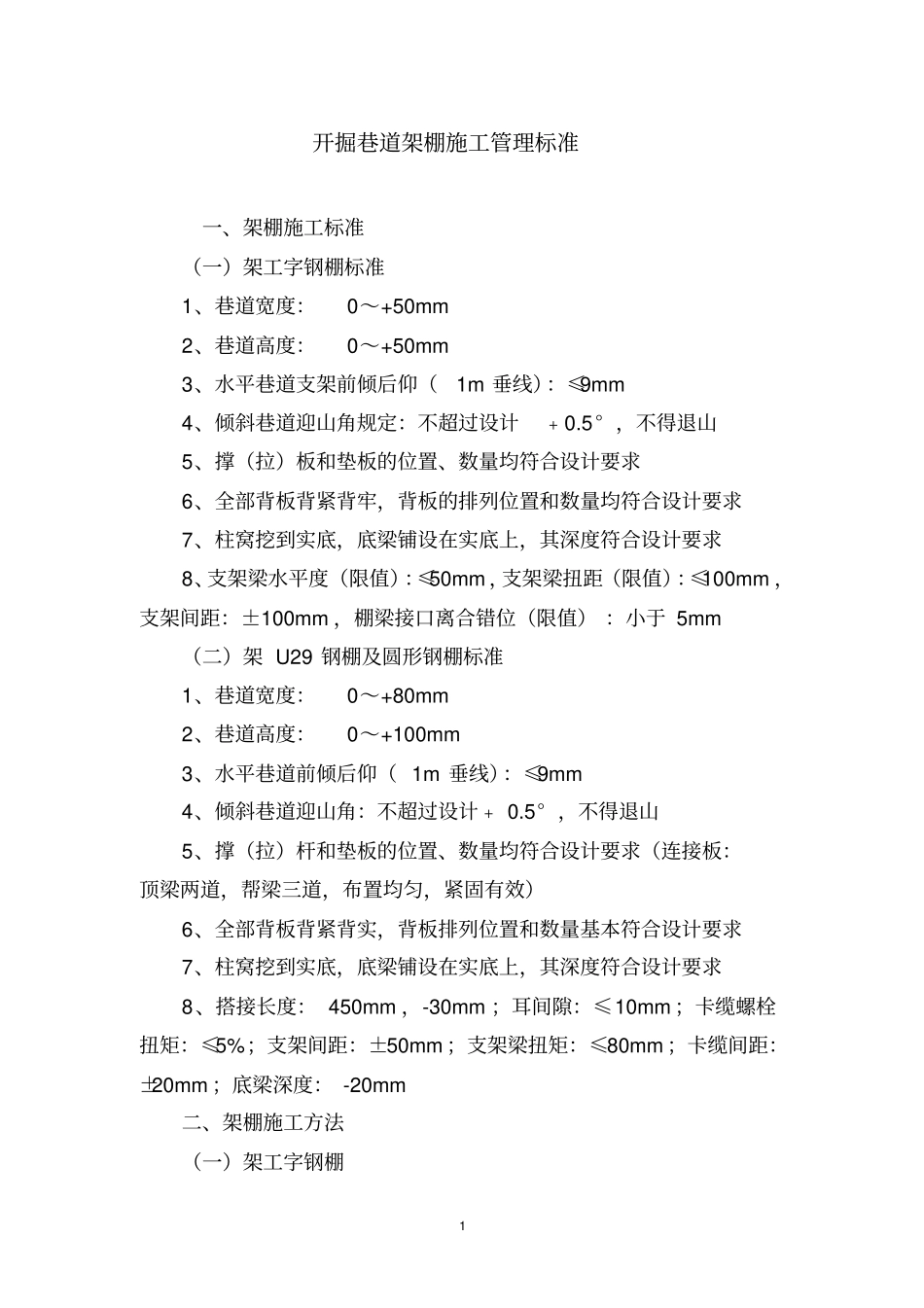

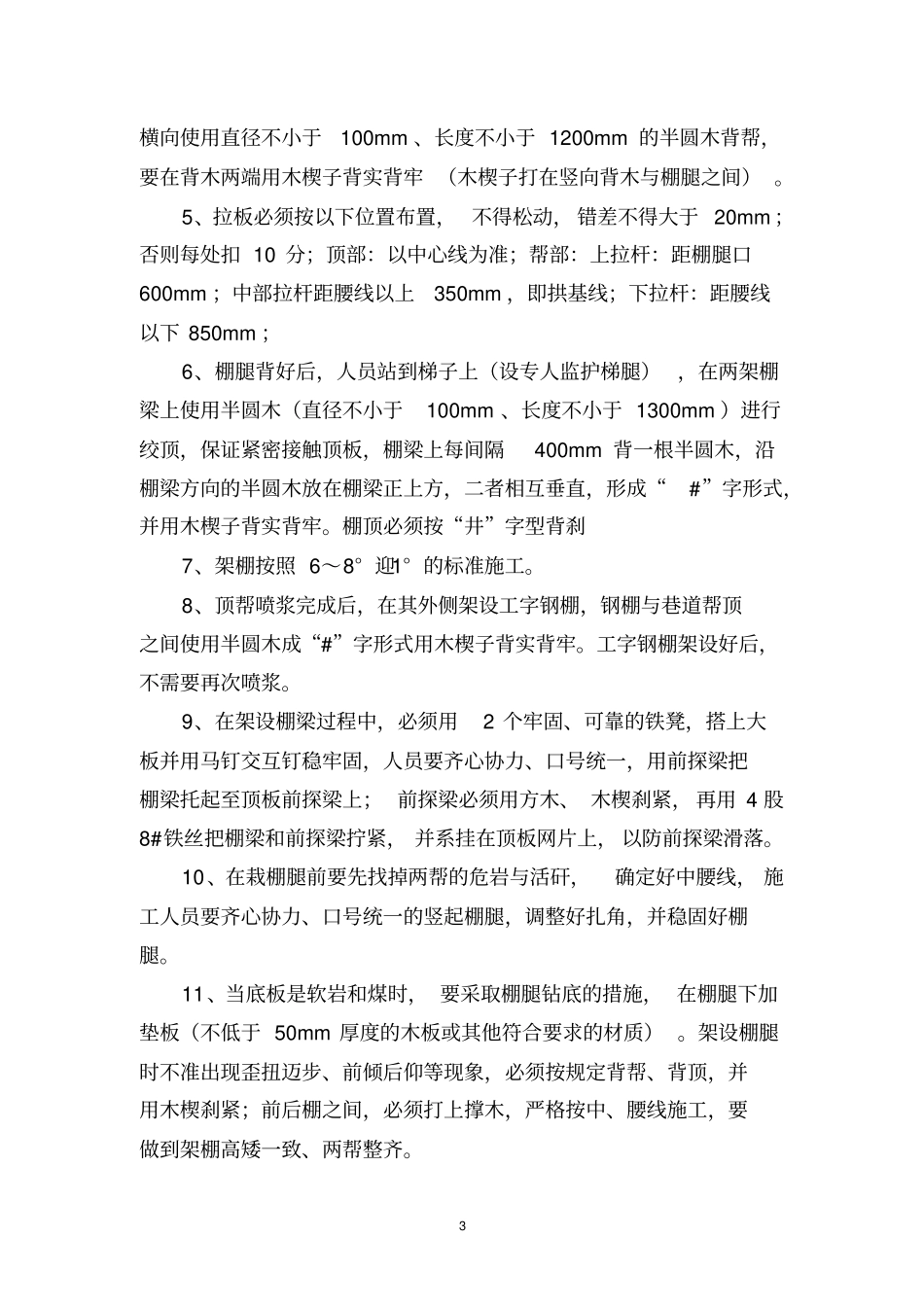

1 开掘巷道架棚施工管理标准一、架棚施工标准(一)架工字钢棚标准1、巷道宽度:0~+50mm 2、巷道高度:0~+50mm 3、水平巷道支架前倾后仰(1m 垂线):≤9mm 4、倾斜巷道迎山角规定:不超过设计﹢0
5° ,不得退山5、撑(拉)板和垫板的位置、数量均符合设计要求6、全部背板背紧背牢,背板的排列位置和数量均符合设计要求7、柱窝挖到实底,底梁铺设在实底上,其深度符合设计要求8、支架梁水平度(限值):≤50mm ,支架梁扭距(限值):≤100mm ,支架间距:±100mm ,棚梁接口离合错位(限值) :小于 5mm (二)架 U29 钢棚及圆形钢棚标准1、巷道宽度:0~+80mm 2、巷道高度:0~+100mm 3、水平巷道前倾后仰( 1m 垂线):≤9mm 4、倾斜巷道迎山角:不超过设计﹢ 0
5° ,不得退山5、撑(拉)杆和垫板的位置、数量均符合设计要求(连接板:顶梁两道,帮梁三道,布置均匀,紧固有效)6、全部背板背紧背实,背板排列位置和数量基本符合设计要求7、柱窝挖到实底,底梁铺设在实底上,其深度符合设计要求8、搭接长度: 450mm ,-30mm ;耳间隙:≤10mm ;卡缆螺栓扭矩:≤5%;支架间距:±50mm ;支架梁扭矩:≤80mm ;卡缆间距:±20mm ;底梁深度: -20mm 二、架棚施工方法(一)架工字钢棚2 (1)安全检查,排除不安全隐患:①放炮前加固工作面10 米之内的支架
②放炮后由外向里逐棚检查、整修
③使用吊梁式前探梁时,放炮后将前探梁前移至工作面固定牢固,上好需要架设的棚头,调整好中腰线,并背实顶板,棚梁前方空顶区用方木背实
(3)挖腿窝:先量取棚距,按中线和下宽定腿窝位置,按腰线确定其深度
控制好顶帮后,再把腿窝挖至设计深度
挖腿窝时,须由专人监护
(4)立棚腿:竖上棚腿,调整好扎角,并稳固好棚腿
(5)合棚梁:前探梁上的棚头与棚
