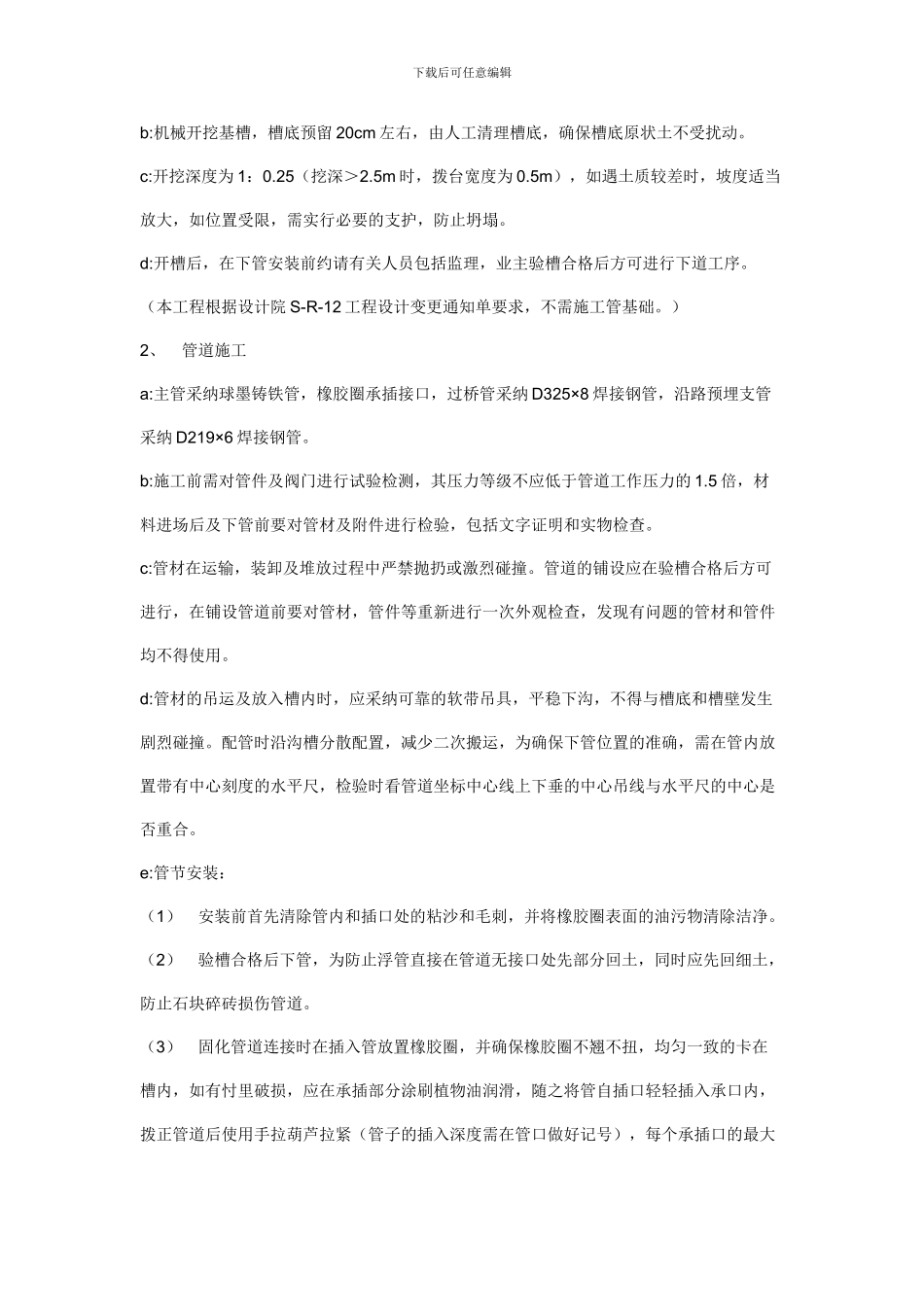

】PE 给水管施工技术方案一、给水管道施工工艺流程1、机械开挖至基底 20cm 2、人工开挖至基底 3、基槽验收合格4、基础施工5、下管安装6、接口7、安装阀门,消防栓 8、砌筑检查井 9、管线试压 10、冲洗消毒 11、管道回填二、管道主要工序施工方法及要点1、 基槽开挖a:施工前复测准备接入的管线的位置和高程,与设计高程无误时方可进行施工(连接原有管道)
施工中执行二级测量复核制度,定期检查,做好施工的原始记录,及时进行成品测量
开槽时要仔细了解交叉口的现状管线及其他障碍物,以便开挖时实行妥善的加固保护措施
下载后可任意编辑b:机械开挖基槽,槽底预留 20cm 左右,由人工清理槽底,确保槽底原状土不受扰动
c:开挖深度为 1:0
25(挖深>2
5m 时,拨台宽度为 0
5m),如遇土质较差时,坡度适当放大,如位置受限,需实行必要的支护,防止坍塌
d:开槽后,在下管安装前约请有关人员包括监理,业主验槽合格后方可进行下道工序
(本工程根据设计院 S-R-12 工程设计变更通知单要求,不需施工管基础
)2、 管道施工a:主管采纳球墨铸铁管,橡胶圈承插接口,过桥管采纳 D325×8 焊接钢管,沿路预埋支管采纳 D219×6 焊接钢管
b:施工前需对管件及阀门进行试验检测,其压力等级不应低于管道工作压力的 1
5 倍,材料进场后及下管前要对管材及附件进行检验,包括文字证明和实物检查
c:管材在运输,装卸及堆放过程中严禁抛扔或激烈碰撞
管道的铺设应在验槽合格后方可进行,在铺设管道前要对管材,管件等重新进行一次外观检查,发现有问题的管材和管件均不得使用
d:管材的吊运及放入槽内时,应采纳可靠的软带吊具,平稳下沟,不得与槽底和槽壁发生剧烈碰撞
配管时沿沟槽分散配置,
