下载后可任意编辑侧限桩施工工艺1

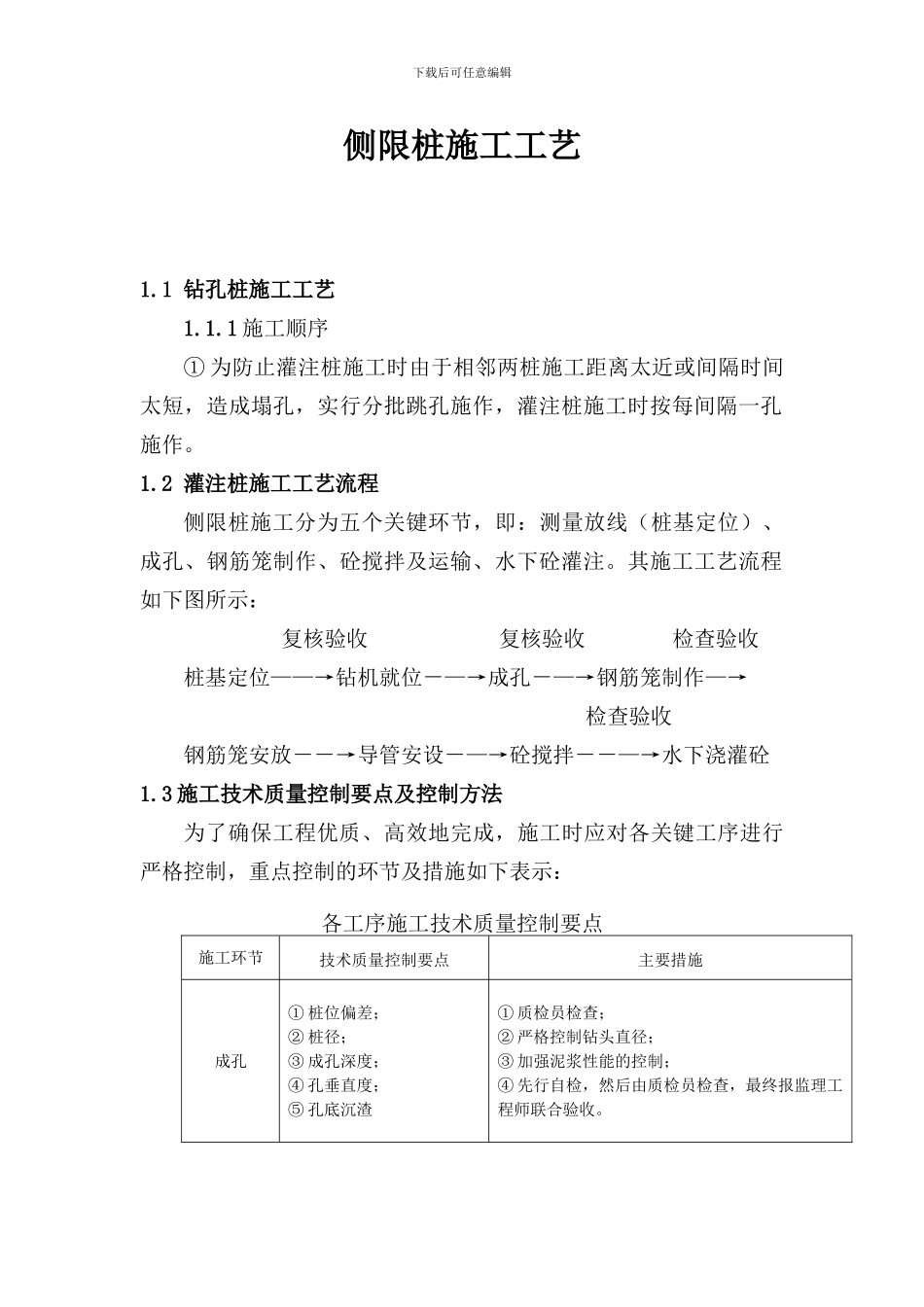

1 钻孔桩施工工艺1
1 施工顺序① 为防止灌注桩施工时由于相邻两桩施工距离太近或间隔时间太短,造成塌孔,实行分批跳孔施作,灌注桩施工时按每间隔一孔施作
2 灌注桩施工工艺流程侧限桩施工分为五个关键环节,即:测量放线(桩基定位)、成孔、钢筋笼制作、砼搅拌及运输、水下砼灌注
其施工工艺流程如下图所示: 复核验收 复核验收 检查验收桩基定位——→钻机就位-—→成孔-—→钢筋笼制作—→ 检查验收钢筋笼安放--→导管安设-—→砼搅拌--—→水下浇灌砼1
3 施工技术质量控制要点及控制方法为了确保工程优质、高效地完成,施工时应对各关键工序进行严格控制,重点控制的环节及措施如下表示:各工序施工技术质量控制要点施工环节技术质量控制要点主要措施成孔① 桩位偏差;② 桩径;③ 成孔深度;④ 孔垂直度;⑤ 孔底沉渣① 质检员检查;② 严格控制钻头直径;③ 加强泥浆性能的控制;④ 先行自检,然后由质检员检查,最终报监理工程师联合验收

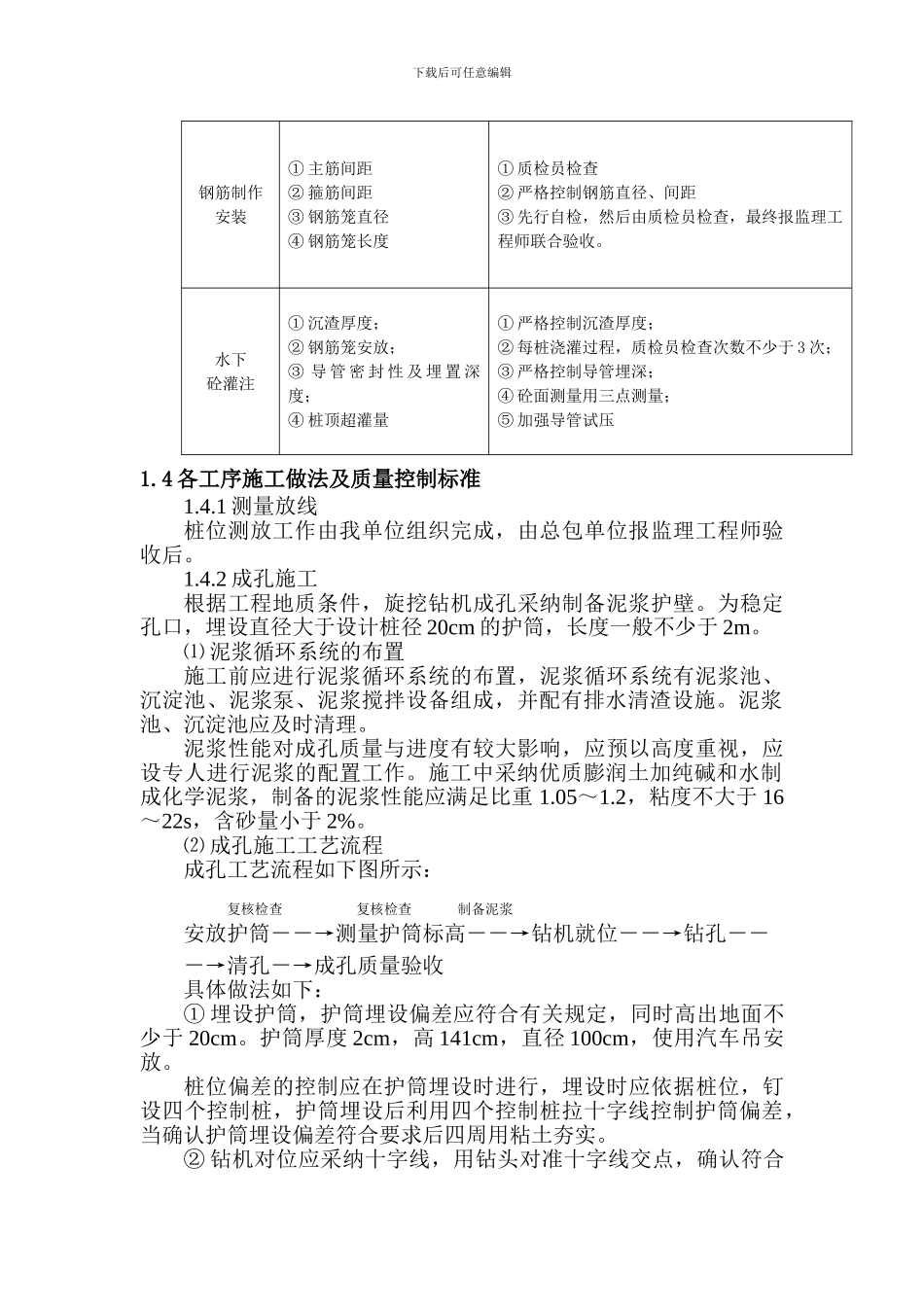

下载后可任意编辑钢筋制作安装① 主筋间距② 箍筋间距③ 钢筋笼直径④ 钢筋笼长度① 质检员检查② 严格控制钢筋直径、间距③ 先行自检,然后由质检员检查,最终报监理工程师联合验收
水下砼灌注① 沉渣厚度;② 钢筋笼安放;③ 导 管 密 封 性 及 埋 置 深度;④ 桩顶超灌量① 严格控制沉渣厚度;② 每桩浇灌过程,质检员检查次数不少于 3 次;③ 严格控制导管埋深;④ 砼面测量用三点测量;⑤ 加强导管试压1

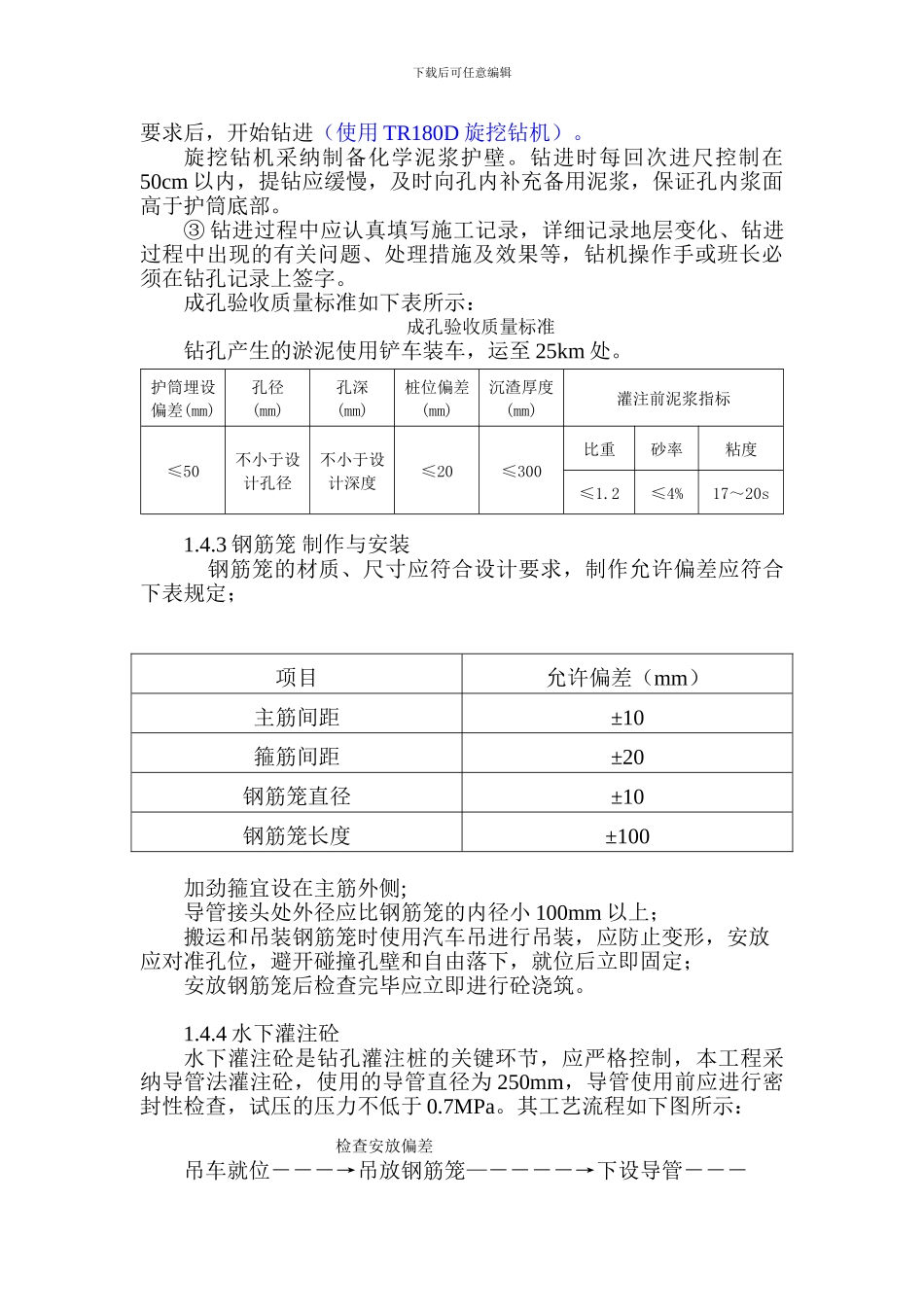

4 各工序施工做法及质量控制标准1
1 测量放线桩位测放工作由我单位组织完成,由总包单位报监理工程师验收后
2 成孔施工根据工程地质条件,旋挖钻机成孔采纳制备泥浆护壁
为稳定孔口,埋设直径大于设计桩径 20cm 的护筒,长度一般不少于 2m
⑴ 泥浆循环系统的布置施工前应进行泥浆循环系统的布置,泥浆循环系统有泥
