下载后可任意编辑地铁天安西站施工总结二公司 朱松柏 北京地铁天安门西站,自一九九二年十二月二十八日开工,到一九九九年九月二十八日试运营,历时八年建成(含一年半停工)
前期暗挖与盖挖的方案之争
施工中又经 CRD 中洞法变为洞、柱、墙暗挖法
横穿车站的七条管线改移方案,欠拖不决,长达两年半之多
资金不足长期困扰着施工进度
后解决了资金,于五十年大庆前昔胜利建成试运营
为总结经验,吸取教训,以利再战,简述如下总结
一、工程概况1、概况地铁天安门西站位于人民大会堂西侧长安街下,地面车辆不断,交通十分繁忙,所处地理位置极其重要
车站主体结构全长期 226
1 米,宽 22
2 米,高 13
15 米,车站结构为三拱,两柱直边墙双层框架结构,设置三个出入口,两个通风道
车站最浅覆盖土厚度 5
7 米,过管线段,车站拱顶到管线基础厚度仅 1
穿过地层为第四纪地层,从上到下依次为回填土,粘砂土,粉细砂,亚粘土,圆砾土 ,砂粘土和砂层
该地质地下水较为丰富,分上层带水和潜水,上层滞水分布无规律,在地下 5~15 米处,潜水位标高在 28
16 米左右,承压水标高在 26
16 米之间,即车站底部有 2
5 米在地下水位以下,施工难度极大

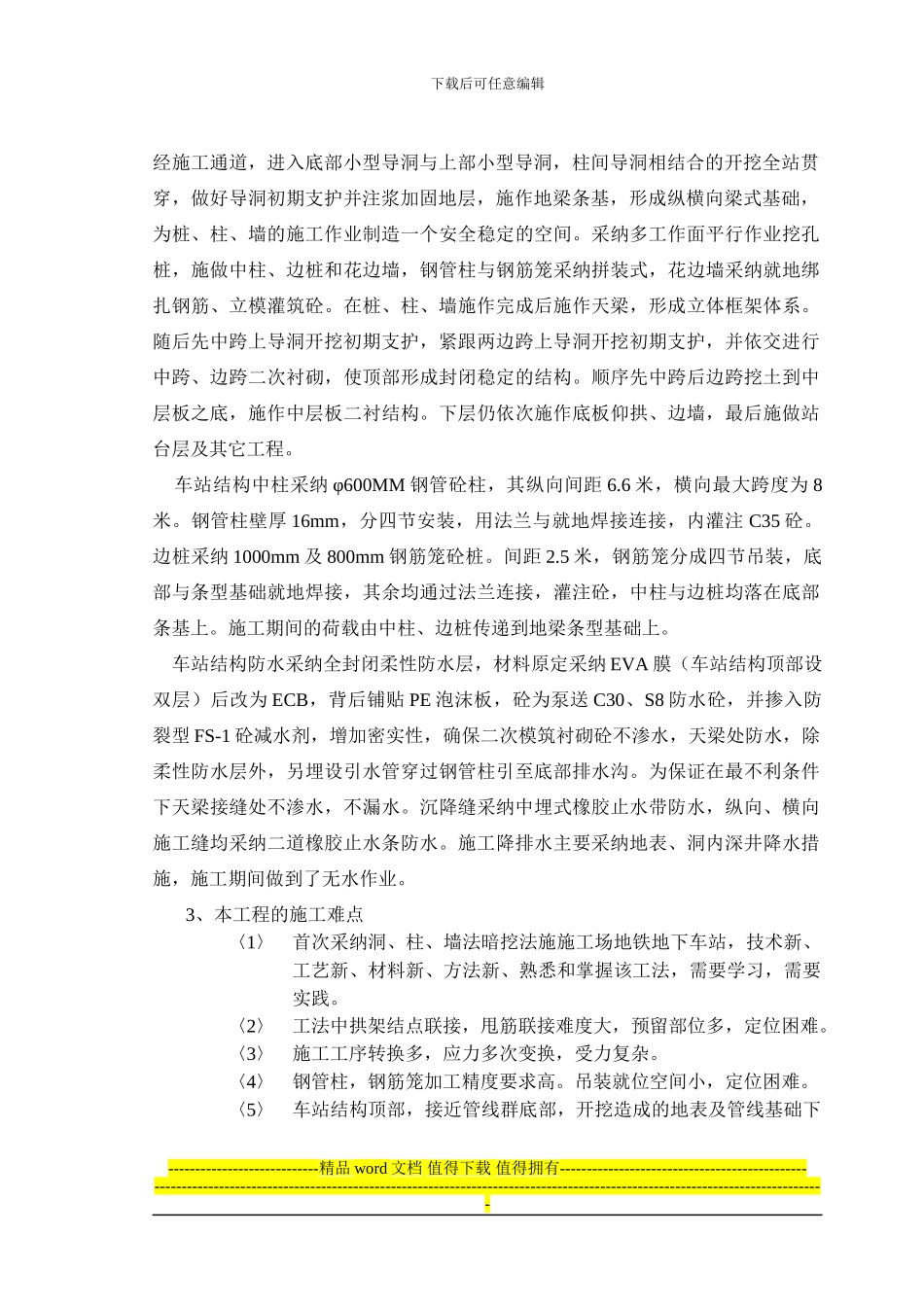

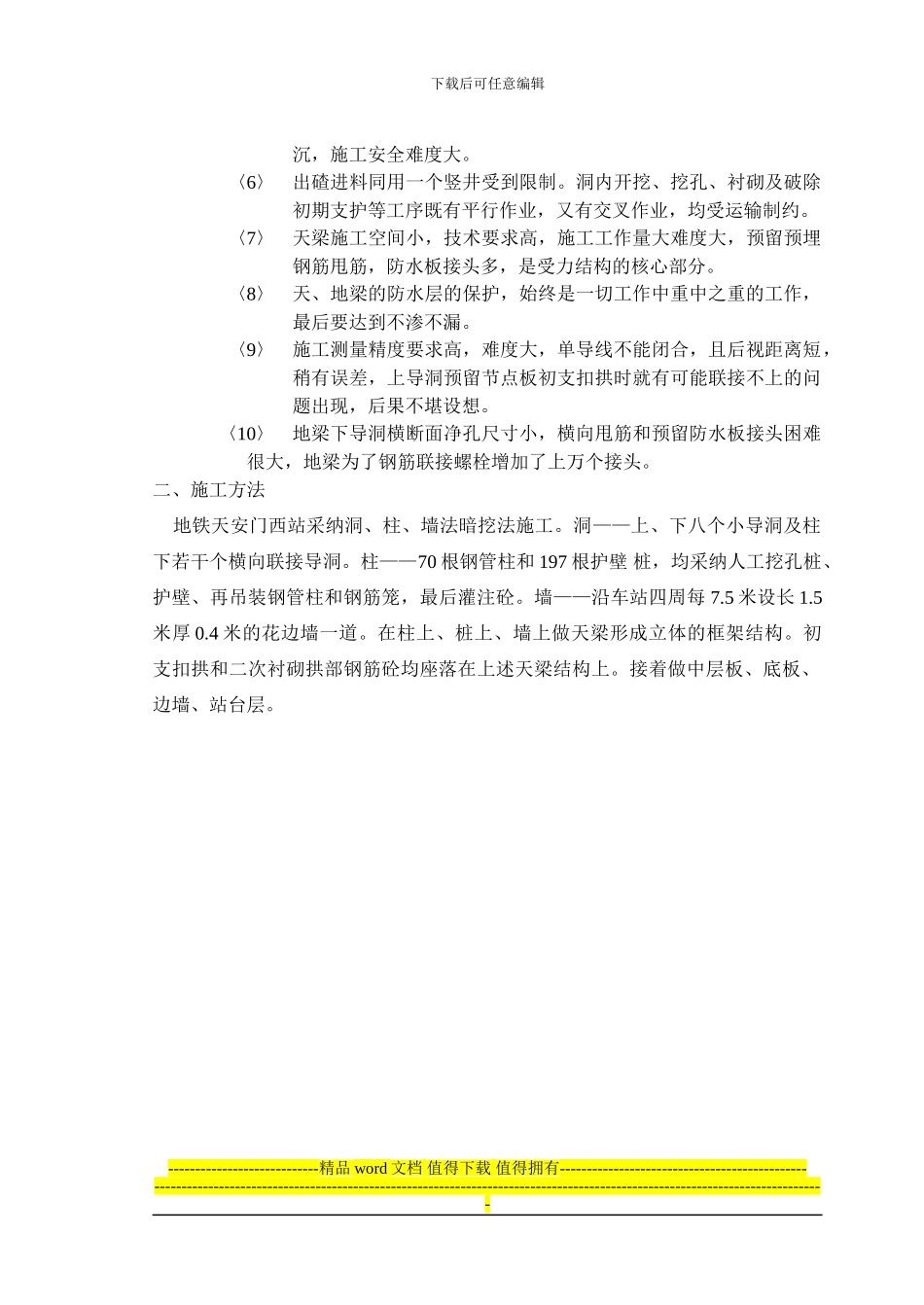

2、天安门西站洞、柱、墙法暗挖法 地铁天安门西站采纳洞、柱、墙法暗挖法施工,施工程序:利用 1#出入口竖井,----------------------------精品 word 文档 值得下载 值得拥有------------------------------------------------------------------------------------------------------------------------------------------------------------------
