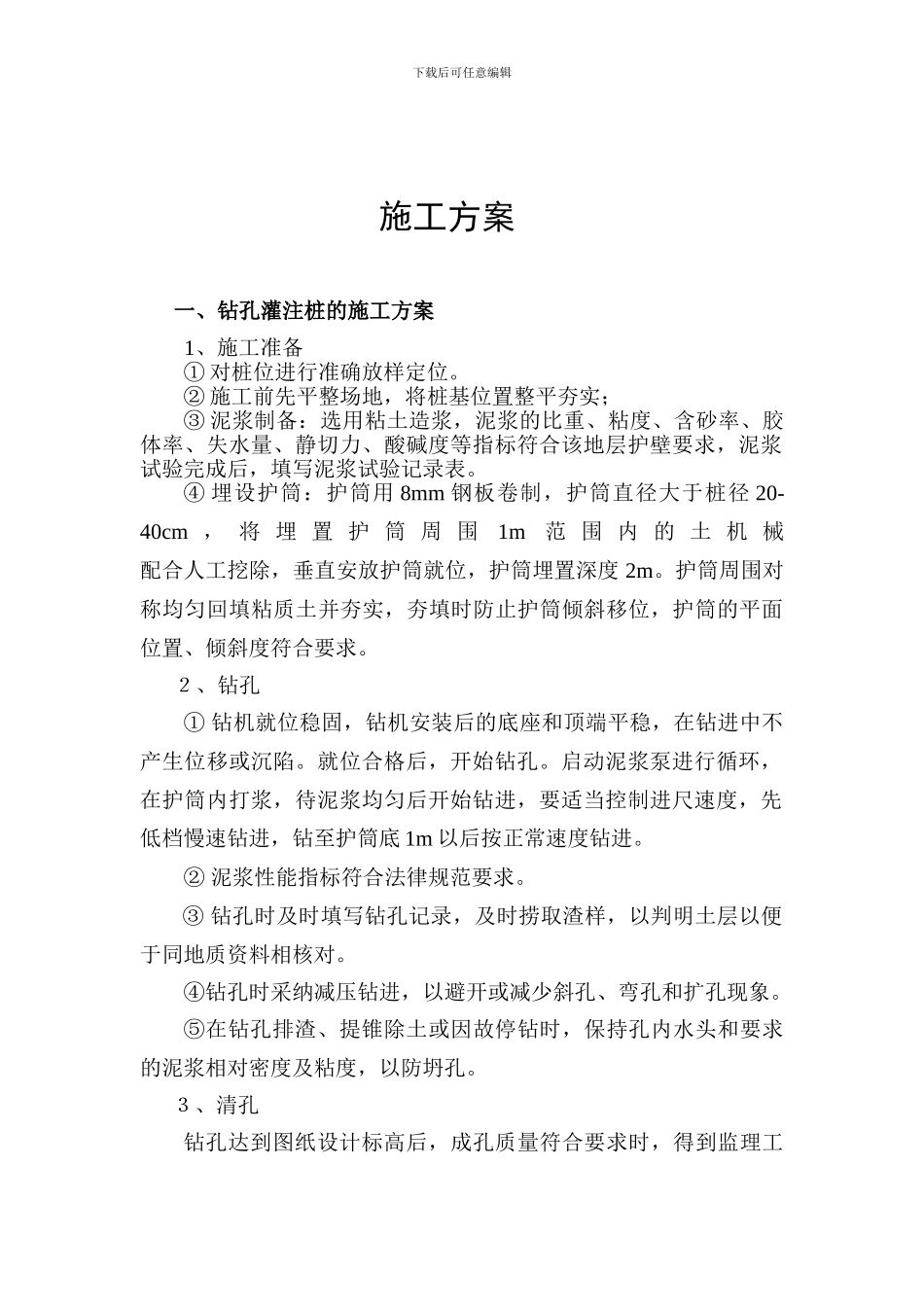

下载后可任意编辑施工方案一、钻孔灌注桩的施工方案1、施工准备① 对桩位进行准确放样定位
② 施工前先平整场地,将桩基位置整平夯实;③ 泥浆制备:选用粘土造浆,泥浆的比重、粘度、含砂率、胶体率、失水量、静切力、酸碱度等指标符合该地层护壁要求,泥浆试验完成后,填写泥浆试验记录表
④ 埋设护筒:护筒用 8mm 钢板卷制,护筒直径大于桩径 20-40cm , 将 埋 置 护 筒 周 围1m范 围 内 的 土 机 械 配合人工挖除,垂直安放护筒就位,护筒埋置深度 2m
护筒周围对称均匀回填粘质土并夯实,夯填时防止护筒倾斜移位,护筒的平面位置、倾斜度符合要求
2、钻孔① 钻机就位稳固,钻机安装后的底座和顶端平稳,在钻进中不产生位移或沉陷
就位合格后,开始钻孔
启动泥浆泵进行循环,在护筒内打浆,待泥浆均匀后开始钻进,要适当控制进尺速度,先低档慢速钻进,钻至护筒底 1m 以后按正常速度钻进
② 泥浆性能指标符合法律规范要求
③ 钻孔时及时填写钻孔记录,及时捞取渣样,以判明土层以便于同地质资料相核对
④钻孔时采纳减压钻进,以避开或减少斜孔、弯孔和扩孔现象
⑤在钻孔排渣、提锥除土或因故停钻时,保持孔内水头和要求的泥浆相对密度及粘度,以防坍孔

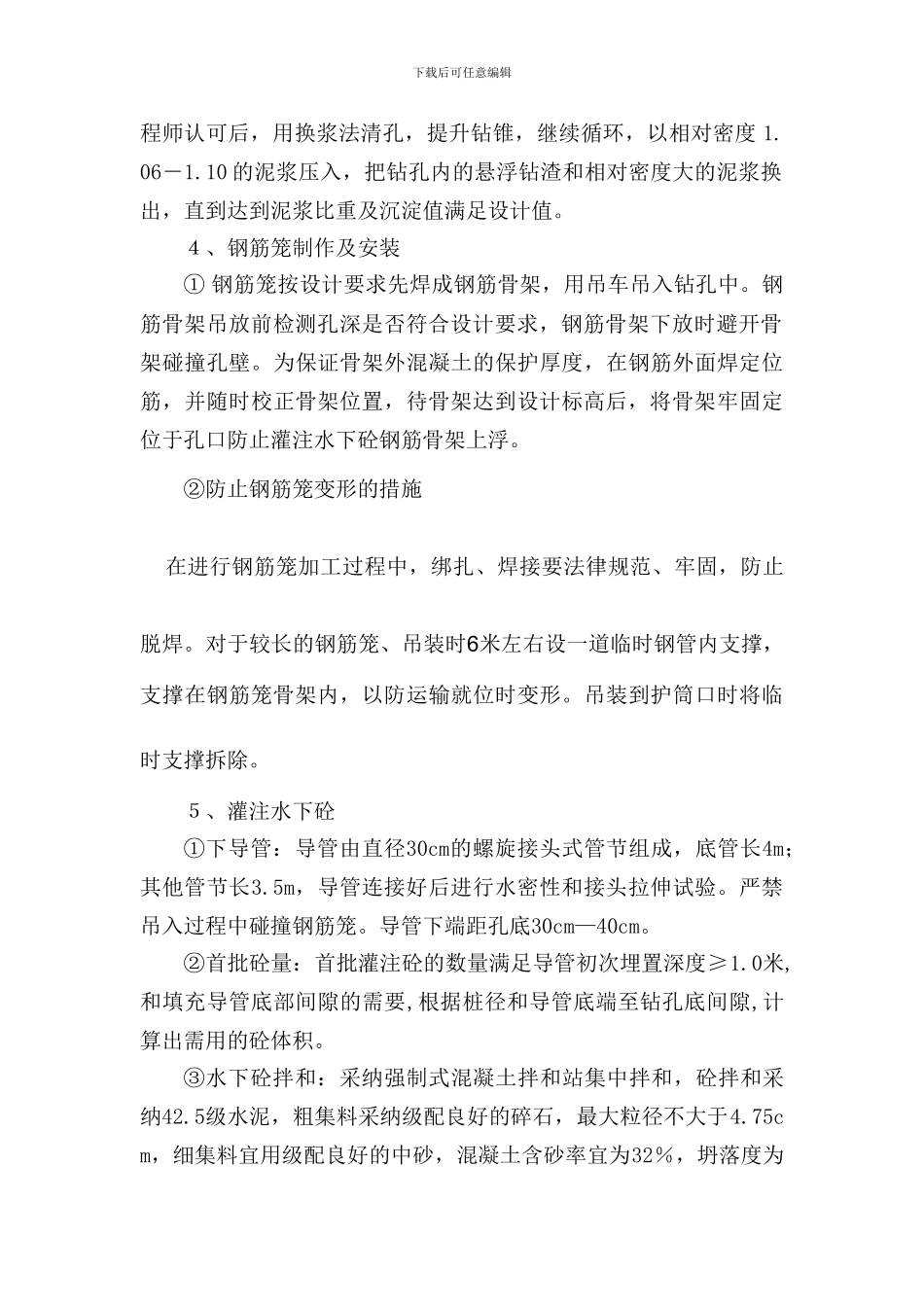

3、清孔钻孔达到图纸设计标高后,成孔质量符合要求时,得到监理工下载后可任意编辑程师认可后,用换浆法清孔,提升钻锥,继续循环,以相对密度 1
10 的泥浆压入,把钻孔内的悬浮钻渣和相对密度大的泥浆换出,直到达到泥浆比重及沉淀值满足设计值
4、钢筋笼制作及安装① 钢筋笼按设计要求先焊成钢筋骨架,用吊车吊入钻孔中
钢筋骨架吊放前检测孔深是否符合设计要求,钢筋骨架下放时避开骨架碰撞孔壁
为保证骨架外混凝土的保护厚度,在钢筋外面焊定位筋,并随时校正骨架位置,待骨架达到设计标高后,将骨架牢固定位于孔口防止灌注水下砼钢筋骨架上浮
②防止钢筋笼变形的措施 在进行
