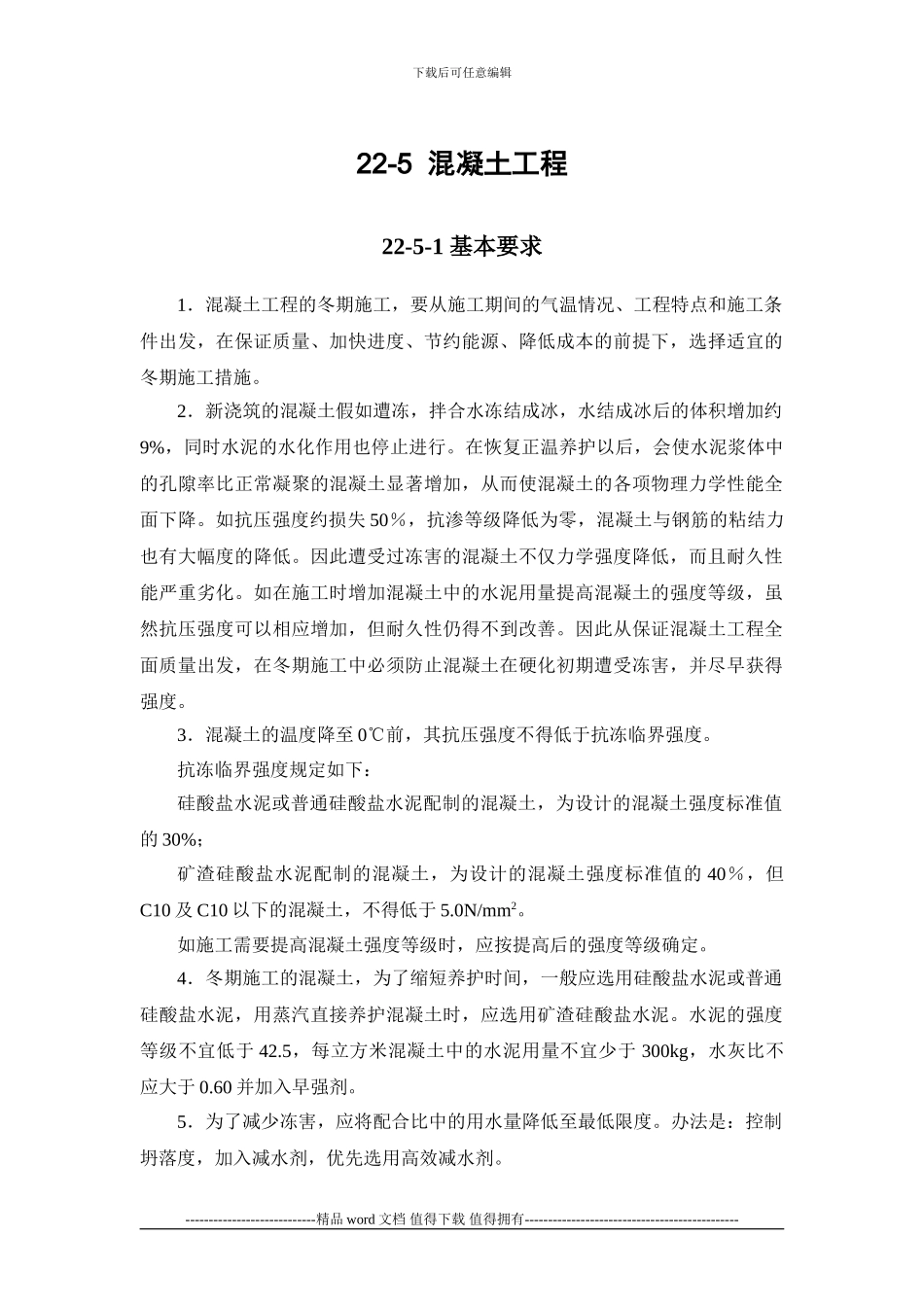

下载后可任意编辑22-5 混凝土工程22-5-1 基本要求1.混凝土工程的冬期施工,要从施工期间的气温情况、工程特点和施工条件出发,在保证质量、加快进度、节约能源、降低成本的前提下,选择适宜的冬期施工措施
2.新浇筑的混凝土假如遭冻,拌合水冻结成冰,水结成冰后的体积增加约9%,同时水泥的水化作用也停止进行
在恢复正温养护以后,会使水泥浆体中的孔隙率比正常凝聚的混凝土显著增加,从而使混凝土的各项物理力学性能全面下降
如抗压强度约损失 50%,抗渗等级降低为零,混凝土与钢筋的粘结力也有大幅度的降低
因此遭受过冻害的混凝土不仅力学强度降低,而且耐久性能严重劣化
如在施工时增加混凝土中的水泥用量提高混凝土的强度等级,虽然抗压强度可以相应增加,但耐久性仍得不到改善
因此从保证混凝土工程全面质量出发,在冬期施工中必须防止混凝土在硬化初期遭受冻害,并尽早获得强度
3.混凝土的温度降至 0℃前,其抗压强度不得低于抗冻临界强度
抗冻临界强度规定如下:硅酸盐水泥或普通硅酸盐水泥配制的混凝土,为设计的混凝土强度标准值的 30%;矿渣硅酸盐水泥配制的混凝土,为设计的混凝土强度标准值的 40%,但C10 及 C10 以下的混凝土,不得低于 5
0N/mm2
如施工需要提高混凝土强度等级时,应按提高后的强度等级确定
4.冬期施工的混凝土,为了缩短养护时间,一般应选用硅酸盐水泥或普通硅酸盐水泥,用蒸汽直接养护混凝土时,应选用矿渣硅酸盐水泥
水泥的强度等级不宜低于 42
5,每立方米混凝土中的水泥用量不宜少于 300kg,水灰比不应大于 0
60 并加入早强剂
5.为了减少冻害,应将配合比中的用水量降低至最低限度
办法是:控制坍落度,加入减水剂,优先选用高效减水剂
