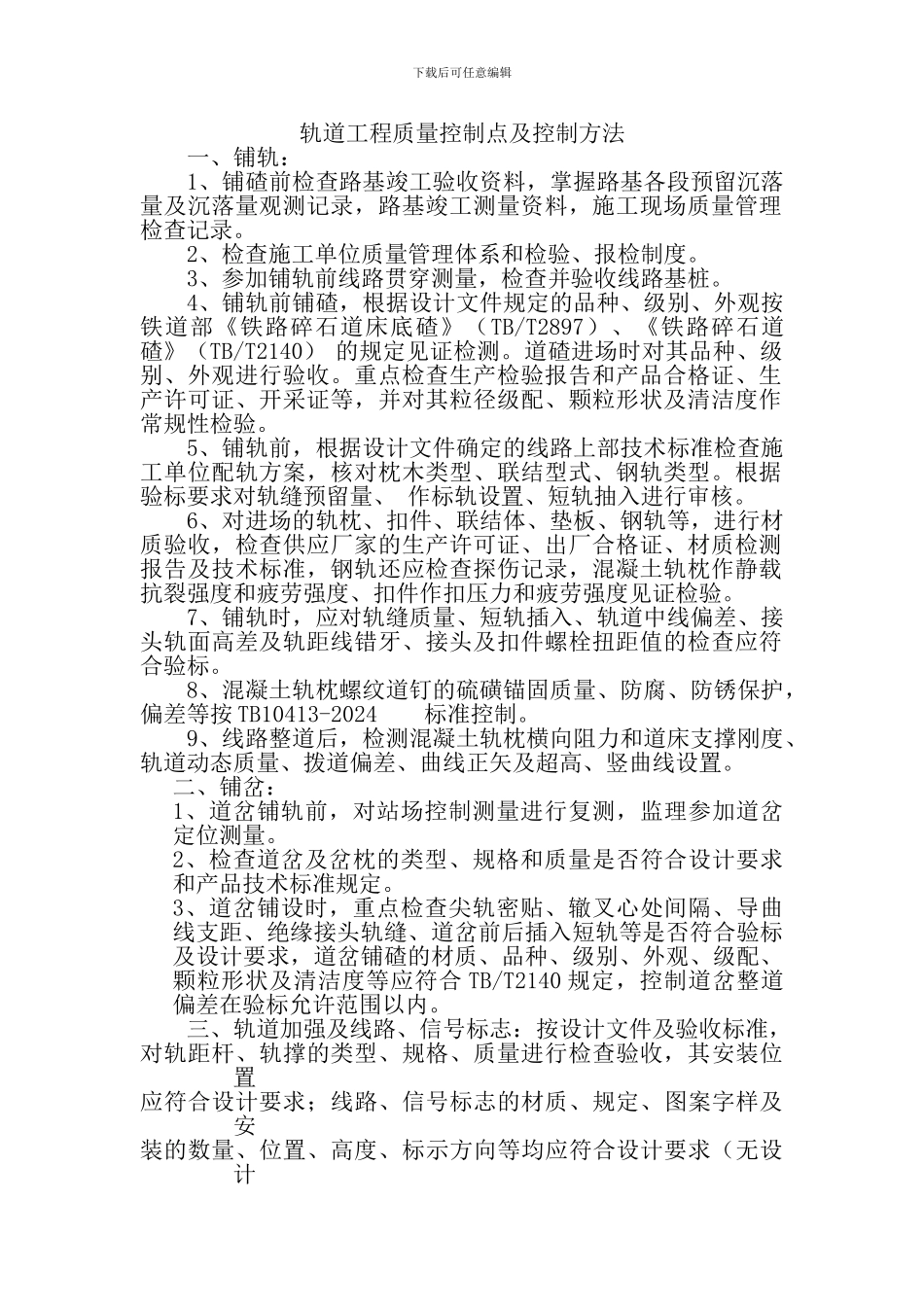

下载后可任意编辑轨道工程质量控制点及控制方法一、铺轨:1、铺碴前检查路基竣工验收资料,掌握路基各段预留沉落量及沉落量观测记录,路基竣工测量资料,施工现场质量管理检查记录。2、检查施工单位质量管理体系和检验、报检制度。3、参加铺轨前线路贯穿测量,检查并验收线路基桩。4、铺轨前铺碴,根据设计文件规定的品种、级别、外观按铁道部《铁路碎石道床底碴》(TB/T2897)、《铁路碎石道碴》(TB/T2140) 的规定见证检测。道碴进场时对其品种、级别、外观进行验收。重点检查生产检验报告和产品合格证、生产许可证、开采证等,并对其粒径级配、颗粒形状及清洁度作常规性检验。5、铺轨前,根据设计文件确定的线路上部技术标准检查施工单位配轨方案,核对枕木类型、联结型式、钢轨类型。根据验标要求对轨缝预留量、 作标轨设置、短轨抽入进行审核。6、对进场的轨枕、扣件、联结体、垫板、钢轨等,进行材质验收,检查供应厂家的生产许可证、出厂合格证、材质检测报告及技术标准,钢轨还应检查探伤记录,混凝土轨枕作静载抗裂强度和疲劳强度、扣件作扣压力和疲劳强度见证检验。7、铺轨时,应对轨缝质量、短轨插入、轨道中线偏差、接头轨面高差及轨距线错牙、接头及扣件螺栓扭距值的检查应符合验标。8、混凝土轨枕螺纹道钉的硫磺锚固质量、防腐、防锈保护,偏差等按 TB10413-2024 标准控制。9、线路整道后,检测混凝土轨枕横向阻力和道床支撑刚度、轨道动态质量、拨道偏差、曲线正矢及超高、竖曲线设置。二、铺岔:1、道岔铺轨前,对站场控制测量进行复测,监理参加道岔定位测量。2、检查道岔及岔枕的类型、规格和质量是否符合设计要求和产品技术标准规定。3、道岔铺设时,重点检查尖轨密贴、辙叉心处间隔、导曲线支距、绝缘接头轨缝、道岔前后插入短轨等是否符合验标及设计要求,道岔铺碴的材质、品种、级别、外观、级配、颗粒形状及清洁度等应符合 TB/T2140 规定,控制道岔整道偏差在验标允许范围以内。 三、轨道加强及线路、信号标志:按设计文件及验收标准,对轨距杆、轨撑的类型、规格、质量进行检查验收,其安装位置应符合设计要求;线路、信号标志的材质、规定、图案字样及安装的数量、位置、高度、标示方向等均应符合设计要求(无设计下载后可任意编辑时按“铁路技术管理规程的要求查验”) 铁路架梁质量及安全控制 铁路桥梁架梁由于重量大、重心高、存在诸多不安全因素,因此,铁路桥梁基本上采纳架桥机架梁。 一、架桥机架梁质...
