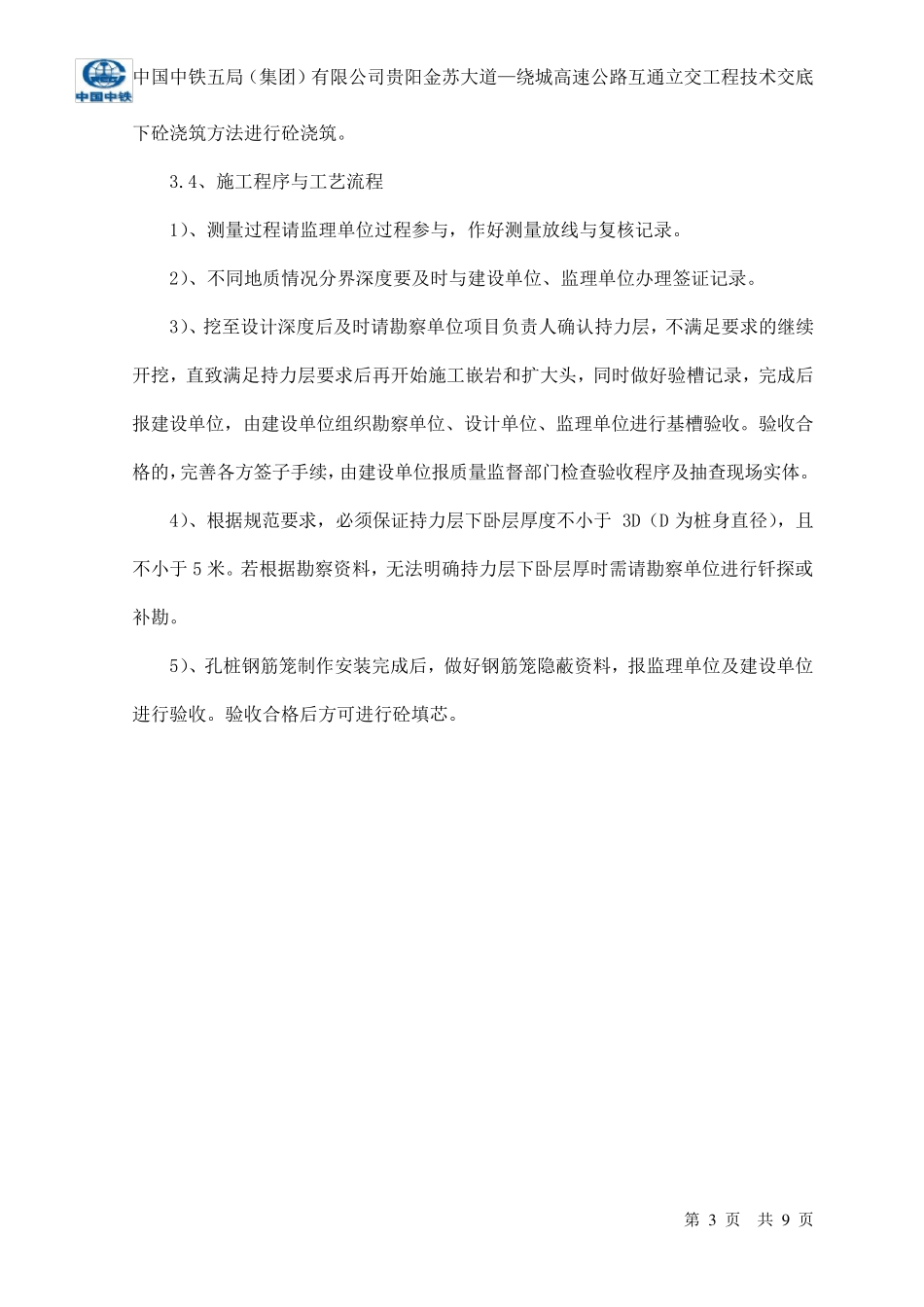

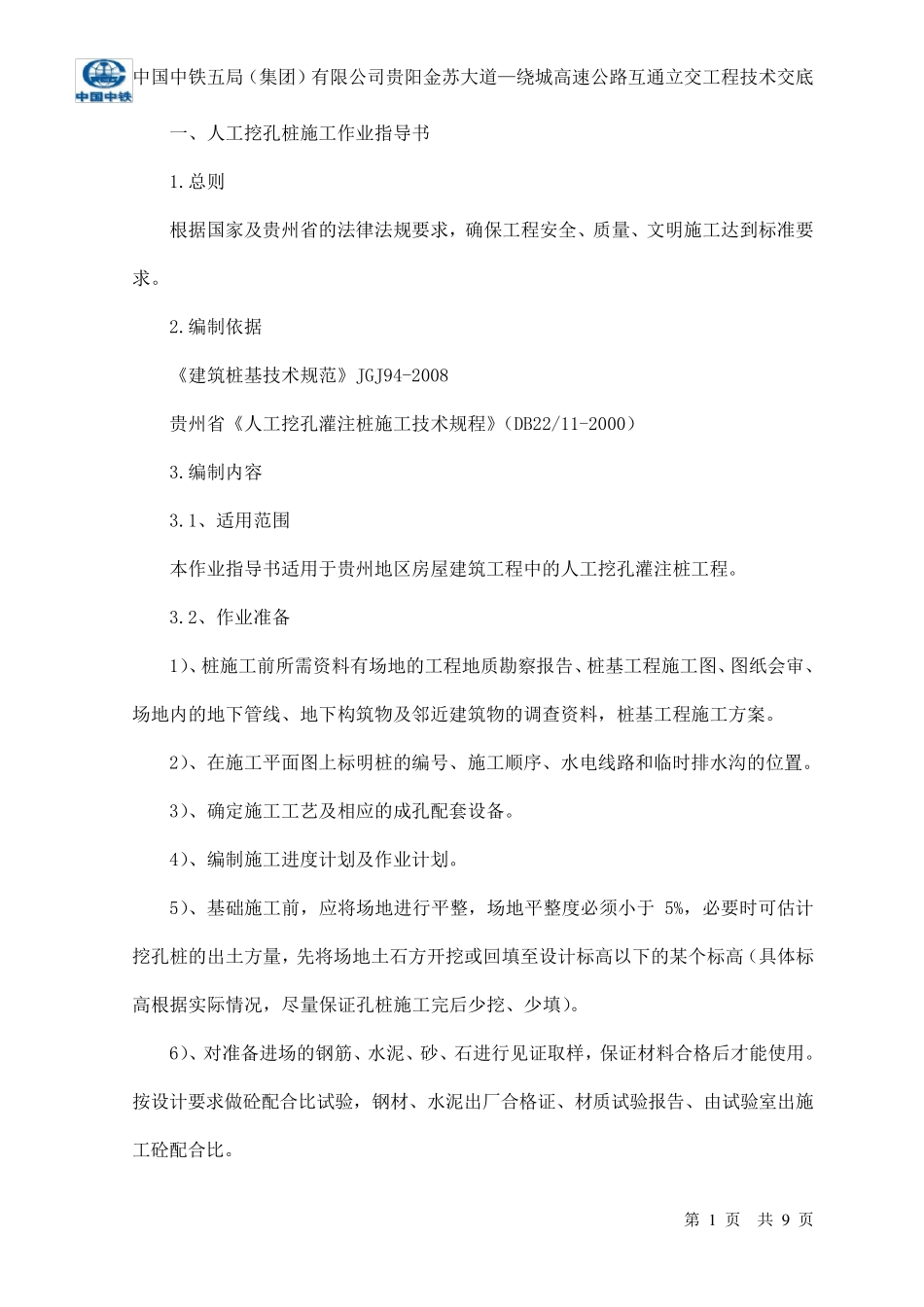

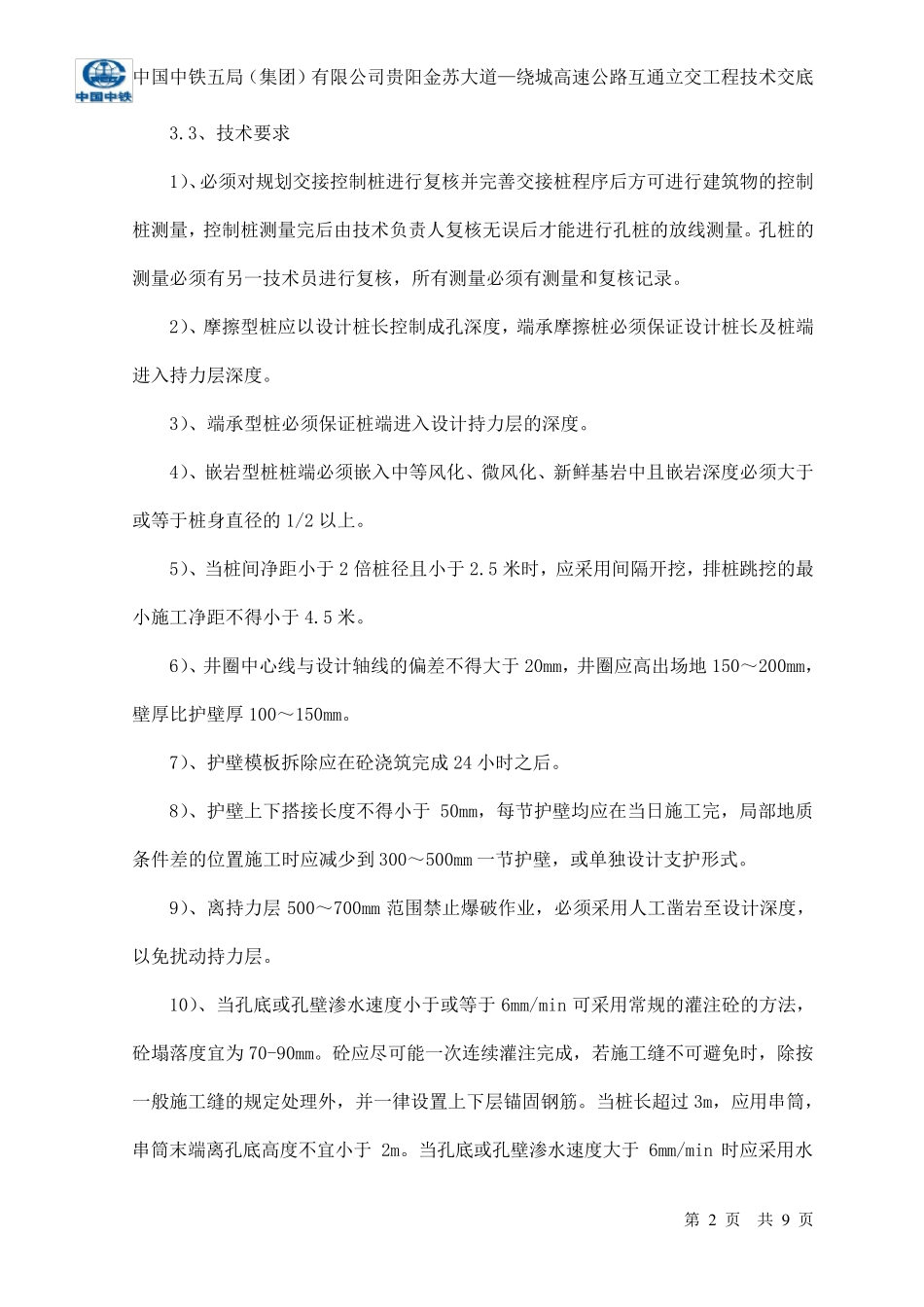

中国中铁五局(集团)有限公司贵阳金苏大道—绕城高速公路互通立交工程技术交底 第 1 页 共 9 页 一、人工挖孔桩施工作业指导书 1.总则 根据国家及贵州省的法律法规要求,确保工程安全、质量、文明施工达到标准要求。 2.编制依据 《建筑桩基技术规范》JGJ94-2008 贵州省《人工挖孔灌注桩施工技术规程》(DB22/11-2000) 3.编制内容 3.1、适用范围 本作业指导书适用于贵州地区房屋建筑工程中的人工挖孔灌注桩工程。 3.2、作业准备 1)、桩施工前所需资料有场地的工程地质勘察报告、桩基工程施工图、图纸会审、场地内的地下管线、地下构筑物及邻近建筑物的调查资料,桩基工程施工方案。 2)、在施工平面图上标明桩的编号、施工顺序、水电线路和临时排水沟的位置。 3)、确定施工工艺及相应的成孔配套设备。 4)、编制施工进度计划及作业计划。 5)、基础施工前,应将场地进行平整,场地平整度必须小于 5%,必要时可 估 计挖孔桩的出 土 方量,先 将场地土 石 方开 挖或 回 填 至 设计标高以 下的某 个 标高(具 体 标高根据实 际 情 况 ,尽 量保证 孔桩施工完 后 少 挖、少 填 )。 6)、对 准备进场的钢 筋 、水泥 、砂 、石 进行见 证 取 样 ,保证 材 料合 格 后 才 能 使 用。按 设计要求做 砼 配合 比 试 验 ,钢 材 、水泥 出 厂 合 格 证 、材 质试 验 报告、由 试 验 室 出 施工砼 配合 比 。 中国中铁五局(集团)有限公司贵阳金苏大道—绕城高速公路互通立交工程技术交底 第 2 页 共 9 页 3.3、技术要求 1)、必须对规划交接控制桩进行复核并完善交接桩程序后方可进行建筑物的控制桩测量,控制桩测量完后由技术负责人复核无误后才能进行孔桩的放线测量。孔桩的测量必须有另一技术员进行复核,所有测量必须有测量和复核记录。 2)、摩擦型桩应以设计桩长控制成孔深度,端承摩擦桩必须保证设计桩长及桩端进入持力层深度。 3)、端承型桩必须保证桩端进入设计持力层的深度。 4)、嵌岩型桩桩端必须嵌入中等风化、微风化、新鲜基岩中且嵌岩深度必须大于或等于桩身直径的 1/2 以上。 5)、当桩间净距小于 2 倍桩径且小于 2.5 米时,应采用间隔开挖,排桩跳挖的最小施工净距不得小于 4.5 米。 6)、井圈中心线与设计轴线的偏差不得大于 20mm,井圈应高出场地150~200mm,壁厚比护壁厚100~150mm。 7)、护壁模板拆除...
