下载后可任意编辑芦潮港桥、 庙港桥施工技术方案一、 工程概述本工程范围内有庙港桥、 芦潮港桥两座桥梁, 每座桥梁又分左右两座
其中庙港桥左右两座桥梁均为 4 跨, 桥梁与道路方向斜交450; 芦潮港桥南侧桥梁为 5 跨, 北侧桥梁为 4 跨, 与道路方向斜交 50
根据现场踏勘情况来看, 庙港桥有两排桥墩在水中, 比较靠近河岸, 两端的桥台在平地上; 芦潮港桥有两排桥墩位于水中, 其中一排位于岸边约 5~6 米处, 另外一排基本位于河道中央
二、 主要设想和施工工序 根据现场情况和业主的要求, 我们在庙港处设置了钢便桥一座作为过河通道; 芦潮港处有老桥一座, 拟先施工北侧的桥梁( 位于老桥以北约 40m 处) , 待北侧桥梁建成通车后, 将现有交通翻交到北侧桥梁处后, 拆除老桥, 再进行南侧桥梁的施工
对于庙港桥离岸较近的 3#水中墩, 我们将采纳筑钢板桩围堰的办法进行 PHC 桩及承台的施工; 芦潮港桥离岸边较近的北侧的2#墩及南侧的 3#墩, 也采纳筑钢板桩围堰的办法进行 PHC 桩及承台的施工
庙港桥位于河道较中的 2#墩及芦潮港桥位于河道较中的南侧的 4#墩及北侧的 3#墩, 采纳搭设水上排架的方法进行施工

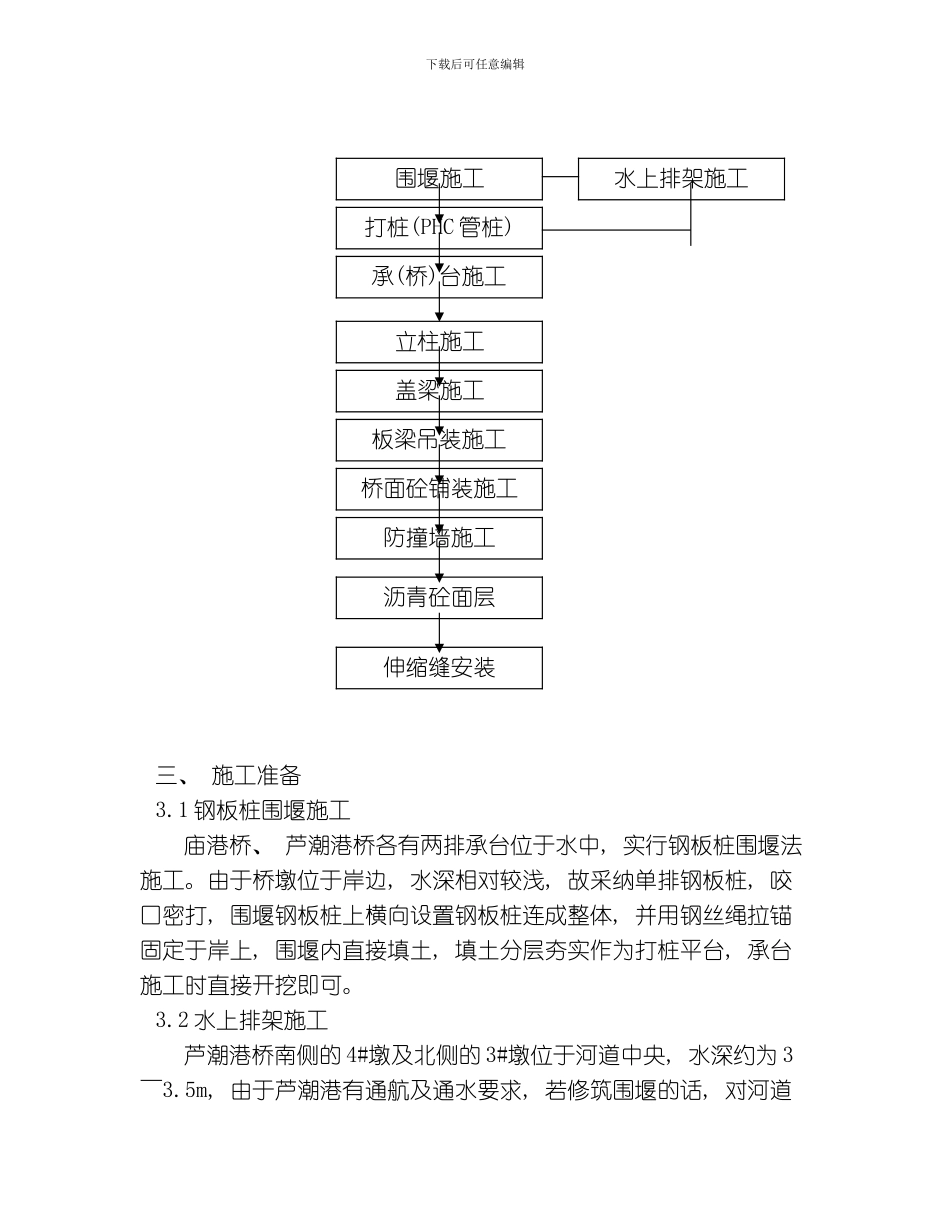

主要施工工序为: 下载后可任意编辑三、 施工准备3
1 钢板桩围堰施工庙港桥、 芦潮港桥各有两排承台位于水中, 实行钢板桩围堰法施工
由于桥墩位于岸边, 水深相对较浅, 故采纳单排钢板桩, 咬口密打, 围堰钢板桩上横向设置钢板桩连成整体, 并用钢丝绳拉锚固定于岸上, 围堰内直接填土, 填土分层夯实作为打桩平台, 承台施工时直接开挖即可

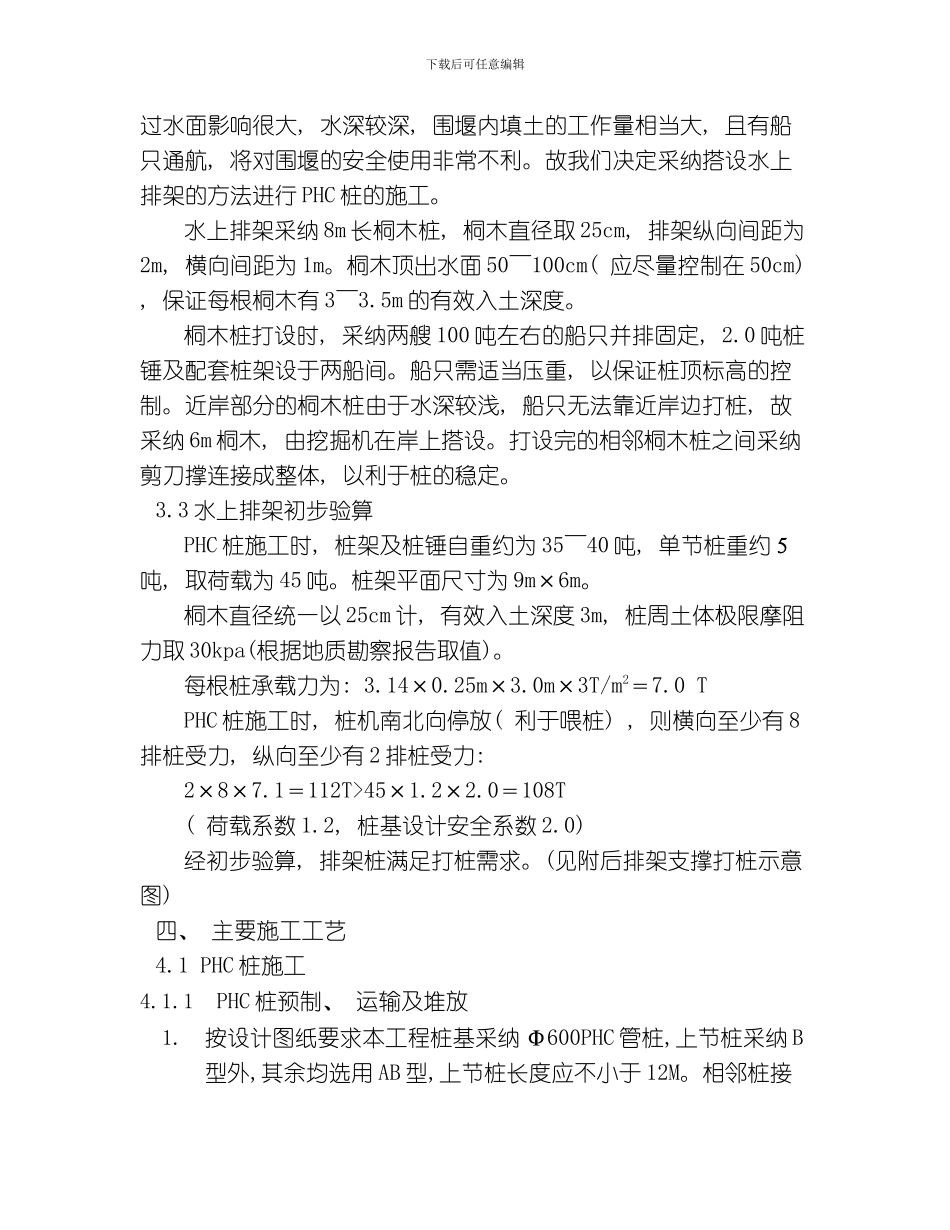

2 水上排架施工芦潮港桥南侧的 4#墩及北侧的 3#墩位于河道中央, 水深约为 3~3
5m, 由于芦潮港有通航及通水要求, 若修筑围堰的话, 对河道围堰施工打桩(PHC 管桩)水上排架施工承(桥)台施工立柱施工盖梁施工板
