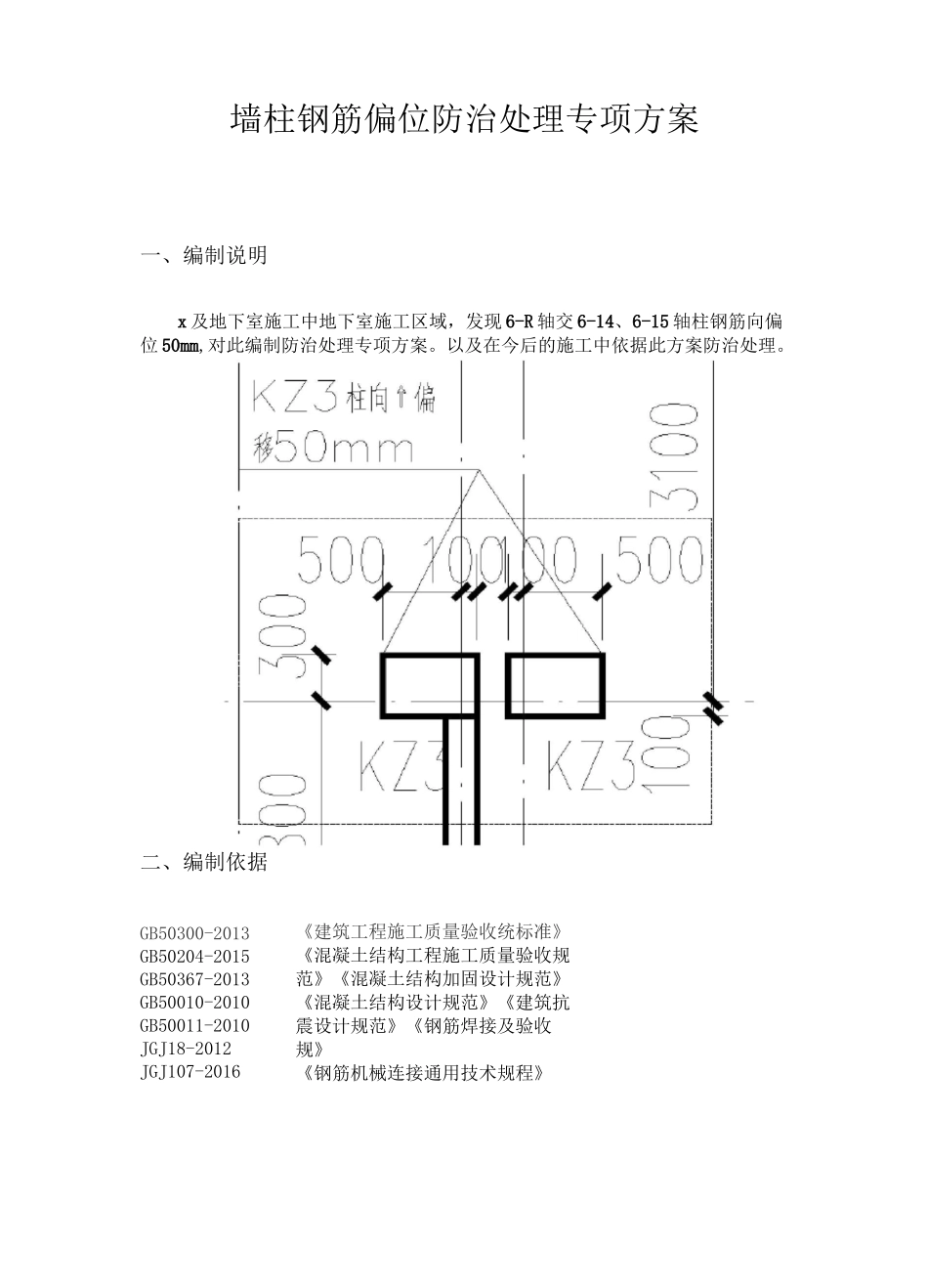

目录一、编制说明 1二、编制依据 1三、墙柱钢筋偏位原因分析 2四、竖向钢筋片尾质量通病的防治措施 2五、墙柱钢筋主筋偏位处理措施 3六、注意事项 6七、施工安全措施 6墙柱钢筋偏位防治处理专项方案一、编制说明x 及地下室施工中地下室施工区域,发现 6-R 轴交 6-14、6-15 轴柱钢筋向偏位 50mm,对此编制防治处理专项方案
以及在今后的施工中依据此方案防治处理

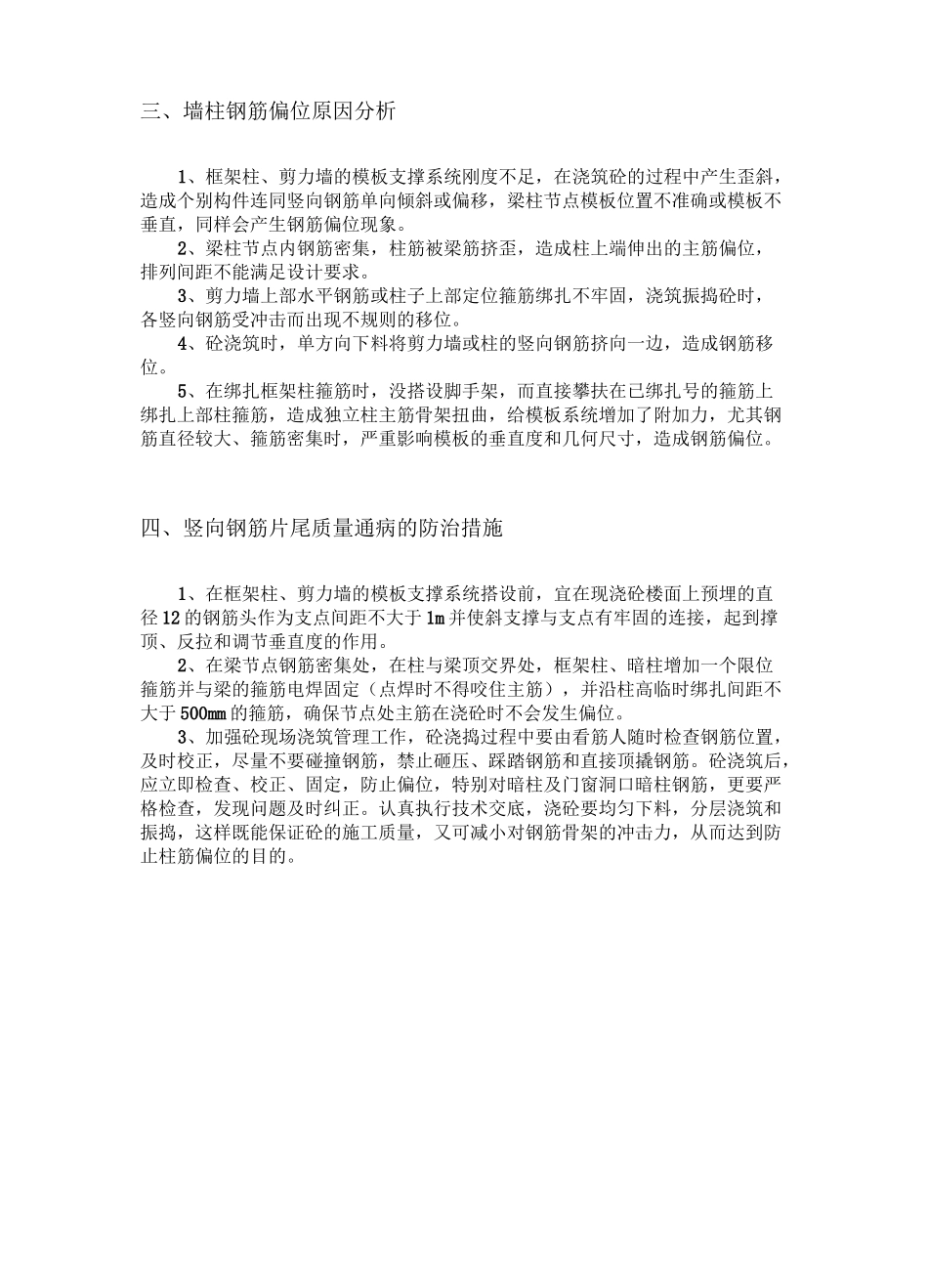

二、编制依据GB50300-2013GB50204-2015GB50367-2013GB50010-2010GB50011-2010JGJ18-2012JGJ107-2016《建筑工程施工质量验收统标准》《混凝土结构工程施工质量验收规范》《混凝土结构加固设计规范》《混凝土结构设计规范》《建筑抗震设计规范》《钢筋焊接及验收规》《钢筋机械连接通用技术规程》三、墙柱钢筋偏位原因分析1、框架柱、剪力墙的模板支撑系统刚度不足,在浇筑砼的过程中产生歪斜,造成个别构件连同竖向钢筋单向倾斜或偏移,梁柱节点模板位置不准确或模板不垂直,同样会产生钢筋偏位现象
2、梁柱节点内钢筋密集,柱筋被梁筋挤歪,造成柱上端伸出的主筋偏位,排列间距不能满足设计要求
3、剪力墙上部水平钢筋或柱子上部定位箍筋绑扎不牢固,浇筑振捣砼时,各竖向钢筋受冲击而出现不规则的移位
4、砼浇筑时,单方向下料将剪力墙或柱的竖向钢筋挤向一边,造成钢筋移位
5、在绑扎框架柱箍筋时,没搭设脚手架,而直接攀扶在已绑扎号的箍筋上绑扎上部柱箍筋,造成独立柱主筋骨架扭曲,给模板系统增加了附加力,尤其钢筋直径较大、箍筋密集时,严重影响模板的垂直度和几何尺寸,造成钢筋偏位
四、竖向钢筋片尾质量通病的防治措施1、在框架柱、剪力墙的模板支撑系统搭设前,宜在现浇砼楼面上预埋的直径 12 的钢筋头作为支点间距不大于 1m 并使斜支撑与支点有牢固的连接,起到撑顶、反拉和调节垂直度的作用
