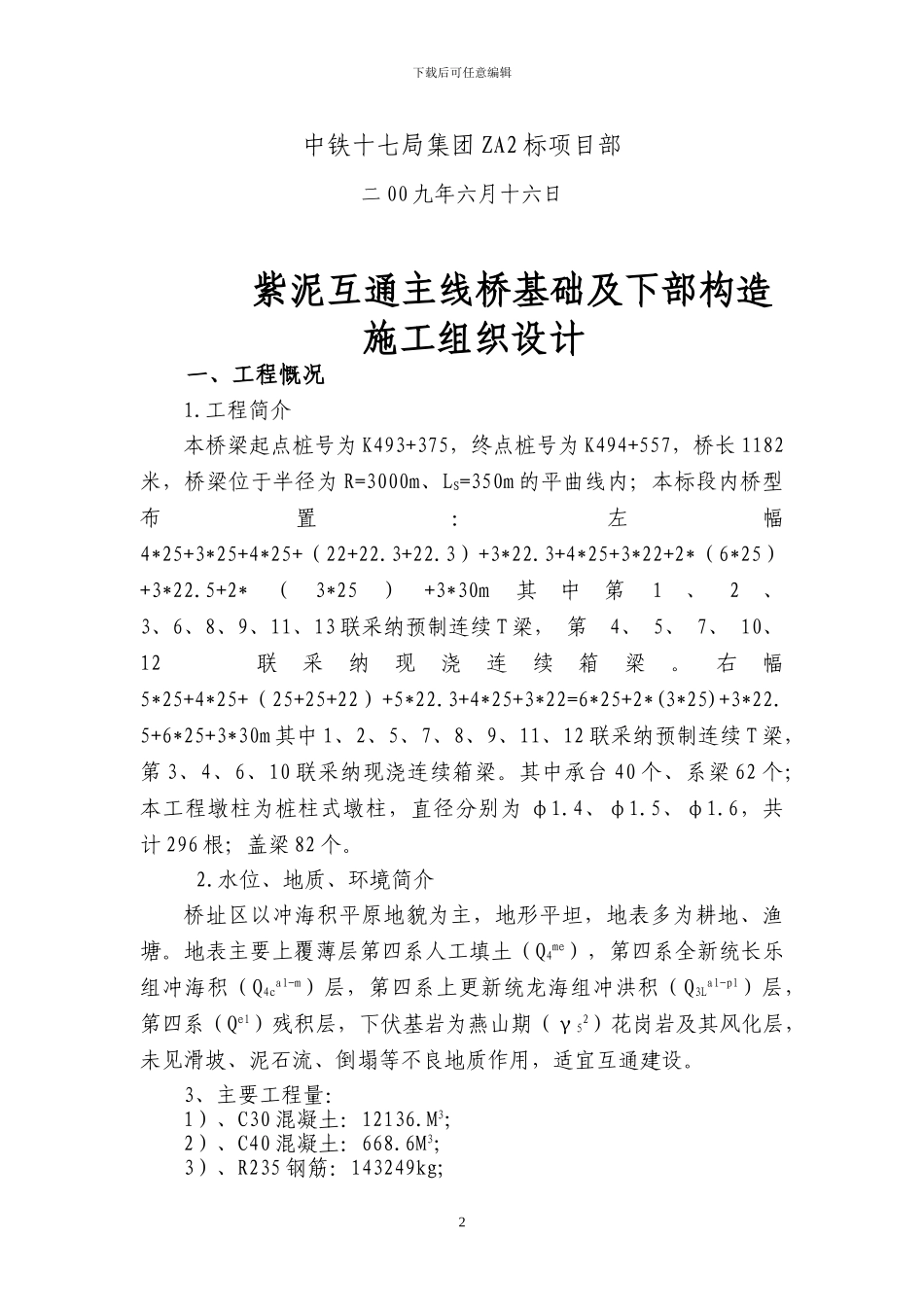

下载后可任意编辑福建省厦门至漳州高速公路扩建工程ZA2 标合同段紫泥互通主线桥下部构造施工组织设计编制:复核:1下载后可任意编辑中铁十七局集团 ZA2 标项目部二 00 九年六月十六日紫泥互通主线桥基础及下部构造施工组织设计一、工程慨况1
工程简介本桥梁起点桩号为 K493+375,终点桩号为 K494+557,桥长 1182米,桥梁位于半径为 R=3000m、LS=350m 的平曲线内;本标段内桥型布置:左幅4*25+3*25+4*25+(22+22
3)+3*22
3+4*25+3*22+2*(6*25)+3*22
5+2*(3*25)+3*30m其中第1、2、 3、6、8、9、11、13 联采纳预制连续 T 梁, 第 4、 5、 7、 10、 12 联采纳现浇连续箱梁
右幅5*25+4*25+(25+25+22)+5*22
3+4*25+3*22=6*25+2*(3*25)+3*22
5+6*25+3*30m 其中 1、2、5、7、8、9、11、12 联采纳预制连续 T 梁,第 3、4、6、10 联采纳现浇连续箱梁
其中承台 40 个、系梁 62 个;本工程墩柱为桩柱式墩柱,直径分别为 φ1
6,共计 296 根;盖梁 82 个
水位、地质、环境简介桥址区以冲海积平原地貌为主,地形平坦,地表多为耕地、渔塘
地表主要上覆薄层第四系人工填土(Q4me),第四系全新统长乐组冲海积(Q4cal-m)层,第四系上更新统龙海组冲洪积(Q3Lal-pl)层,第四系(Qel)残积层,下伏基岩为燕山期(γ52)花岗岩及其风化层,未见滑坡、泥石流、倒塌等不良地质作用,适宜互通建设
3、主要工程量:1)、C30 混凝土:12136
M3;2)、C40 混凝土:668

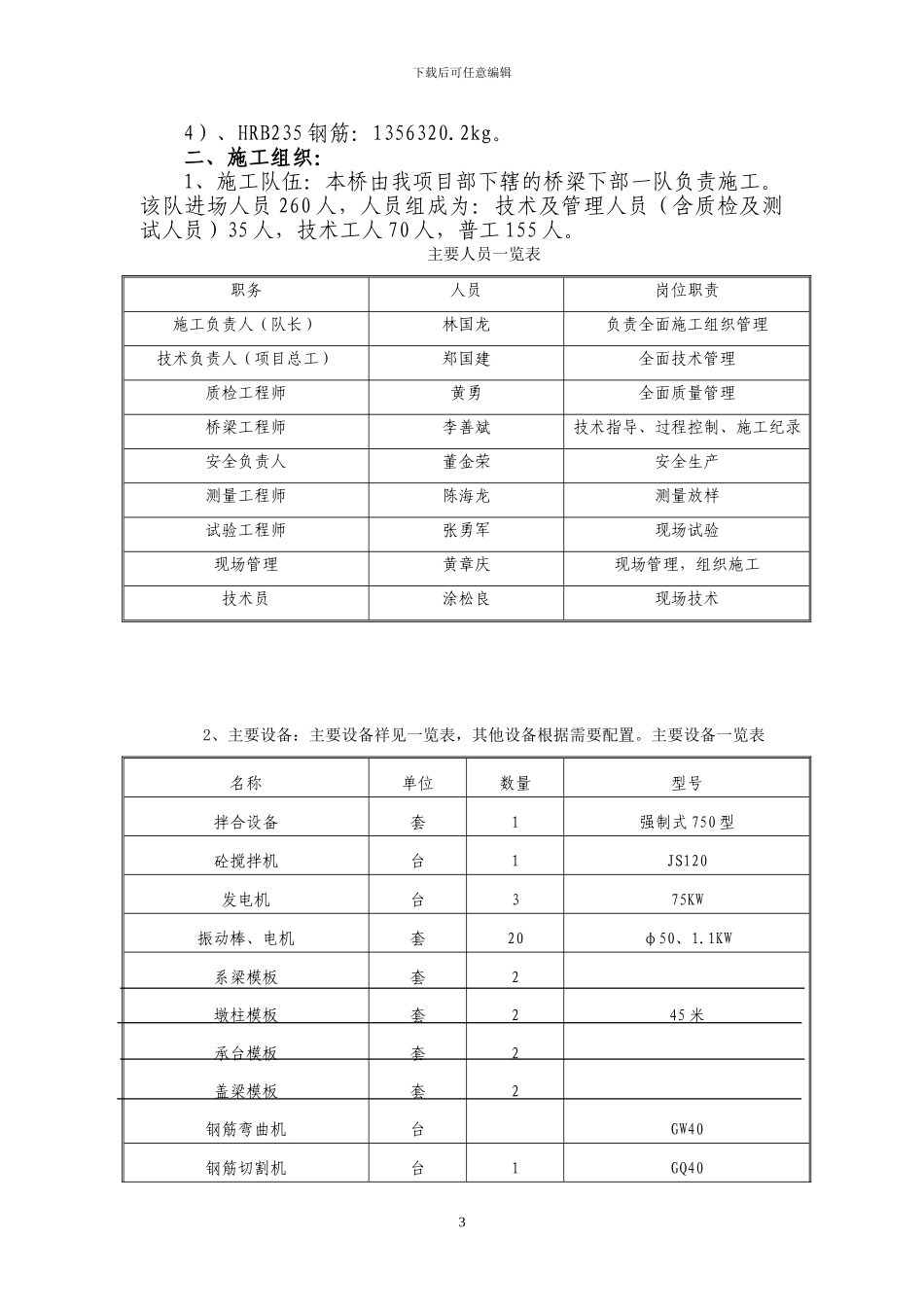

6M3;3)、R235 钢筋:143249kg;2下载后可任意编辑4)、HRB235 钢筋
