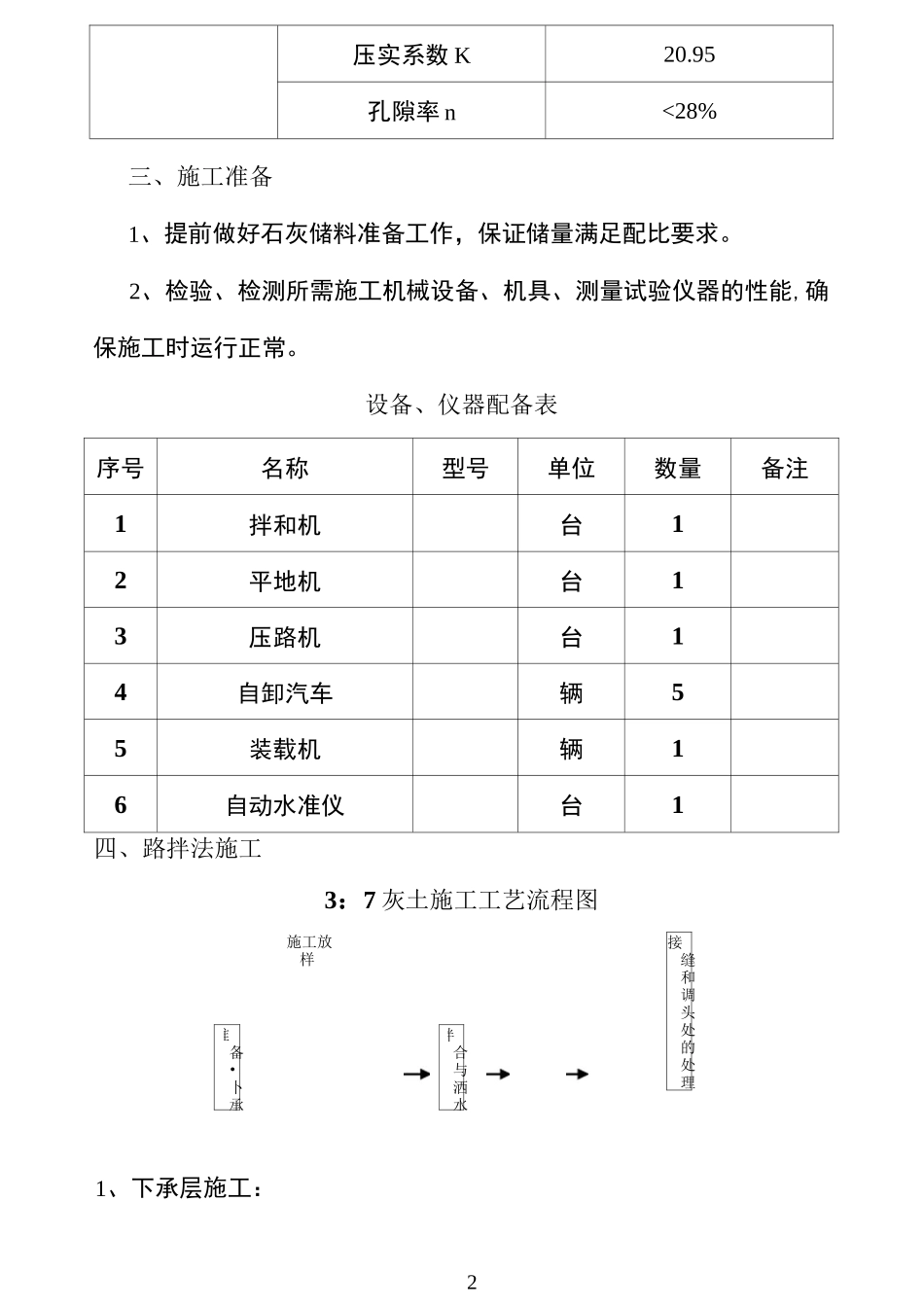

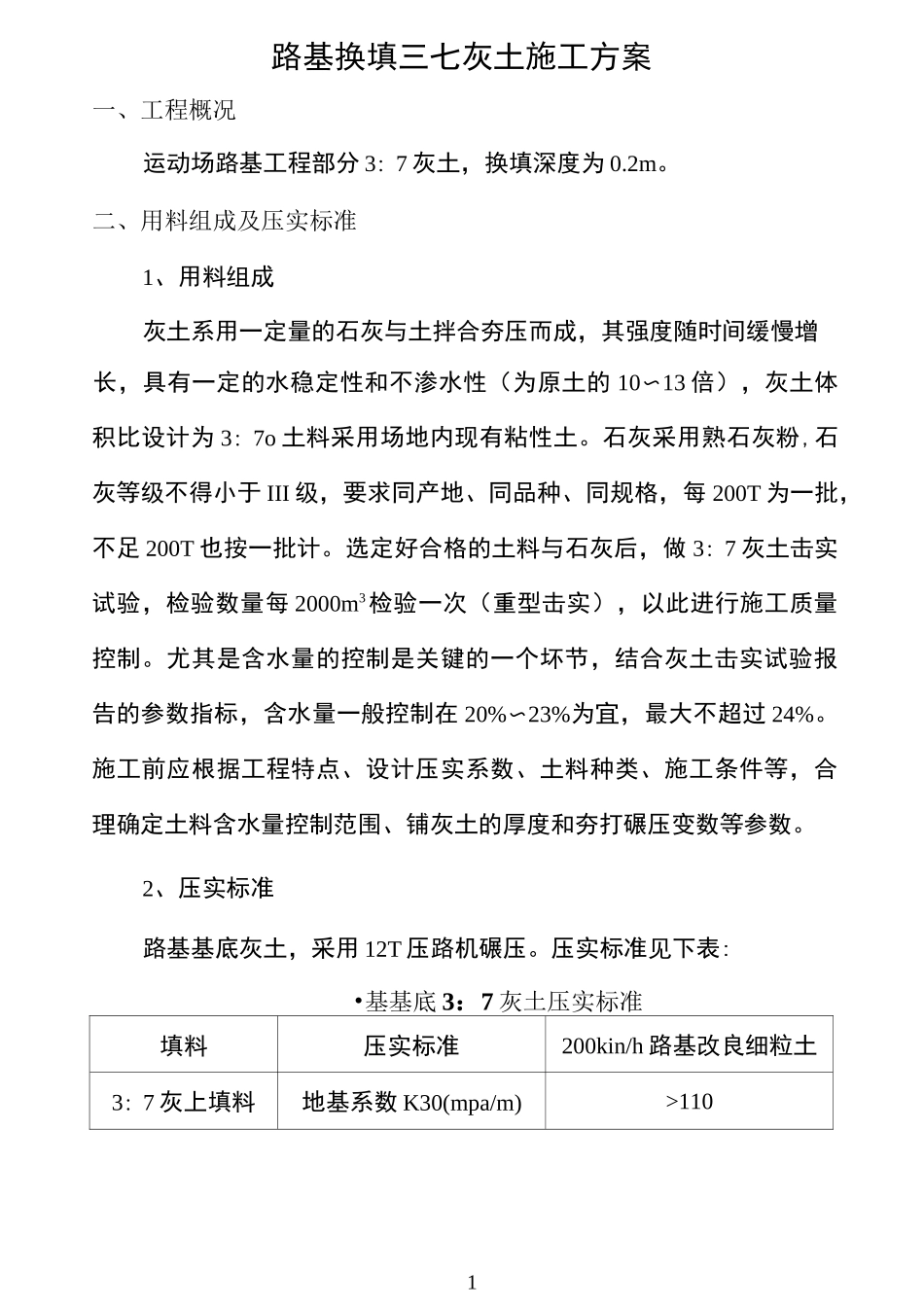

1路基换填三七灰土施工方案一、工程概况运动场路基工程部分 3:7 灰土,换填深度为 0.2m。二、用料组成及压实标准1、用料组成灰土系用一定量的石灰与土拌合夯压而成,其强度随时间缓慢增长,具有一定的水稳定性和不渗水性(为原土的 10〜13 倍),灰土体积比设计为 3:7o 土料采用场地内现有粘性土。石灰采用熟石灰粉,石灰等级不得小于 III 级,要求同产地、同品种、同规格,每 200T 为一批,不足 200T 也按一批计。选定好合格的土料与石灰后,做 3:7 灰土击实试验,检验数量每 2000m3检验一次(重型击实),以此进行施工质量控制。尤其是含水量的控制是关键的一个坏节,结合灰土击实试验报告的参数指标,含水量一般控制在 20%〜23%为宜,最大不超过 24%。施工前应根据工程特点、设计压实系数、土料种类、施工条件等,合理确定土料含水量控制范围、铺灰土的厚度和夯打碾压变数等参数。2、压实标准路基基底灰土,采用 12T 压路机碾压。压实标准见下表:•基基底 3:7 灰土压实标准填料压实标准200kin/h 路基改良细粒土3:7 灰上填料地基系数 K30(mpa/m)>1102准备•卜承施工放样拌合与洒水接缝和调头处的处理压实系数 K20.95孔隙率 n<28%三、施工准备1、提前做好石灰储料准备工作,保证储量满足配比要求。2、检验、检测所需施工机械设备、机具、测量试验仪器的性能,确保施工时运行正常。设备、仪器配备表序号名称型号单位数量备注1拌和机台12平地机台13压路机台14自卸汽车辆55装载机辆16自动水准仪台1四、路拌法施工3:7 灰土施工工艺流程图1、下承层施工:3路堑施工整平完毕后,应确保符合上层灰土施工要求。2、施工放样:以现有场地订立水准点,制作标高图,控制灰土高程。3、摊铺石灰整平后,便可按要求每平米 60KG 摊铺石灰。4、土料和石灰的拌和(1)、石灰摊铺完成后,便可进行土料和石灰的拌和,拌和采用路拌法,拌和机必须保持匀速前进,禁止忽快忽慢。⑵、拌和机前进时,铃犁要完全插入土层底部,保证土料能够完全翻起,拌合机至少翻犁 2 遍,从而保证土料和石灰拌和均匀。8、整形:⑴、三七灰土拌和均匀后,应立即用平地机初步整形。在直线段,平地机由两侧向路中心进行刮平;在平曲线段,平地机由内侧向外侧进行刮平。必要时,再返回刮一遍。(2)、对于局部低洼处,应用齿耙将其表层 5cm 以上耙松,并用新拌的混合料进行找平。(3)、如需再用平地机整形一次。应将高处料直接刮出路外,不应形成薄层贴...
