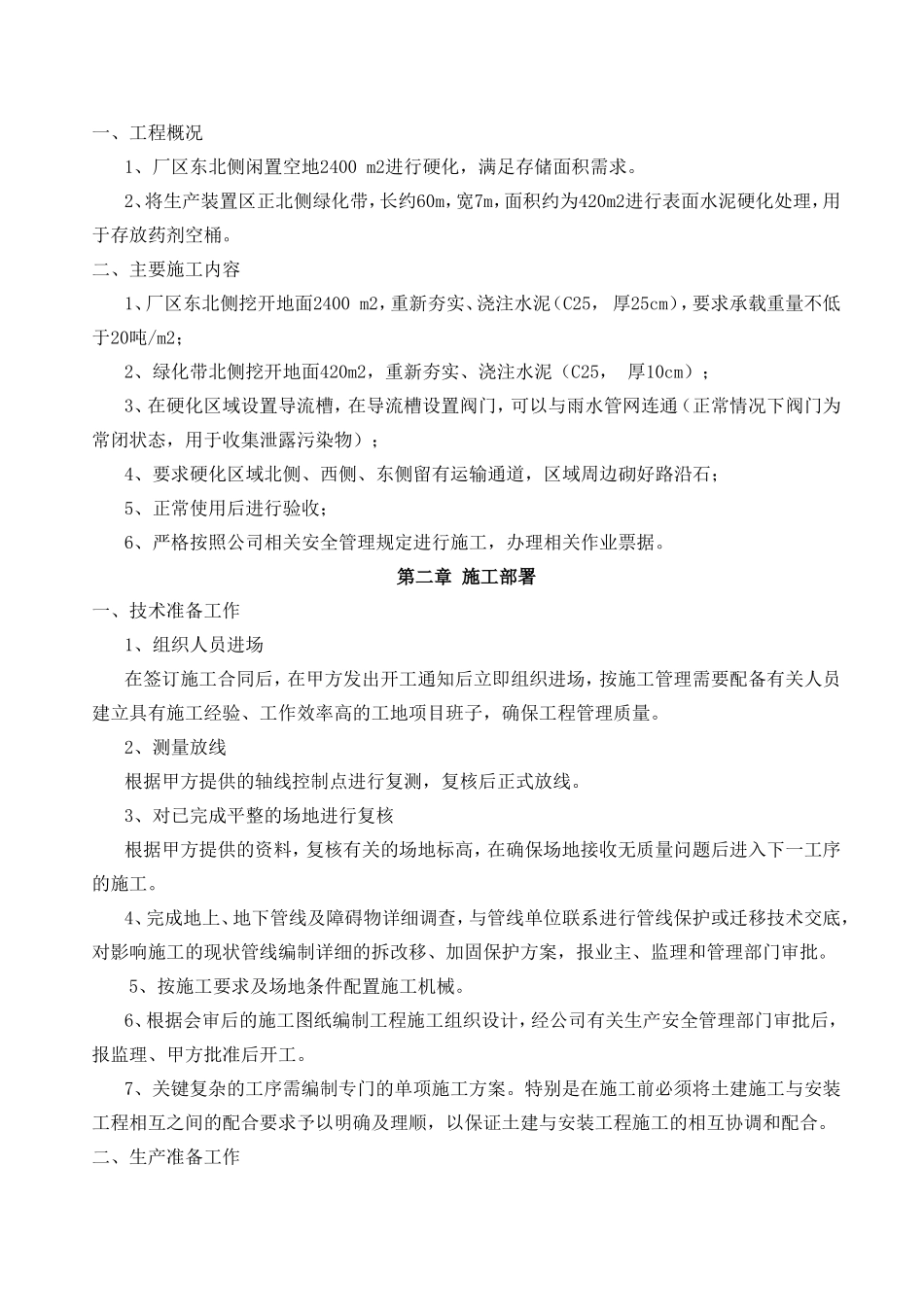

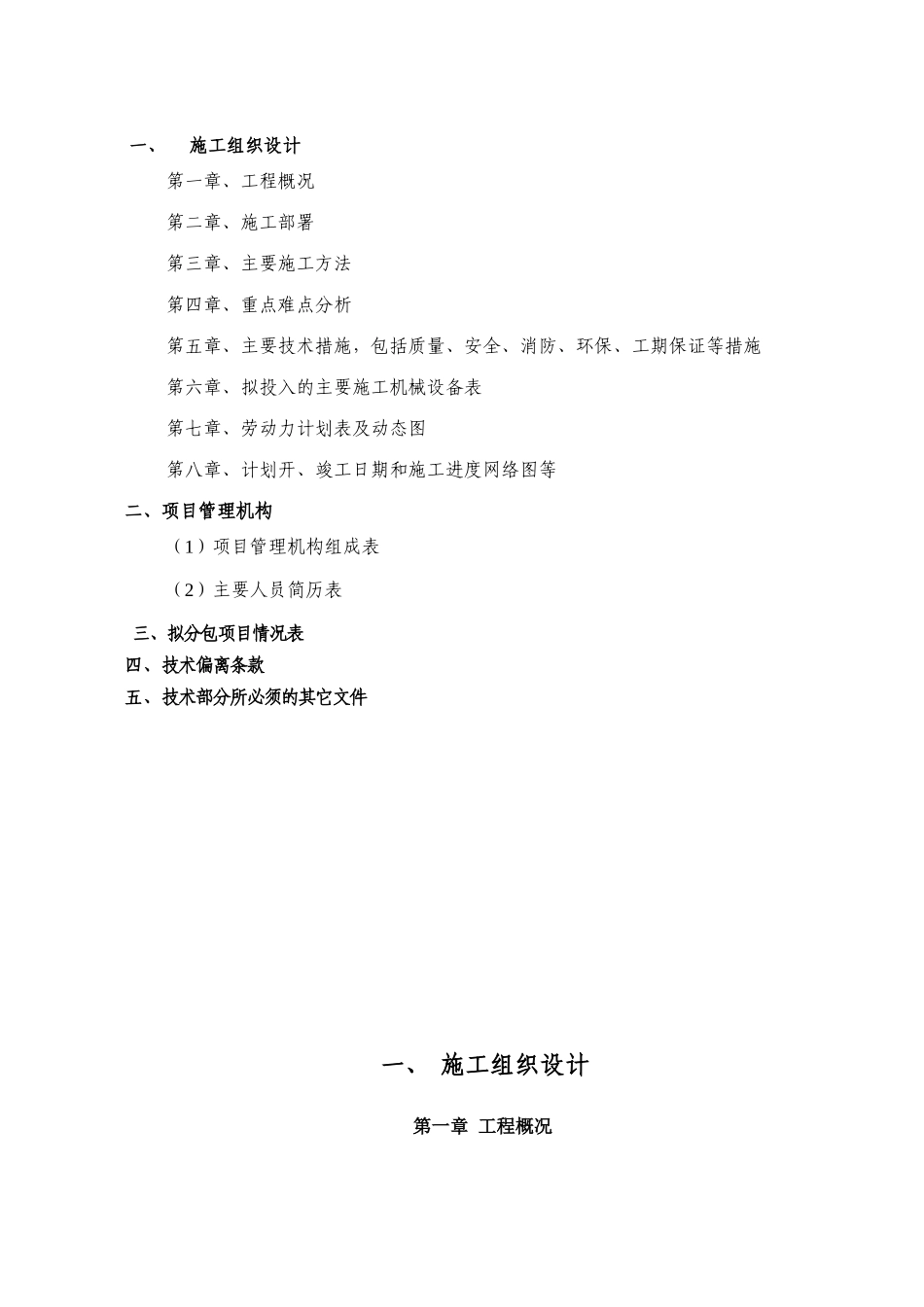

一、施工组织设计第一章、工程概况第二章、施工部署第三章、主要施工方法第四章、重点难点分析第五章、主要技术措施,包括质量、安全、消防、环保、工期保证等措施第六章、拟投入的主要施工机械设备表第七章、劳动力计划表及动态图第八章、计划开、竣工日期和施工进度网络图等二、项目管理机构(1)项目管理机构组成表(2)主要人员简历表三、拟分包项目情况表四、技术偏离条款五、技术部分所必须的其它文件一、施工组织设计第一章工程概况一、工程概况1、厂区东北侧闲置空地2400m2进行硬化,满足存储面积需求
2、将生产装置区正北侧绿化带,长约60m,宽7m,面积约为420m2进行表面水泥硬化处理,用于存放药剂空桶
二、主要施工内容1、厂区东北侧挖开地面2400m2,重新夯实、浇注水泥(C25,厚25cm),要求承载重量不低于20吨/m2;2、绿化带北侧挖开地面420m2,重新夯实、浇注水泥(C25,厚10cm);3、在硬化区域设置导流槽,在导流槽设置阀门,可以与雨水管网连通(正常情况下阀门为常闭状态,用于收集泄露污染物);4、要求硬化区域北侧、西侧、东侧留有运输通道,区域周边砌好路沿石;5、正常使用后进行验收;6、严格按照公司相关安全管理规定进行施工,办理相关作业票据
第二章施工部署一、技术准备工作1、组织人员进场在签订施工合同后,在甲方发出开工通知后立即组织进场,按施工管理需要配备有关人员建立具有施工经验、工作效率高的工地项目班子,确保工程管理质量
2、测量放线根据甲方提供的轴线控制点进行复测,复核后正式放线
3、对已完成平整的场地进行复核根据甲方提供的资料,复核有关的场地标高,在确保场地接收无质量问题后进入下一工序的施工
4、完成地上、地下管线及障碍物详细调查,与管线单位联系进行管线保护或迁移技术交底,对影响施工的现状管线编制详细的拆改移、加固保护方案,报业主、监理和管理部门审批

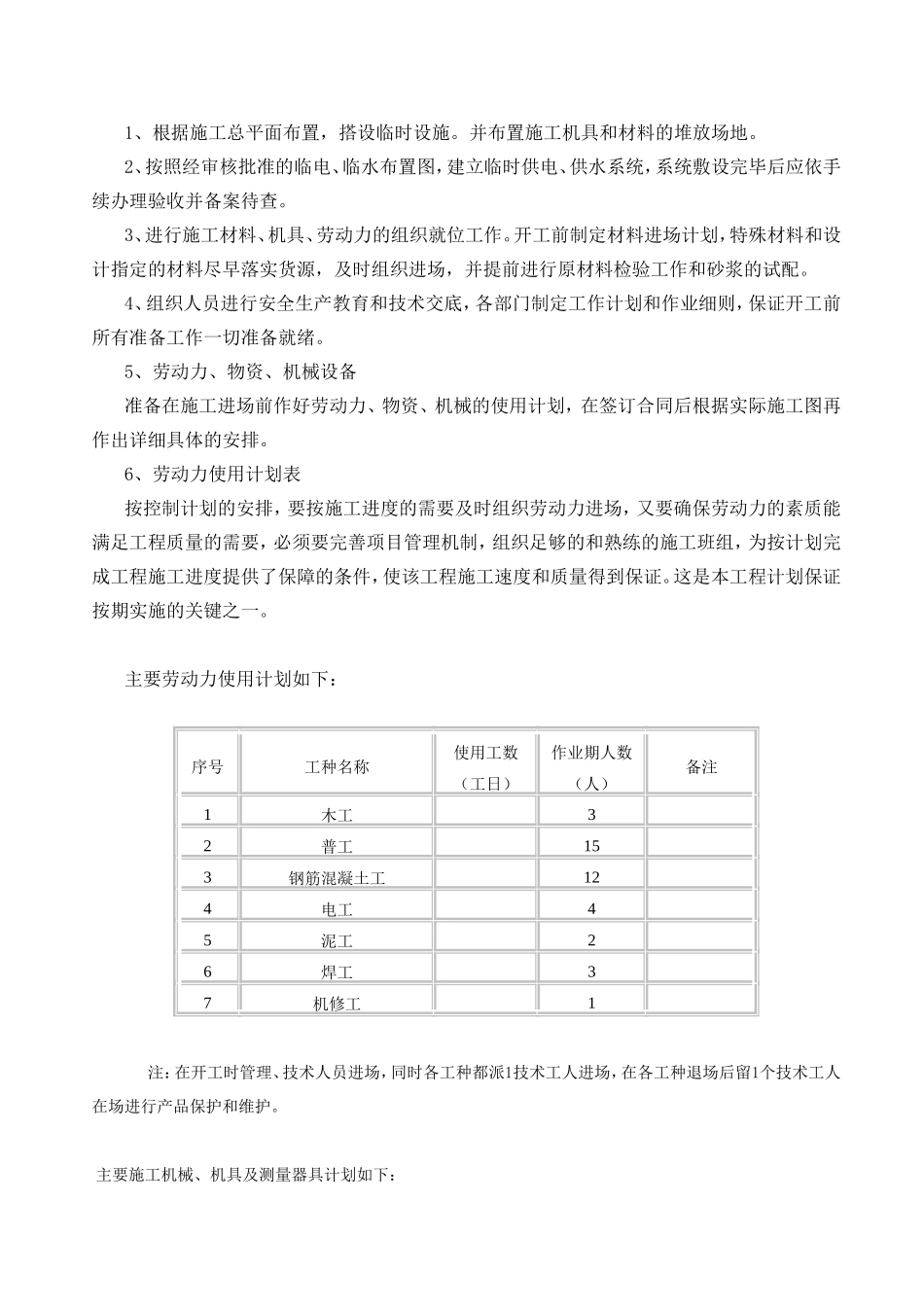

5、按施工要求及场
