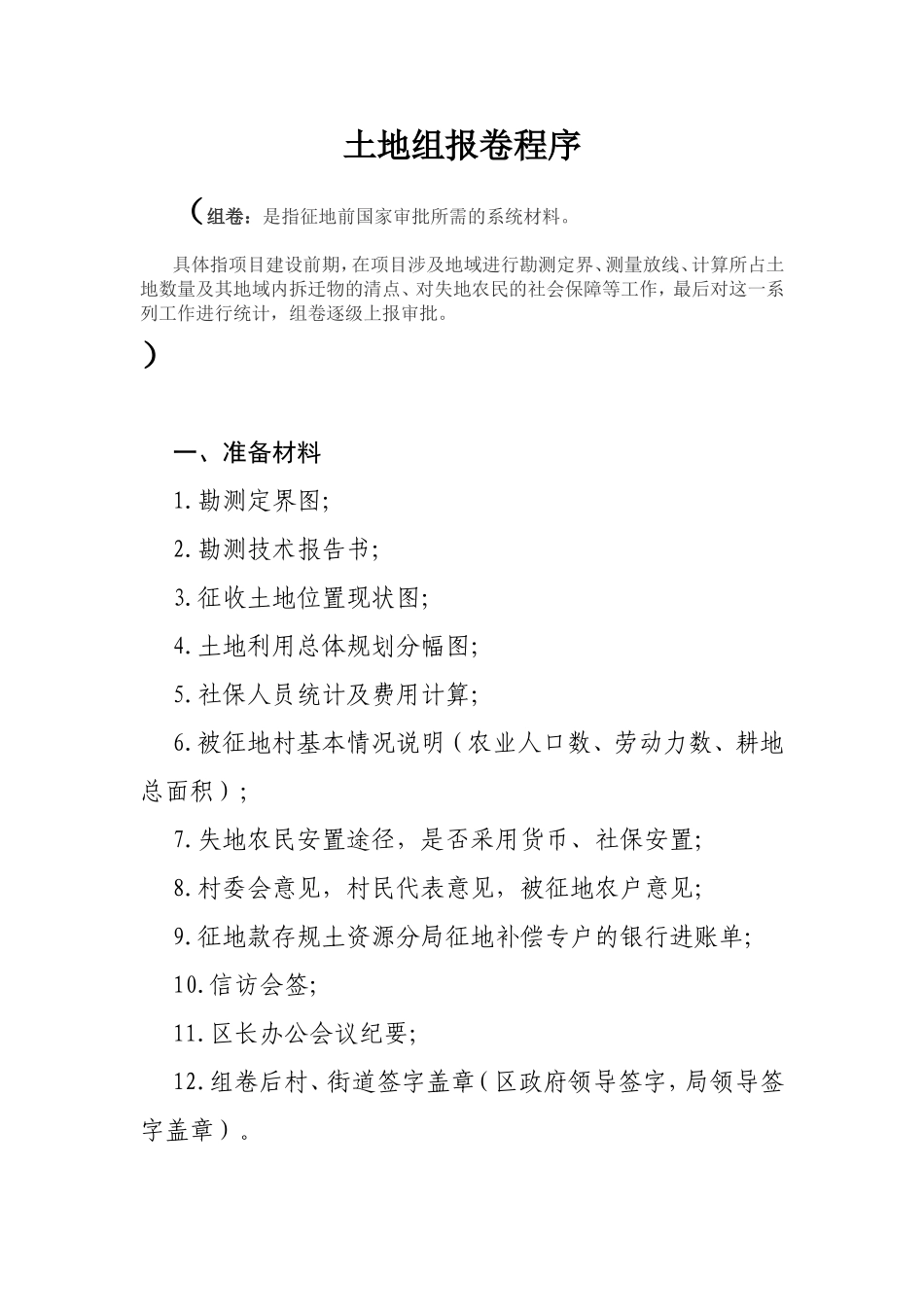

土地组报卷程序(组卷:是指征地前国家审批所需的系统材料
具体指项目建设前期,在项目涉及地域进行勘测定界、测量放线、计算所占土地数量及其地域内拆迁物的清点、对失地农民的社会保障等工作,最后对这一系列工作进行统计,组卷逐级上报审批
)一、准备材料1
勘测定界图;2
勘测技术报告书;3
征收土地位置现状图;4
土地利用总体规划分幅图;5
社保人员统计及费用计算;6
被征地村基本情况说明(农业人口数、劳动力数、耕地总面积);7
失地农民安置途径,是否采用货币、社保安置;8
村委会意见,村民代表意见,被征地农户意见;9
征地款存规土资源分局征地补偿专户的银行进账单;10
信访会签;11
区长办公会议纪要;12
组卷后村、街道签字盖章(区政府领导签字,局领导签字盖章)

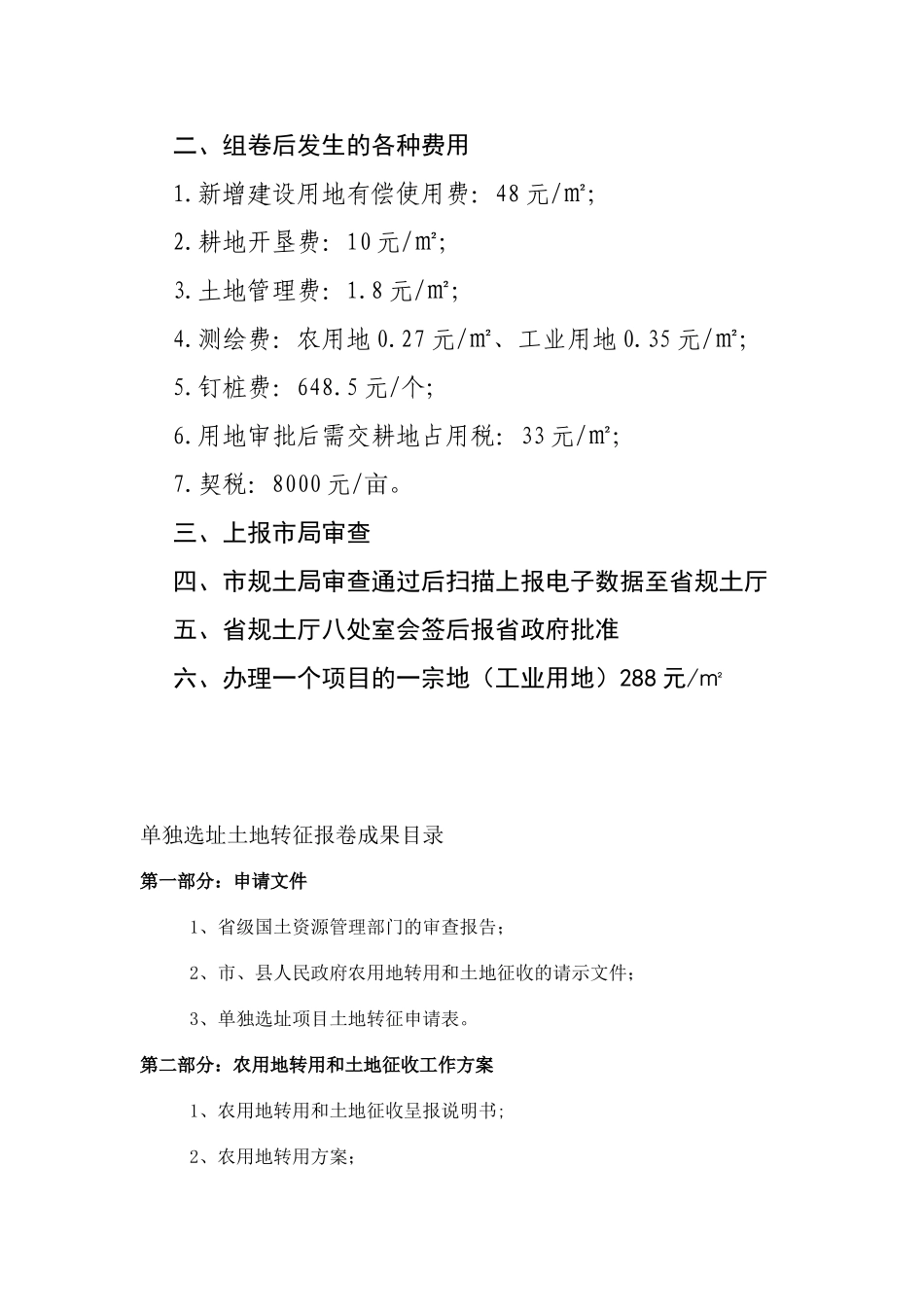

二、组卷后发生的各种费用1
新增建设用地有偿使用费:48元/㎡;2
耕地开垦费:10元/㎡;3
土地管理费:1
8元/㎡;4
测绘费:农用地0
27元/㎡、工业用地0
35元/㎡;5
钉桩费:648
5元/个;6
用地审批后需交耕地占用税:33元/㎡;7
契税:8000元/亩
三、上报市局审查四、市规土局审查通过后扫描上报电子数据至省规土厅五、省规土厅八处室会签后报省政府批准六、办理一个项目的一宗地(工业用地)288元/㎡单独选址土地转征报卷成果目录第一部分:申请文件1、省级国土资源管理部门的审查报告;2、市、县人民政府农用地转用和土地征收的请示文件;3、单独选址项目土地转征申请表

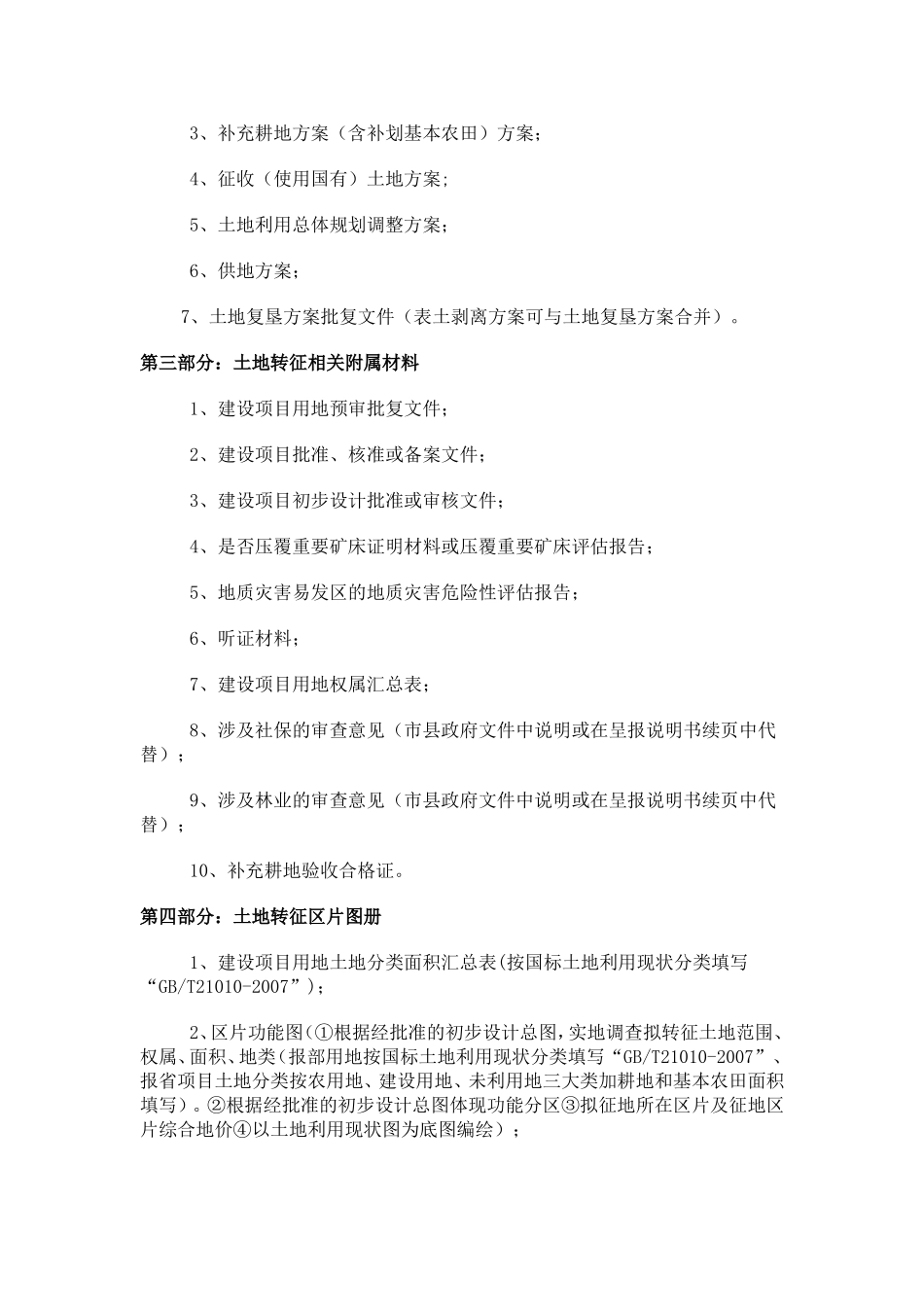

第二部分:农用地转用和土地征收工作方案1、农用地转用和土地征收呈报说明书;2、农用地转用方案;3、补充耕地方案(含补划基本农田)方案;4、征收(使用国有)土地方案;5、土地利用总体规划调整方案;6、供地方案;7、土地复垦方案批复文件(表土剥离方案可与土地复垦方案合并)
第三部分:土地转征相关附属材料1、建设项目用地预审批复文件;2、建设项目批
