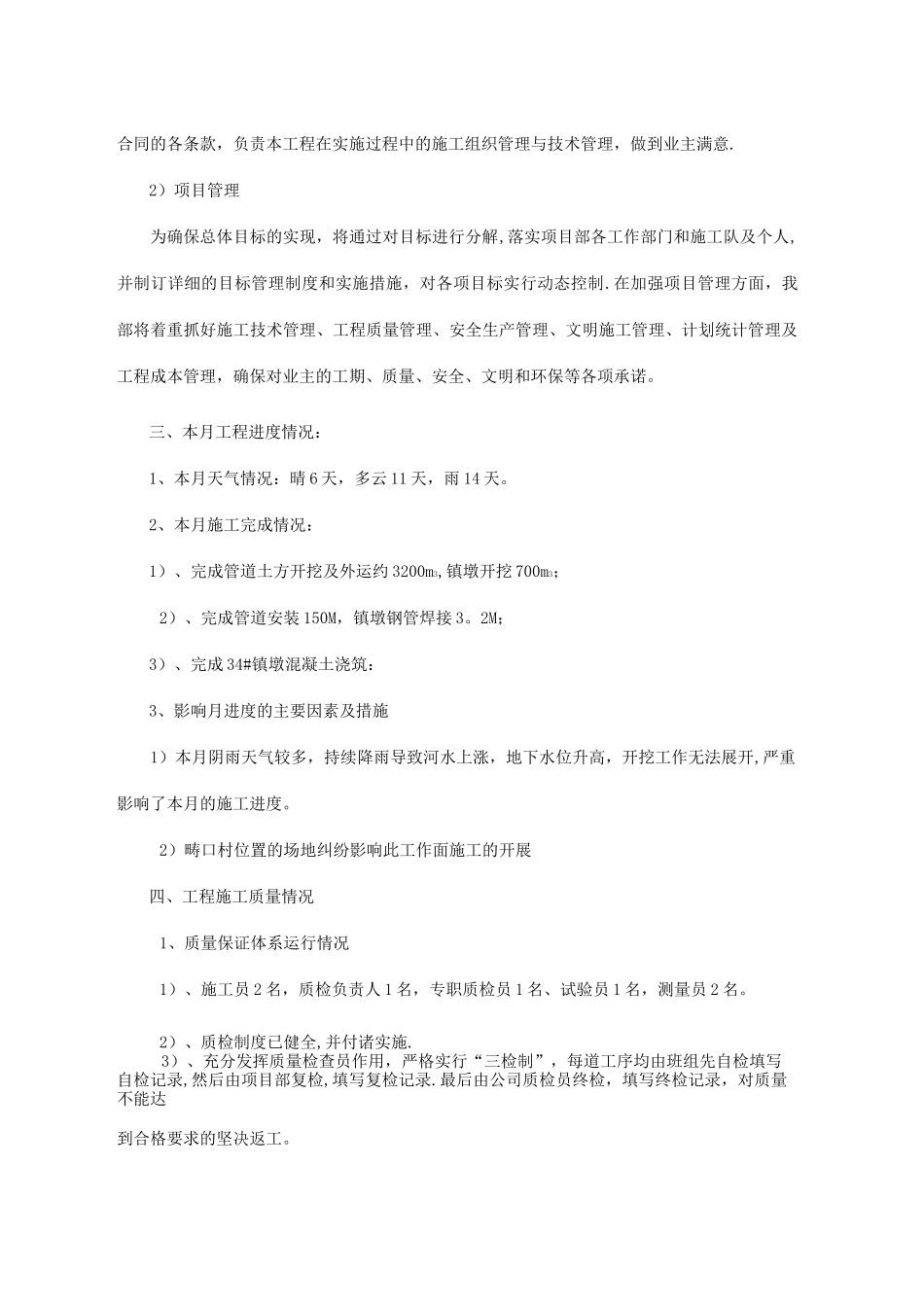

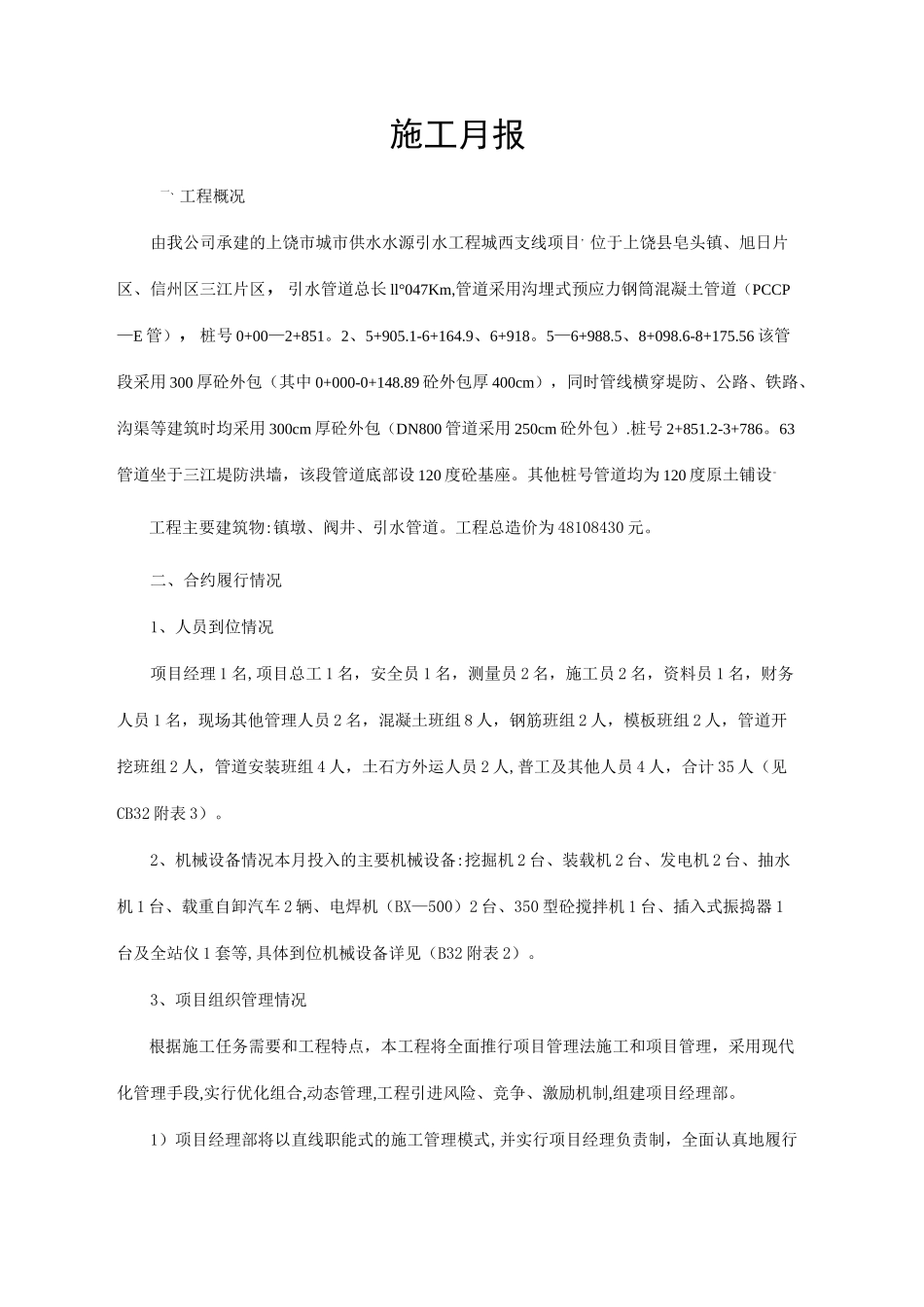

施工月报一、工程概况由我公司承建的上饶市城市供水水源引水工程城西支线项目,位于上饶县皂头镇、旭日片区、信州区三江片区,引水管道总长 ll°047Km,管道采用沟埋式预应力钢筒混凝土管道(PCCP—E 管),桩号 0+00—2+851。2、5+905.1-6+164.9、6+918。5—6+988.5、8+098.6-8+175.56 该管段采用 300 厚砼外包(其中 0+000-0+148.89 砼外包厚 400cm),同时管线横穿堤防、公路、铁路、沟渠等建筑时均采用 300cm 厚砼外包(DN800 管道采用 250cm 砼外包).桩号 2+851.2-3+786。63管道坐于三江堤防洪墙,该段管道底部设 120 度砼基座。其他桩号管道均为 120 度原土铺设。工程主要建筑物:镇墩、阀井、引水管道。工程总造价为 48108430 元。二、合约履行情况1、人员到位情况项目经理 1 名,项目总工 1 名,安全员 1 名,测量员 2 名,施工员 2 名,资料员 1 名,财务人员 1 名,现场其他管理人员 2 名,混凝土班组 8 人,钢筋班组 2 人,模板班组 2 人,管道开挖班组 2 人,管道安装班组 4 人,土石方外运人员 2 人,普工及其他人员 4 人,合计 35 人(见CB32 附表 3)。2、机械设备情况本月投入的主要机械设备:挖掘机 2 台、装载机 2 台、发电机 2 台、抽水机 1 台、载重自卸汽车 2 辆、电焊机(BX—500)2 台、350 型砼搅拌机 1 台、插入式振捣器 1台及全站仪 1 套等,具体到位机械设备详见(B32 附表 2)。3、项目组织管理情况根据施工任务需要和工程特点,本工程将全面推行项目管理法施工和项目管理,采用现代化管理手段,实行优化组合,动态管理,工程引进风险、竞争、激励机制,组建项目经理部。1)项目经理部将以直线职能式的施工管理模式,并实行项目经理负责制,全面认真地履行合同的各条款,负责本工程在实施过程中的施工组织管理与技术管理,做到业主满意.2)项目管理为确保总体目标的实现,将通过对目标进行分解,落实项目部各工作部门和施工队及个人,并制订详细的目标管理制度和实施措施,对各项目标实行动态控制.在加强项目管理方面,我部将着重抓好施工技术管理、工程质量管理、安全生产管理、文明施工管理、计划统计管理及工程成本管理,确保对业主的工期、质量、安全、文明和环保等各项承诺。三、本月工程进度情况:1、本月天气情况:晴 6 天,多云 11 天,雨 14 天。2、本月施工完成情况:1)、完成管道土方开挖及外运约 3200m3,镇墩开挖 700m3;2)、完...
