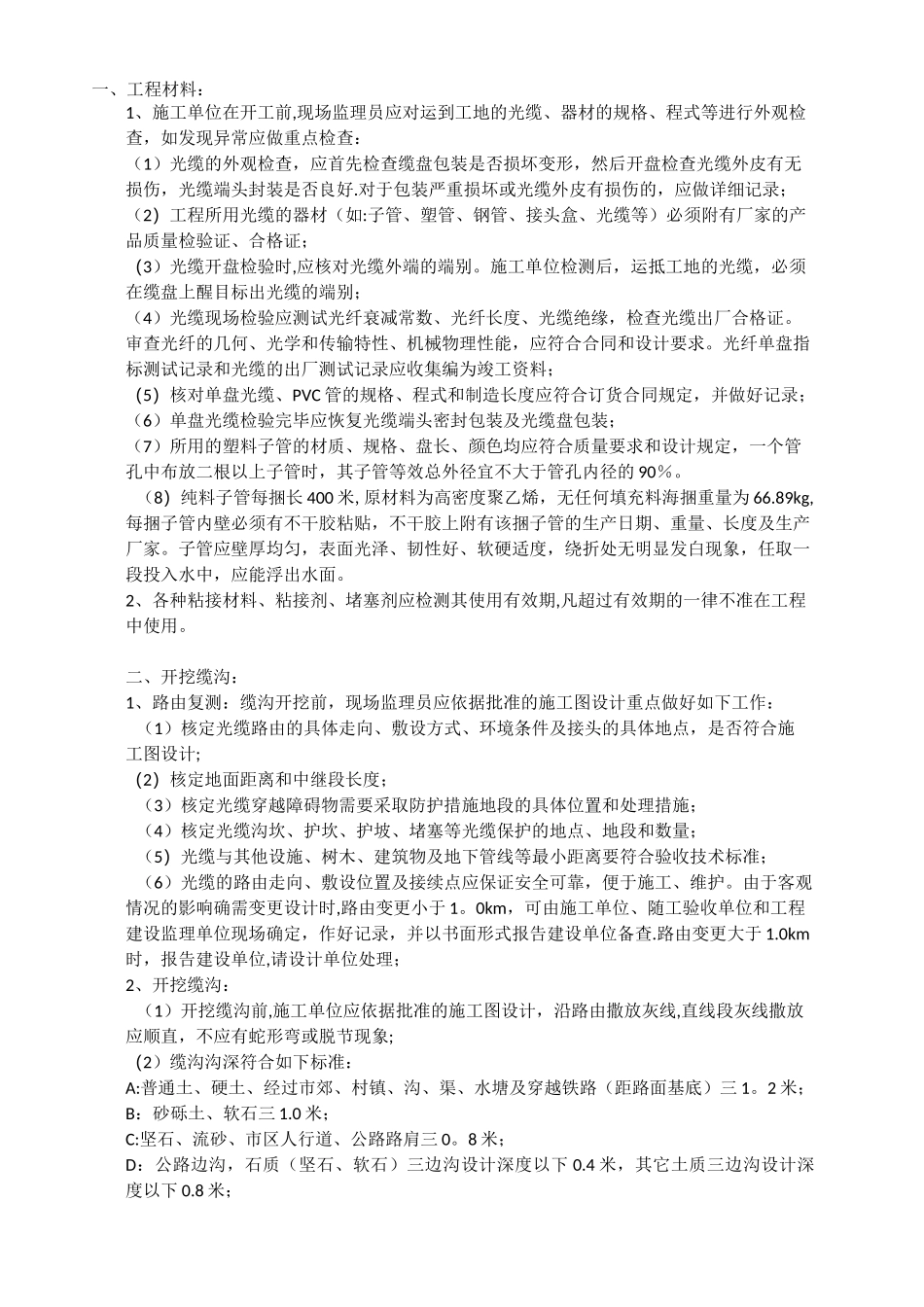

一、工程材料:1、施工单位在开工前,现场监理员应对运到工地的光缆、器材的规格、程式等进行外观检查,如发现异常应做重点检查:(1)光缆的外观检查,应首先检查缆盘包装是否损坏变形,然后开盘检查光缆外皮有无损伤,光缆端头封装是否良好.对于包装严重损坏或光缆外皮有损伤的,应做详细记录;(2)工程所用光缆的器材(如:子管、塑管、钢管、接头盒、光缆等)必须附有厂家的产品质量检验证、合格证;(3)光缆开盘检验时,应核对光缆外端的端别。施工单位检测后,运抵工地的光缆,必须在缆盘上醒目标出光缆的端别;(4)光缆现场检验应测试光纤衰减常数、光纤长度、光缆绝缘,检查光缆出厂合格证。审查光纤的几何、光学和传输特性、机械物理性能,应符合合同和设计要求。光纤单盘指标测试记录和光缆的出厂测试记录应收集编为竣工资料;(5)核对单盘光缆、PVC 管的规格、程式和制造长度应符合订货合同规定,并做好记录;(6)单盘光缆检验完毕应恢复光缆端头密封包装及光缆盘包装;(7)所用的塑料子管的材质、规格、盘长、颜色均应符合质量要求和设计规定,一个管孔中布放二根以上子管时,其子管等效总外径宜不大于管孔内径的 90%。(8)纯料子管每捆长 400 米,原材料为高密度聚乙烯,无任何填充料海捆重量为 66.89kg,每捆子管内壁必须有不干胶粘贴,不干胶上附有该捆子管的生产日期、重量、长度及生产厂家。子管应壁厚均匀,表面光泽、韧性好、软硬适度,绕折处无明显发白现象,任取一段投入水中,应能浮出水面。2、各种粘接材料、粘接剂、堵塞剂应检测其使用有效期,凡超过有效期的一律不准在工程中使用。二、开挖缆沟:1、路由复测:缆沟开挖前,现场监理员应依据批准的施工图设计重点做好如下工作:(1)核定光缆路由的具体走向、敷设方式、环境条件及接头的具体地点,是否符合施工图设计;(2)核定地面距离和中继段长度;(3)核定光缆穿越障碍物需要采取防护措施地段的具体位置和处理措施;(4)核定光缆沟坎、护坎、护坡、堵塞等光缆保护的地点、地段和数量;(5)光缆与其他设施、树木、建筑物及地下管线等最小距离要符合验收技术标准;(6)光缆的路由走向、敷设位置及接续点应保证安全可靠,便于施工、维护。由于客观情况的影响确需变更设计时,路由变更小于 1。0km,可由施工单位、随工验收单位和工程建设监理单位现场确定,作好记录,并以书面形式报告建设单位备查.路由变更大于 1.0km时,报告建设单位,请设计单位处理;2、开...
