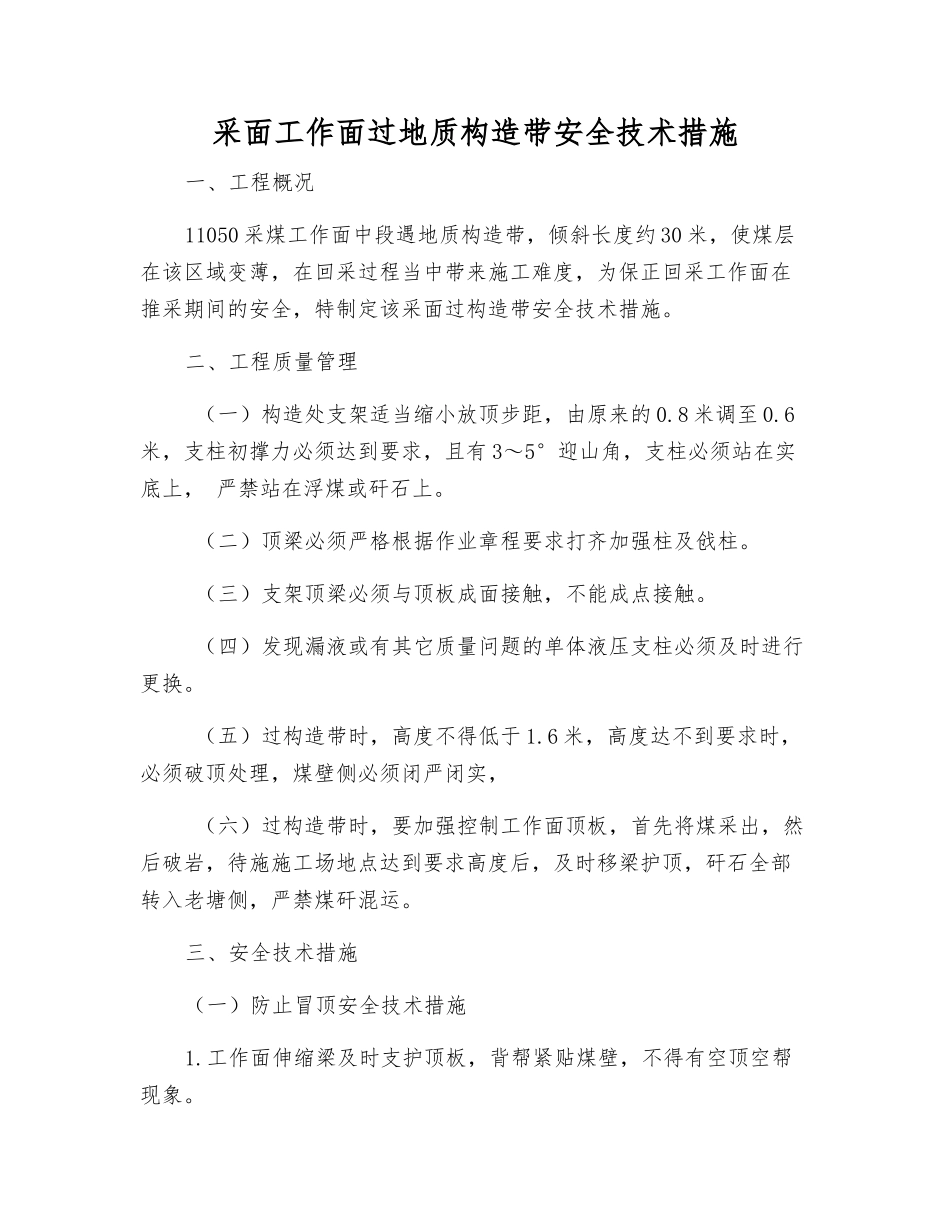

采面工作面过地质构造带安全技术措施一、工程概况11050 采煤工作面中段遇地质构造带,倾斜长度约 30 米,使煤层在该区域变薄,在回采过程当中带来施工难度,为保正回采工作面在推采期间的安全,特制定该采面过构造带安全技术措施。二、工程质量管理 (一)构造处支架适当缩小放顶步距,由原来的 0.8 米调至 0.6米,支柱初撑力必须达到要求,且有 3~5°迎山角,支柱必须站在实底上, 严禁站在浮煤或矸石上。 (二)顶梁必须严格根据作业章程要求打齐加强柱及戗柱。 (三)支架顶梁必须与顶板成面接触,不能成点接触。 (四)发现漏液或有其它质量问题的单体液压支柱必须及时进行更换。 (五)过构造带时,高度不得低于 1.6 米,高度达不到要求时,必须破顶处理,煤壁侧必须闭严闭实, (六)过构造带时,要加强控制工作面顶板,首先将煤采出,然后破岩,待施施工场地点达到要求高度后,及时移梁护顶,矸石全部转入老塘侧,严禁煤矸混运。三、安全技术措施(一)防止冒顶安全技术措施1.工作面伸缩梁及时支护顶板,背帮紧贴煤壁,不得有空顶空帮现象。2.加强工作面顶板的支护与维护工作,工作面的支护距离不得超过规定,防止顶板事故的发生。3.坚持正规循环作业,严格执行“敲帮问顶”制度,工作面严禁空顶作业,随时检查自身工作地点的顶板、煤壁、支柱等情况,发现问题时快速进行处理。4.工作面必须加强支护,悬移支架托梁每隔 3 米打一根单体支柱加强支护,且必须要有防倒设施。5.每班在班前会上落实班组长随时检查安全出口是否畅通,是否有安全隐患,发现安全隐患及时进行处理,保证下安全出口绝对畅通无阻。6.安排专人维修下顺糟超前出口,对原有不合格的支护及时维修、更换,确保畅通无阻。7.采面机头采纳二梁七柱支护,主副梁交替迈步前移支护顶板,严禁齐步走。8.如顶板十分破裂,则必须先掏梁窝,将梁移进控制顶板后再进行其它作业。(二)过构造段防止瓦斯事故措施1.加强瓦斯检查、监测工作,瓦检员在采煤工作面构造段要严格检查瓦斯,严禁漏检、假检。2.工作面悬挂便携式瓦斯监测报警仪,一旦出现瓦斯涌出现象,立即停止作业,查明原因快速进行处理。3.加强通风管理,采煤工作面合理分配风量,使工作面有足够的有效风量,杜绝瓦斯超限不良现象发生。四、其它安全管理 (一)上班前必须开好班前会,班前会由矿当班带班领导主持,班前会及时向采煤队长及当班的班长和工人交待当班的安全工作,工程质量以及工作任务,每个...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

采面工作面过地质构造带安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
