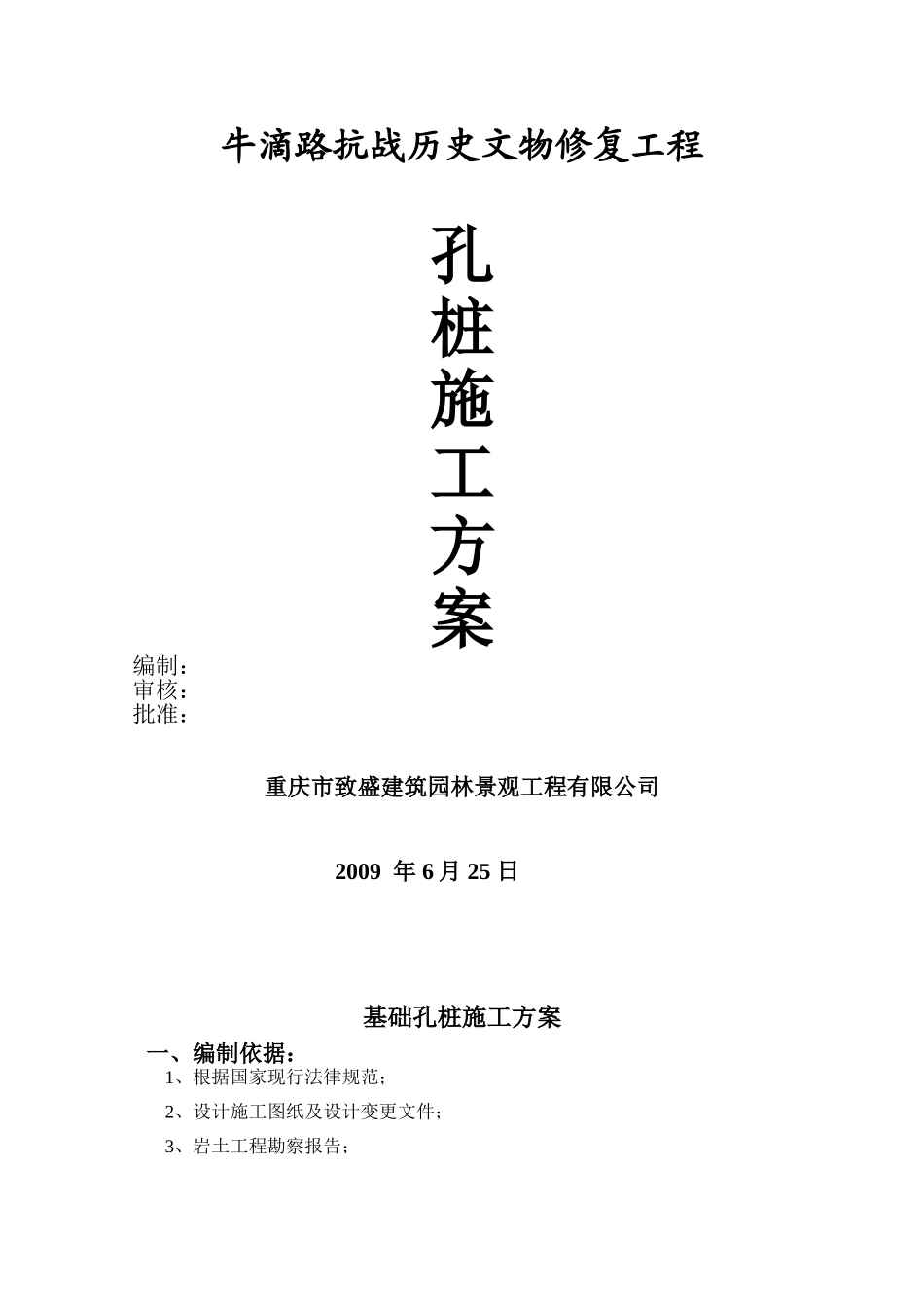

牛滴路抗战历史文物修复工程孔桩施工方案编制:审核:批准: 重庆市致盛建筑园林景观工程有限公司 2009 年 6 月 25 日基础孔桩施工方案一、编制依据:1、根据国家现行法律规范;2、设计施工图纸及设计变更文件;3、岩土工程勘察报告;4、 其他有关质量文件;二、测量工程施工方案: 1、 为了保证该工程施工质量,做到按图施工,严格根据有关施工法律规范和规程指导施工。为确保工程质量达到国家验收标准,必须做好工程施工过程中的测量工作。施工测量必须跟随结构施工进度及时进行,并应起到指导施工的目的。 2、 根据该工程的现场施工情况,施工测量工作主要由以下几部组成,平面测量网的建立、桩定位测量、挖土期间测量、基础施工阶段测量、主体施工阶段的测量、沉降观测及变形观测。 测量仪器的选用:经纬仪、水准仪、铅垂、50M 钢卷尺、5M 小钢卷尺等。 (一)、 平面测量网的建立 1、为了简化设计点坐标计算和便于施工现场的放样,准备建立局部的直角坐标系统,并且坐标系统的坐标轴利用建筑轴线交点。 2、为了能在施工过程中能有效实施测量控制,将轴线延伸至基坑开挖范围之外,设置准永久性控制点,为了反边控制方向,基础控制点设立后,应用经纬仪将控制轴线投测到附近的固定物之上,画出红线三角标志,作挖掘方向之用。 3、准永久控制点应设置于靠边外,在施工过程中尽量避开碰撞,并应做窨井加以保护。 4、在建立平面轴线控制网的同时,根据城市水准基点标高及本工程的实际±0.000 标高,应同时建立施工的水平控制基点,水平控制点利用轴线控制点制作。(二)、 桩定位测量 1、本工程主要采纳人工挖孔灌注桩、独立柱基,故应对本工程的桩轴线进行准确定位,并配合监理、设计、业主方进行桩位测量复核工作,从而确保孔桩轴线偏差在允许规定的范围内控制的准确性。(三)、挖土期间测量 1、进行桩基定位,由于未平基至设计标高,就进入人工挖孔阶段,此阶段的有关测量工作由专业的人员来完成。 2、在施工期间监测单位应设专人负责对整个监测项目测试,并应做好记录,及时整理、归类统计并指导施工。 3、在人工挖桩基土方期间以下工作应进行监测:桩基周边各土层的侧向位移情况(有无塌方情况):地下水位的变化情况。 4、在桩基开挖前,合理布置监测点,并测出各监测点的原始值,在开挖期间对测试值及时进行分析,当测试值达到或接近设计所规定的警戒值及测试数据间,对水平标高的控制也非常重要,以防出现一...
