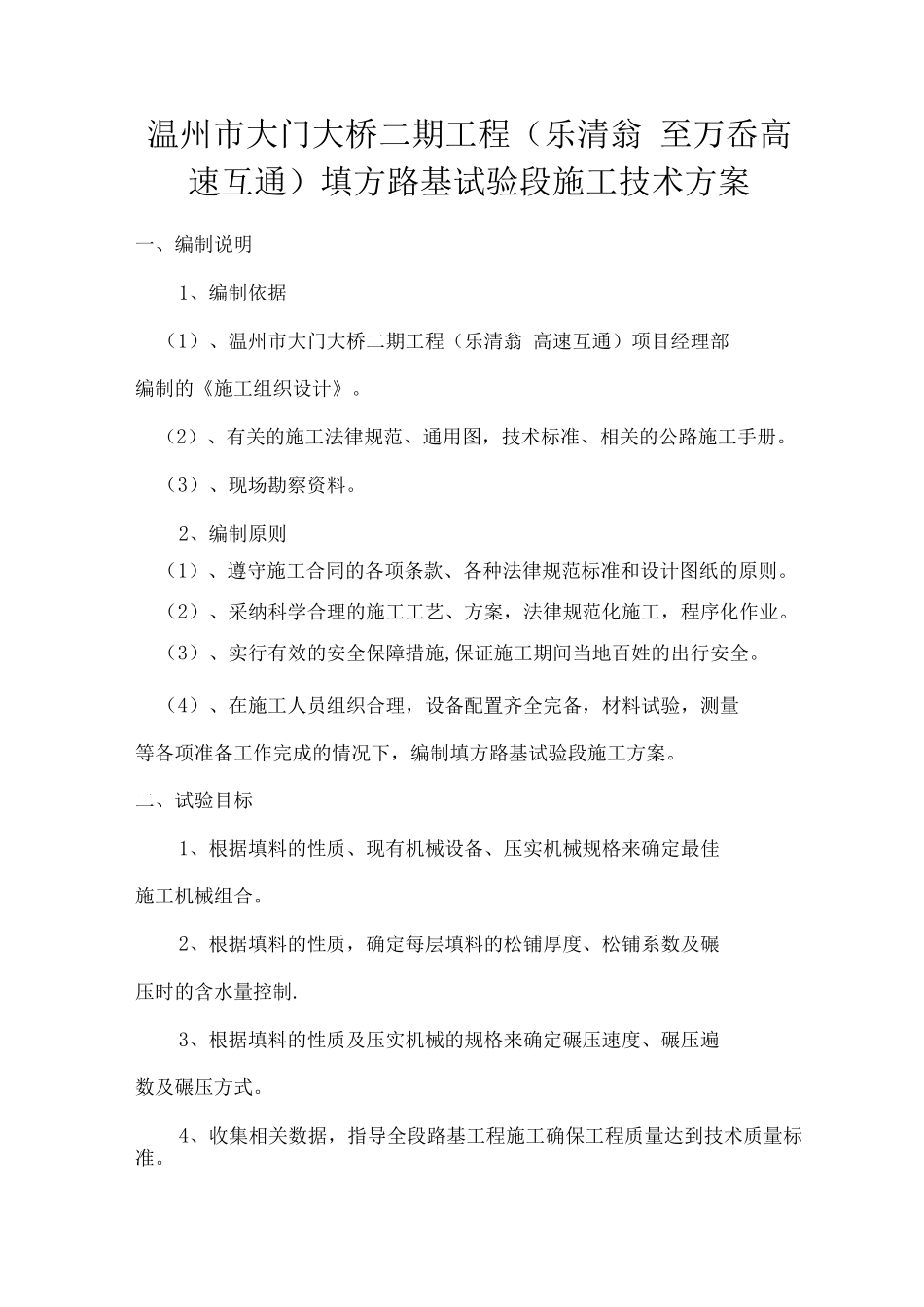

温州市大门大桥二期工程(乐清翁 至万岙高速互通)填方路基试验段施工技术方案一、编制说明1、编制依据(1)、温州市大门大桥二期工程(乐清翁 高速互通)项目经理部编制的《施工组织设计》
(2)、有关的施工法律规范、通用图,技术标准、相关的公路施工手册
(3)、现场勘察资料
2、编制原则(1)、遵守施工合同的各项条款、各种法律规范标准和设计图纸的原则
(2)、采纳科学合理的施工工艺、方案,法律规范化施工,程序化作业
(3)、实行有效的安全保障措施,保证施工期间当地百姓的出行安全
(4)、在施工人员组织合理,设备配置齐全完备,材料试验,测量等各项准备工作完成的情况下,编制填方路基试验段施工方案
二、试验目标1、根据填料的性质、现有机械设备、压实机械规格来确定最佳施工机械组合
2、根据填料的性质,确定每层填料的松铺厚度、松铺系数及碾压时的含水量控制
3、根据填料的性质及压实机械的规格来确定碾压速度、碾压遍数及碾压方式
4、收集相关数据,指导全段路基工程施工确保工程质量达到技术质量标准

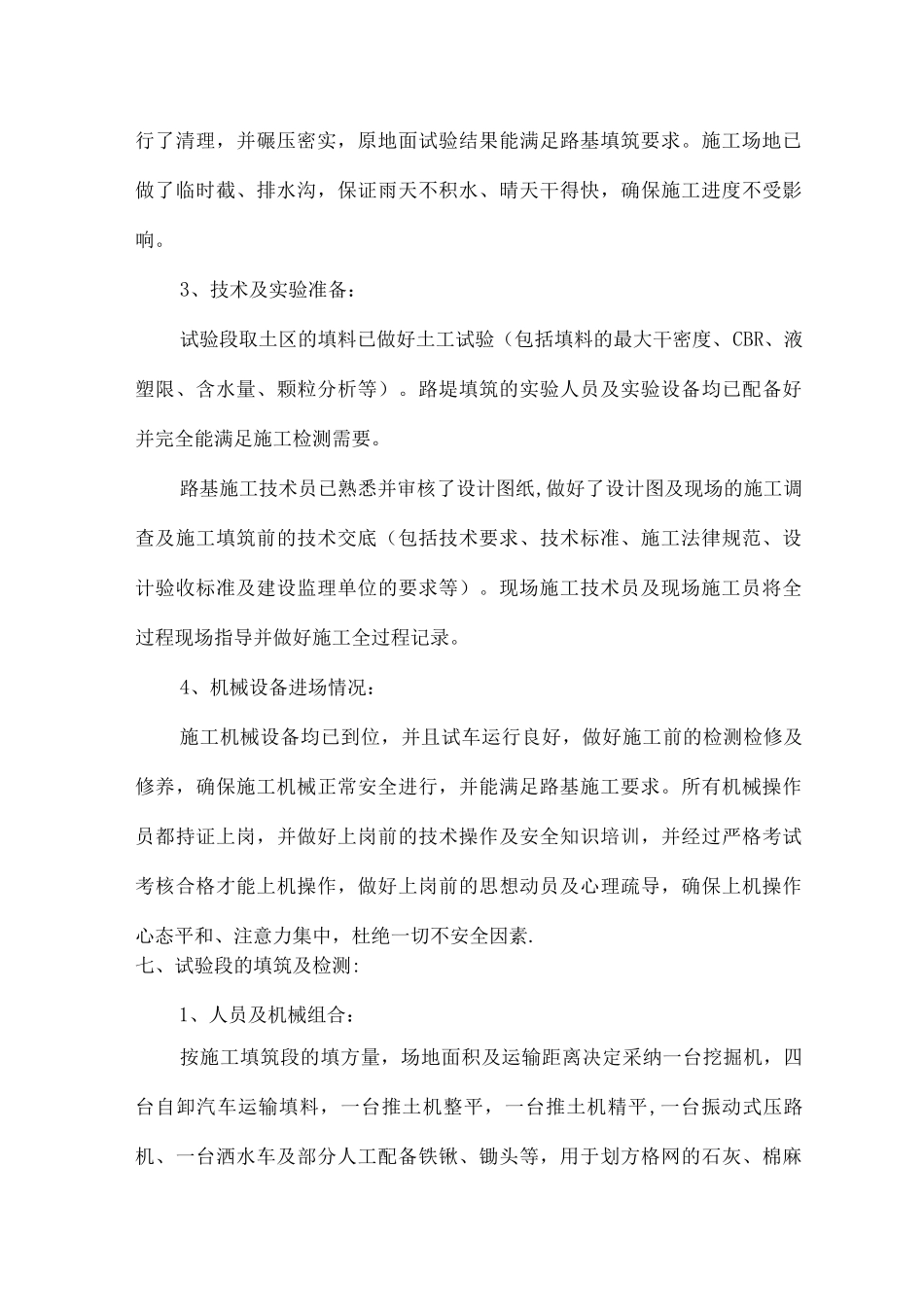

三、工程概况本项目地处温州乐清市,为大门大桥连接线工程 ,线路起止桩号为K0+0 〜 K5+775
483, 长 5
775km, 连 接 线 长 0
441km, 本 项 目 路 线 全 长6
215km;设计行车速度 80km/h,路基宽 24
5m,路基挖方 145217m3,填方 325542m3
四、施工段落根据现场情况,项目部选定 K4+175K4+375 段填方作为试验段
57m,包含 93、94、96 区的填筑压实
该段长 2m,填方 10312m3五、施工工期计划在 2025 年 01 月 4 日进行路基填筑(试验段)施工

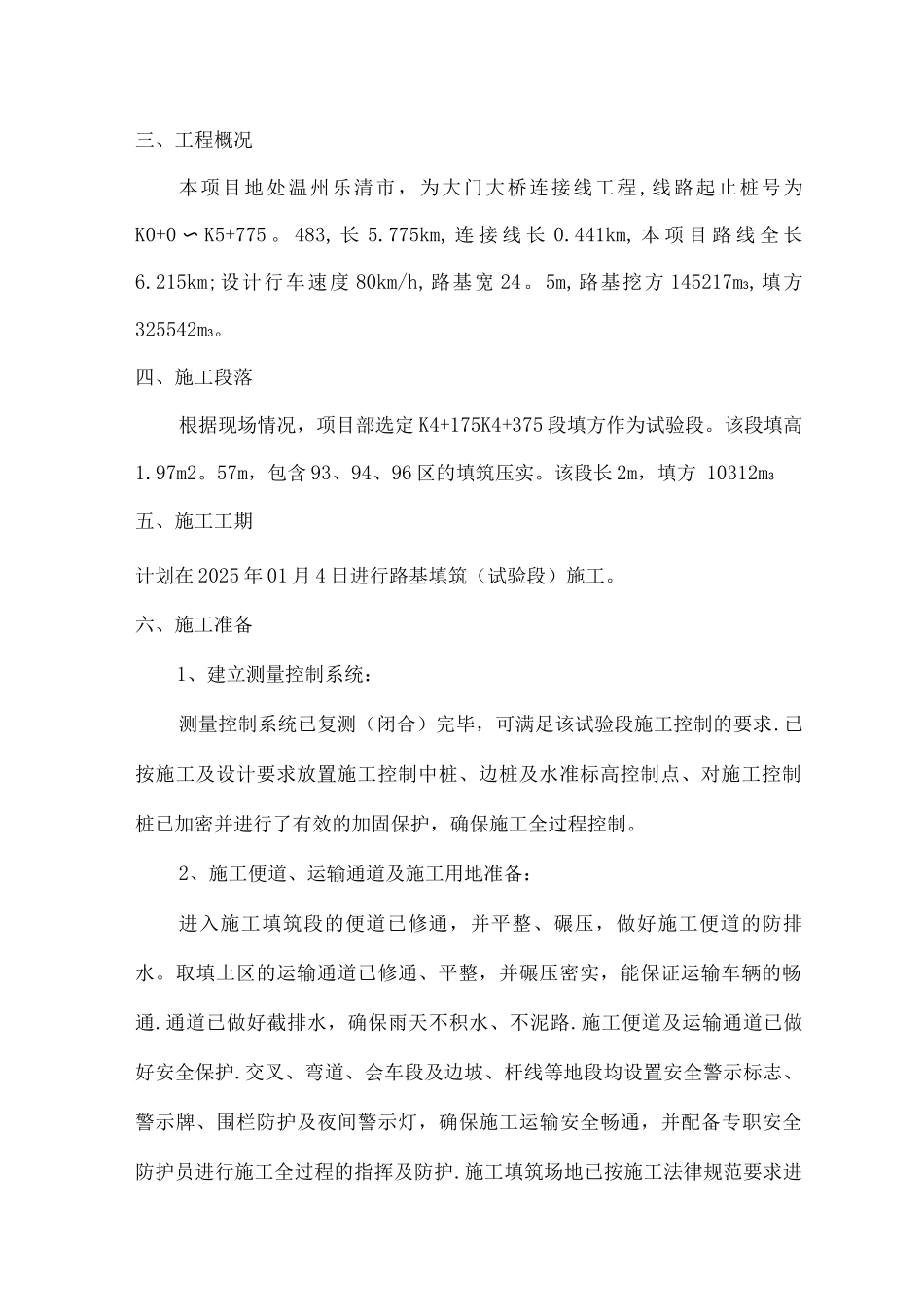

六、施工准备1、建立测量控制系统:测量控制系统已复测(闭合)完毕,可满足该试验段施工控制的要求
已按施工及设计要求放置施工控制中桩、边桩及
