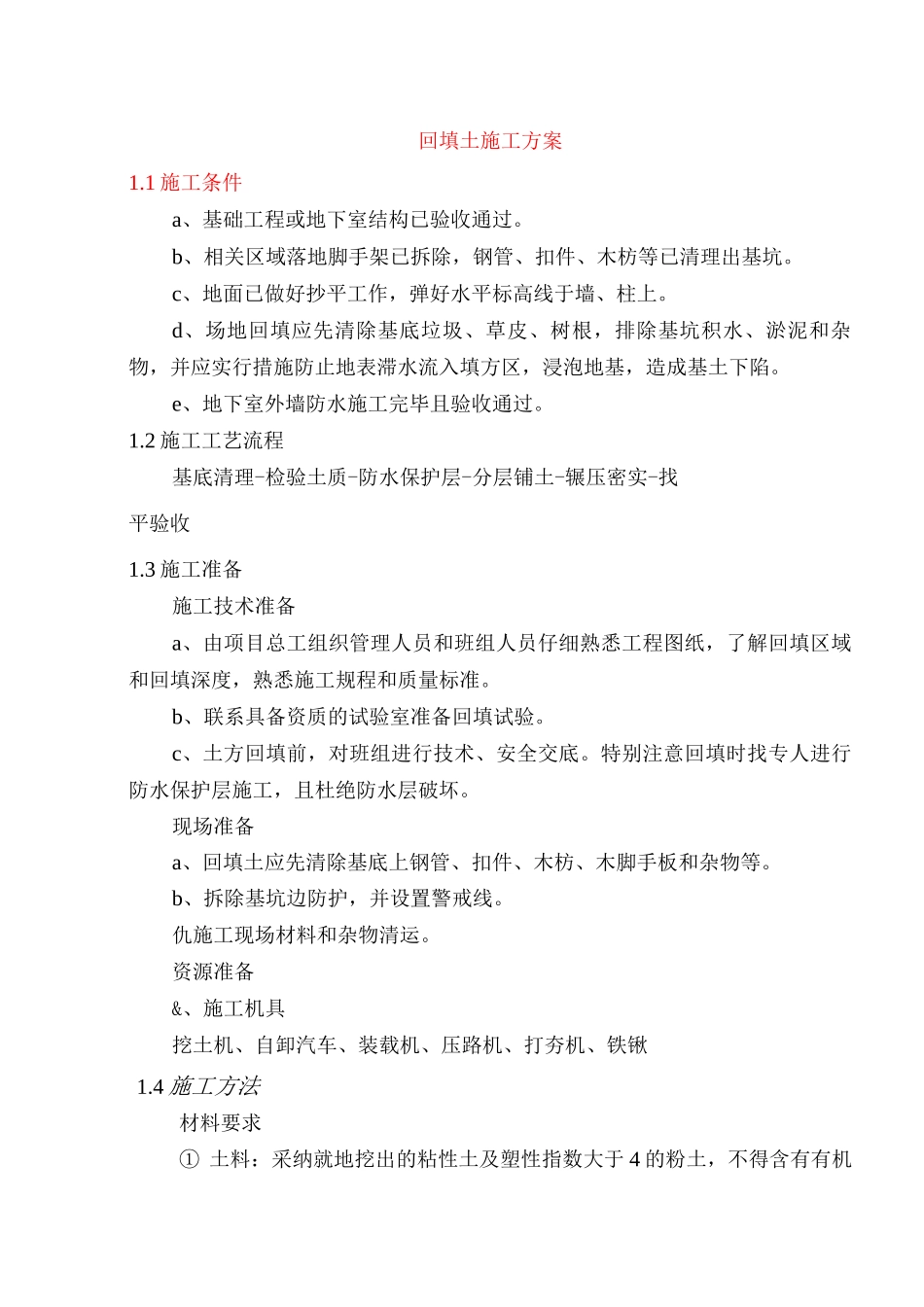

回填土施工方案1
1 施工条件a、基础工程或地下室结构已验收通过
b、相关区域落地脚手架已拆除,钢管、扣件、木枋等已清理出基坑
c、地面已做好抄平工作,弹好水平标高线于墙、柱上
d、场地回填应先清除基底垃圾、草皮、树根,排除基坑积水、淤泥和杂物,并应实行措施防止地表滞水流入填方区,浸泡地基,造成基土下陷
e、地下室外墙防水施工完毕且验收通过
2 施工工艺流程基底清理-检验土质-防水保护层-分层铺土-辗压密实-找平验收1
3 施工准备施工技术准备a、由项目总工组织管理人员和班组人员仔细熟悉工程图纸,了解回填区域和回填深度,熟悉施工规程和质量标准
b、联系具备资质的试验室准备回填试验
c、土方回填前,对班组进行技术、安全交底
特别注意回填时找专人进行防水保护层施工,且杜绝防水层破坏
现场准备a、回填土应先清除基底上钢管、扣件、木枋、木脚手板和杂物等
b、拆除基坑边防护,并设置警戒线
仇施工现场材料和杂物清运
资源准备&、施工机具挖土机、自卸汽车、装载机、压路机、打夯机、铁锹1

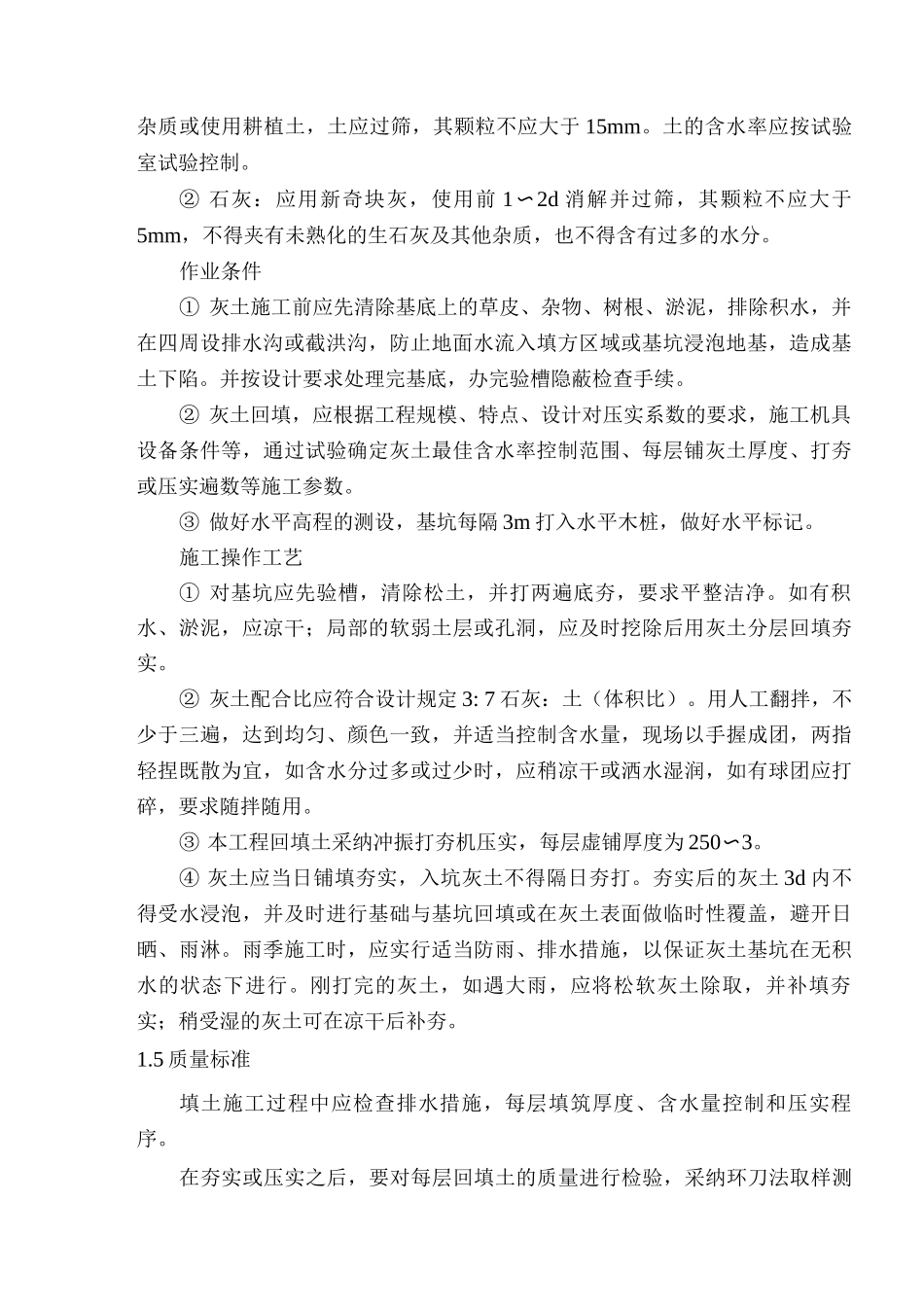

4 施工方法材料要求① 土料:采纳就地挖出的粘性土及塑性指数大于 4 的粉土,不得含有有机杂质或使用耕植土,土应过筛,其颗粒不应大于 15mm
土的含水率应按试验室试验控制
② 石灰:应用新奇块灰,使用前 1〜2d 消解并过筛,其颗粒不应大于5mm,不得夹有未熟化的生石灰及其他杂质,也不得含有过多的水分
作业条件① 灰土施工前应先清除基底上的草皮、杂物、树根、淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区域或基坑浸泡地基,造成基土下陷
并按设计要求处理完基底,办完验槽隐蔽检查手续
② 灰土回填,应根据工程规模、特点、设计对压实系数的要求,施工机具设备条件等,通过试验确定灰土最佳含水率控制范围、每层铺灰土厚度、打夯或压实遍数等施工参数

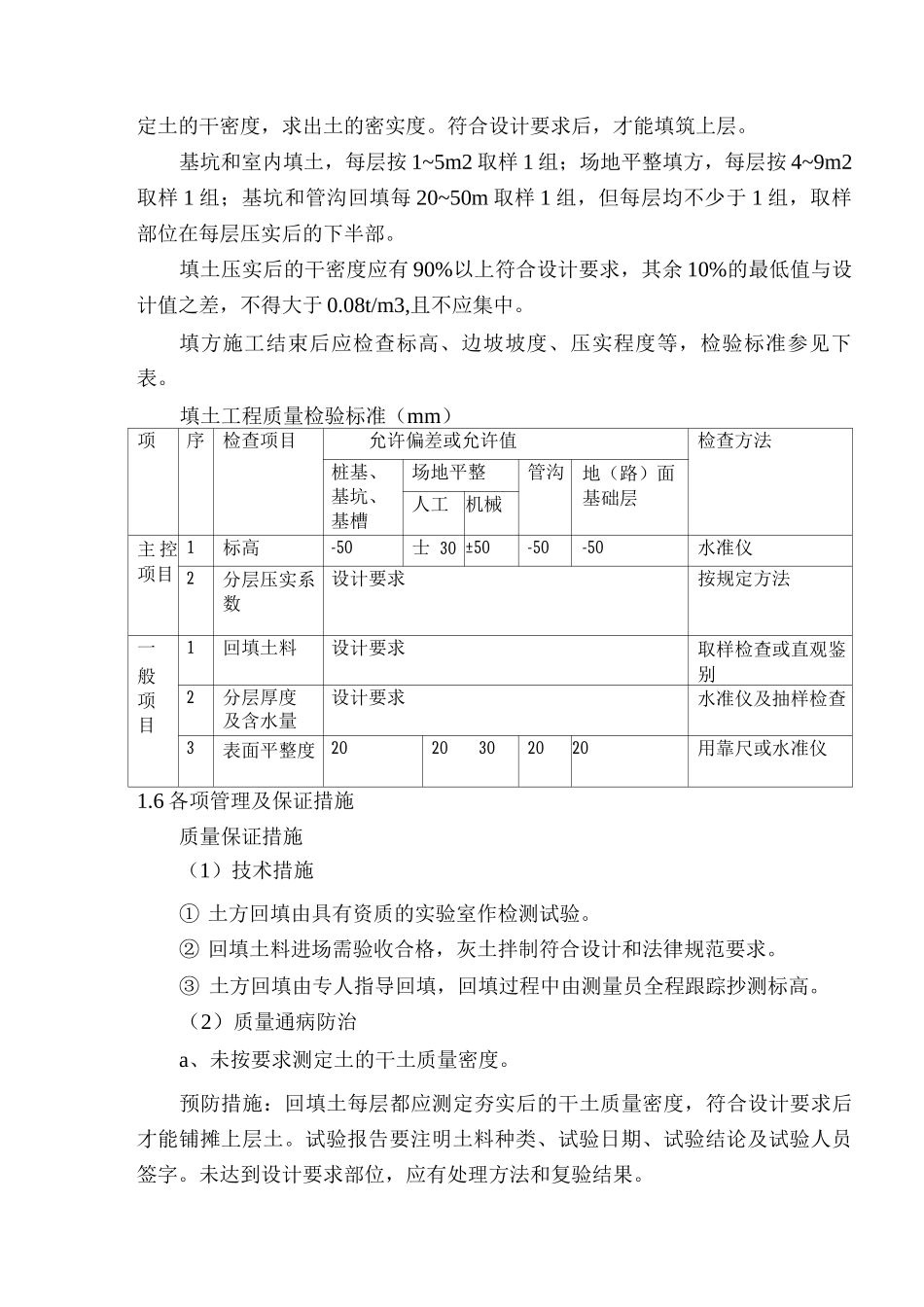

③ 做好水平高程的测设,基坑每隔 3m 打入水平木桩
