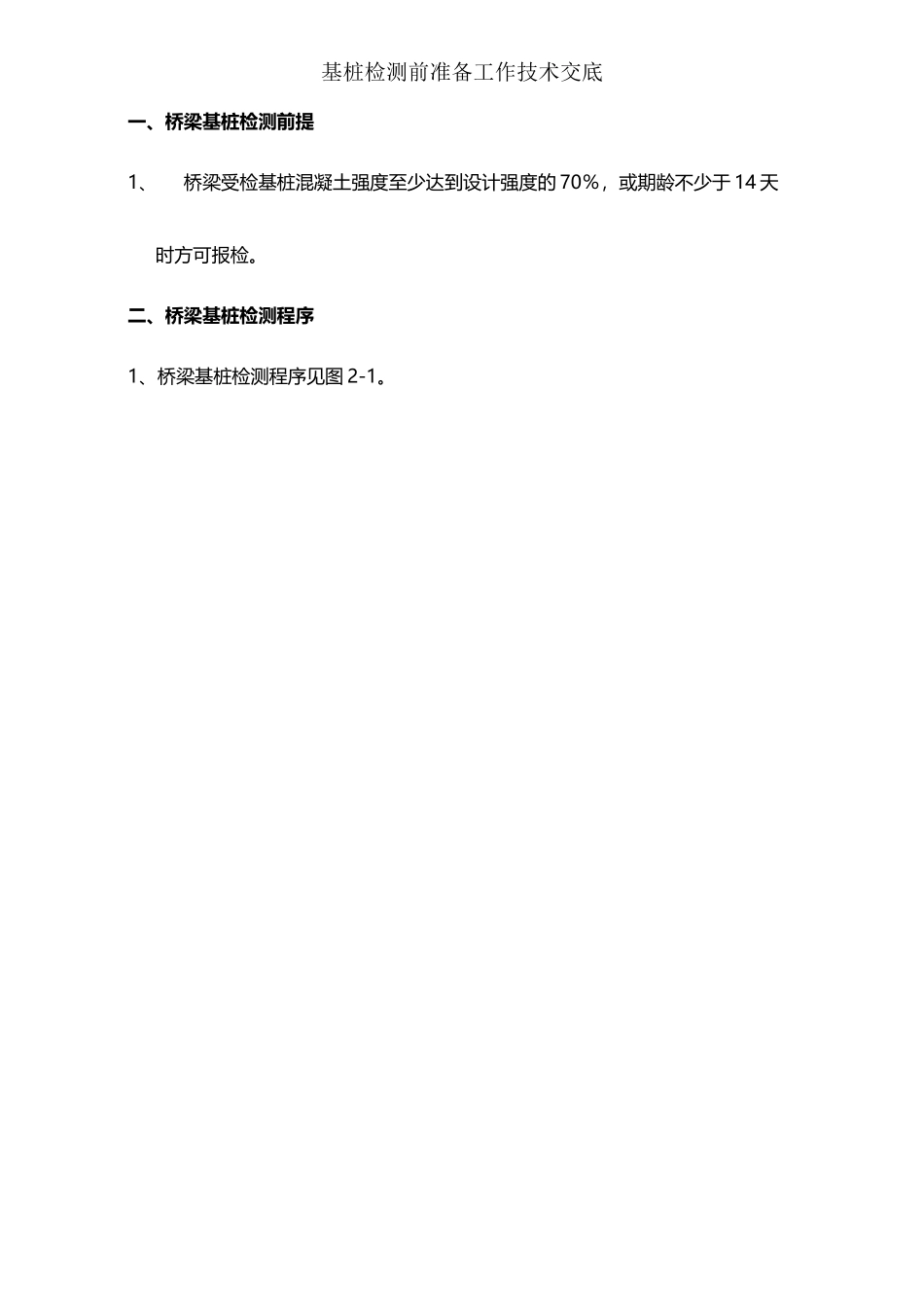

基桩检测前准备工作技术交底一、桥梁基桩检测前提1、桥梁受检基桩混凝土强度至少达到设计强度的 70%,或期龄不少于 14 天时方可报检
二、桥梁基桩检测程序1、桥梁基桩检测程序见图 2-1
2、施工单位按附表 1 格式填写报检表,经监理工程师签字确认后,至少提前 24小时提交给现场检测人员
3、施工单位按附表 2 向检测单位提供基桩工程相关参数和资料
三、低应变法检测前,施工单位必须做好以下准备工作:⑴ 剔除桩头,使桩顶标高为设计的桩顶标高
⑵ 要求受检桩桩顶的混凝土质量、截面尺寸应与桩身设计条件基本相同
⑶ 灌注桩要凿去桩顶浮浆或松散破损部分,并露出坚硬的混凝土表面
⑷ 桩顶表面平整洁净且无积水
⑸ 实心桩的中心位置打磨出直径约 10cm 的平面,平面保证水平,不要带斜坡;在距桩中心 2/3 半径处,对称布置打磨 2~4 处(具体见图 3-1),直径约为 6cm的平面,打磨面应平顺光洁密实
图 3-1 不同桩径对应打磨点数及位置示意图⑹ 当桩头与垫层相连时,相当于桩头处存在很大的截面阻抗变化,会对测试信号产生影响
因此,测试前应将桩头侧面与垫层断开
⑺ 准备黄油 1~2 包,作为测试耦合剂用
⑻ 在基坑内检测,应提前将基坑内水抽干,并搭设好梯子,便于上下
四、声波透射法检测前,施工单位做好以下准备工作: ⑴ 剔除桩头,使桩顶标高为设计的桩顶标高
⑵ 将伸出桩顶的声测管切割到同一标高,测量管口标高
⑶ 检查各声测管畅通情况,对于不通的声测管要进行疏通(高压水枪或测绳+钢筋头配重),保证直径 30mm 换能器能顺利下至孔底,并避开换能器被卡住或换能器电缆被拉坏
⑷ 将各声测管内注满清水,封口待检
⑸ 声测管堵管时,若声测管在距桩底小于 1 倍声测管
