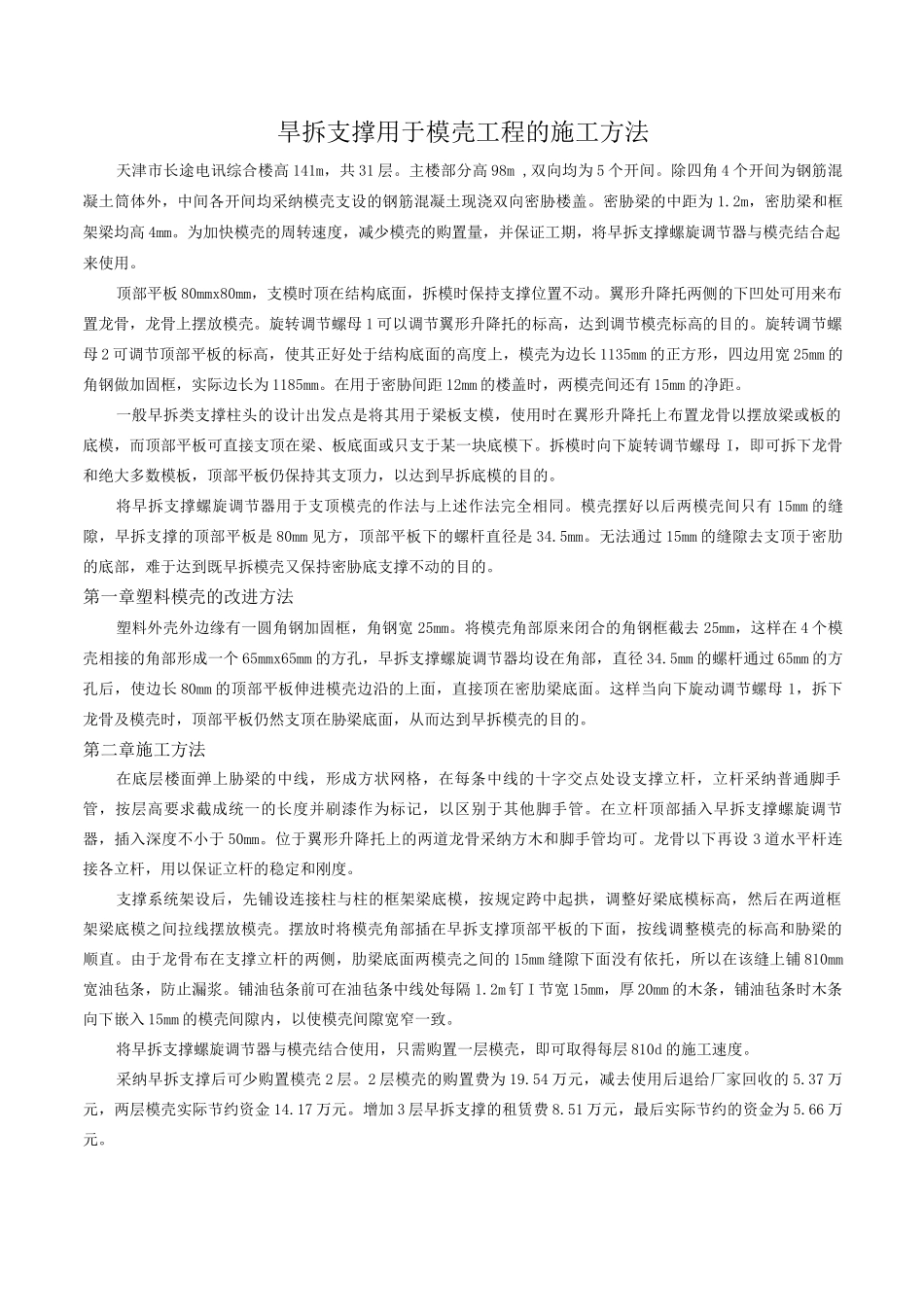

旱拆支撑用于模壳工程的施工方法天津市长途电讯综合楼高 141m,共 31 层。主楼部分高 98m ,双向均为 5 个开间。除四角 4 个开间为钢筋混凝土筒体外,中间各开间均采纳模壳支设的钢筋混凝土现浇双向密胁楼盖。密胁梁的中距为 1.2m,密肋梁和框架梁均高 4mm。为加快模壳的周转速度,减少模壳的购置量,并保证工期,将早拆支撑螺旋调节器与模壳结合起来使用。顶部平板 80mmx80mm,支模时顶在结构底面,拆模时保持支撑位置不动。翼形升降托两侧的下凹处可用来布置龙骨,龙骨上摆放模壳。旋转调节螺母 1 可以调节翼形升降托的标高,达到调节模壳标高的目的。旋转调节螺母 2 可调节顶部平板的标高,使其正好处于结构底面的高度上,模壳为边长 1135mm 的正方形,四边用宽 25mm 的角钢做加固框,实际边长为 1185mm。在用于密胁间距 12mm 的楼盖时,两模壳间还有 15mm 的净距。一般早拆类支撑柱头的设计出发点是将其用于梁板支模,使用时在翼形升降托上布置龙骨以摆放梁或板的底模,而顶部平板可直接支顶在梁、板底面或只支于某一块底模下。拆模时向下旋转调节螺母 I,即可拆下龙骨和绝大多数模板,顶部平板仍保持其支顶力,以达到早拆底模的目的。将早拆支撑螺旋调节器用于支顶模壳的作法与上述作法完全相同。模壳摆好以后两模壳间只有 15mm 的缝隙,早拆支撑的顶部平板是 80mm 见方,顶部平板下的螺杆直径是 34.5mm。无法通过 15mm 的缝隙去支顶于密肋的底部,难于达到既早拆模壳又保持密胁底支撑不动的目的。第一章塑料模壳的改进方法塑料外壳外边缘有一圆角钢加固框,角钢宽 25mm。将模壳角部原来闭合的角钢框截去 25mm,这样在 4 个模壳相接的角部形成一个 65mmx65mm 的方孔,早拆支撑螺旋调节器均设在角部,直径 34.5mm 的螺杆通过 65mm 的方孔后,使边长 80mm 的顶部平板伸进模壳边沿的上面,直接顶在密肋梁底面。这样当向下旋动调节螺母 1,拆下龙骨及模壳时,顶部平板仍然支顶在胁梁底面,从而达到早拆模壳的目的。第二章施工方法在底层楼面弹上胁梁的中线,形成方状网格,在每条中线的十字交点处设支撑立杆,立杆采纳普通脚手管,按层高要求截成统一的长度并刷漆作为标记,以区别于其他脚手管。在立杆顶部插入早拆支撑螺旋调节器,插入深度不小于 50mm。位于翼形升降托上的两道龙骨采纳方木和脚手管均可。龙骨以下再设 3 道水平杆连接各立杆,用以保证立杆的稳定和刚度。支撑系统架设后,先铺设...
