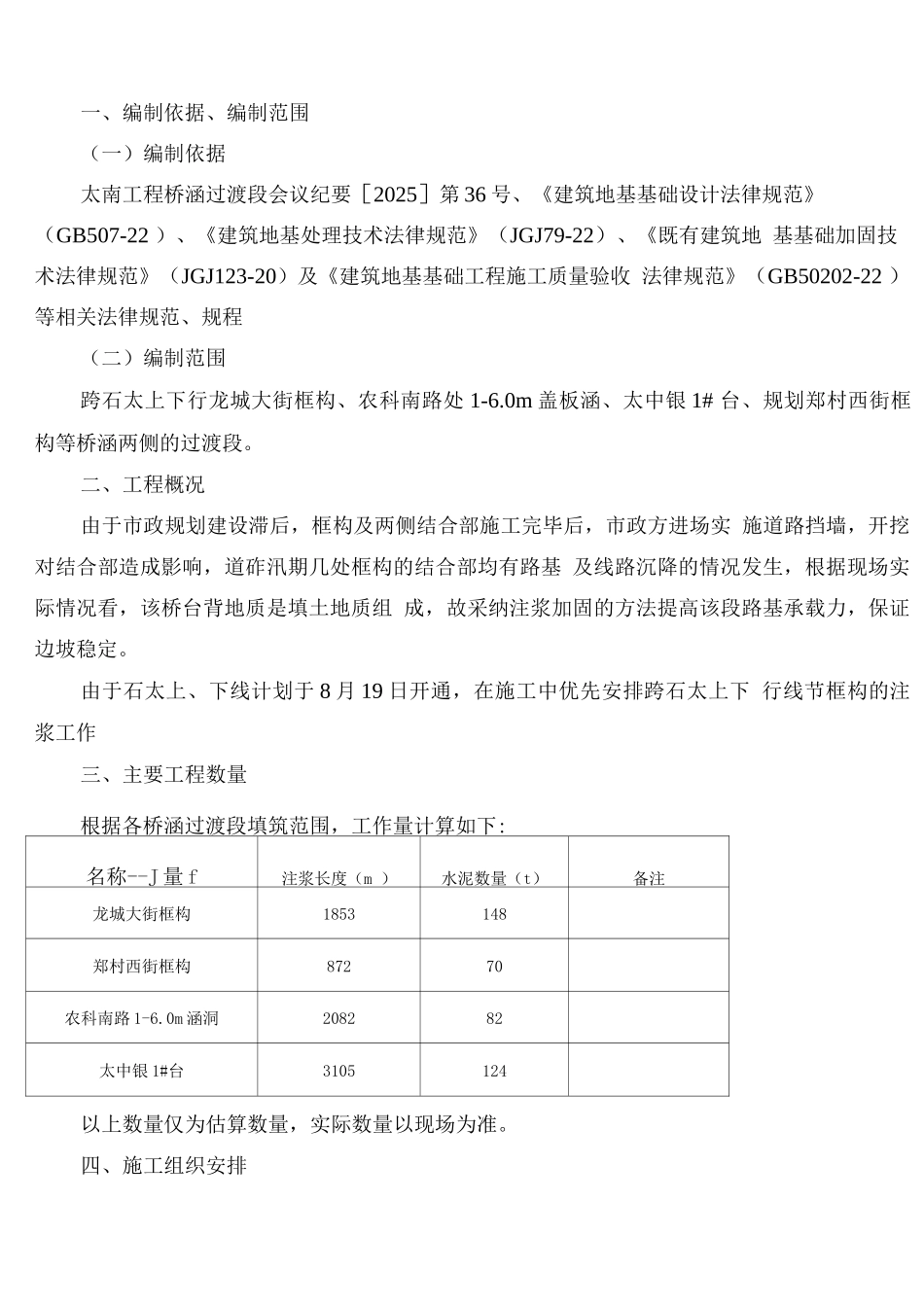

一、编制依据、编制范围(一)编制依据太南工程桥涵过渡段会议纪要[2025]第 36 号、《建筑地基基础设计法律规范》 (GB507-22 )、《建筑地基处理技术法律规范》(JGJ79-22)、《既有建筑地 基基础加固技术法律规范》(JGJ123-20)及《建筑地基基础工程施工质量验收 法律规范》(GB50202-22 )等相关法律规范、规程(二)编制范围跨石太上下行龙城大街框构、农科南路处 1-6
0m 盖板涵、太中银 1# 台、规划郑村西街框构等桥涵两侧的过渡段
二、工程概况由于市政规划建设滞后,框构及两侧结合部施工完毕后,市政方进场实 施道路挡墙,开挖对结合部造成影响,道砟汛期几处框构的结合部均有路基 及线路沉降的情况发生,根据现场实际情况看,该桥台背地质是填土地质组 成,故采纳注浆加固的方法提高该段路基承载力,保证边坡稳定
由于石太上、下线计划于 8 月 19 日开通,在施工中优先安排跨石太上下 行线节框构的注浆工作三、主要工程数量根据各桥涵过渡段填筑范围,工作量计算如下:名称--J 量 f注浆长度(m )水泥数量(t)备注龙城大街框构1853148郑村西街框构87270农科南路 1-6
0m 涵洞208282太中银 1#台3105124以上数量仅为估算数量,实际数量以现场为准

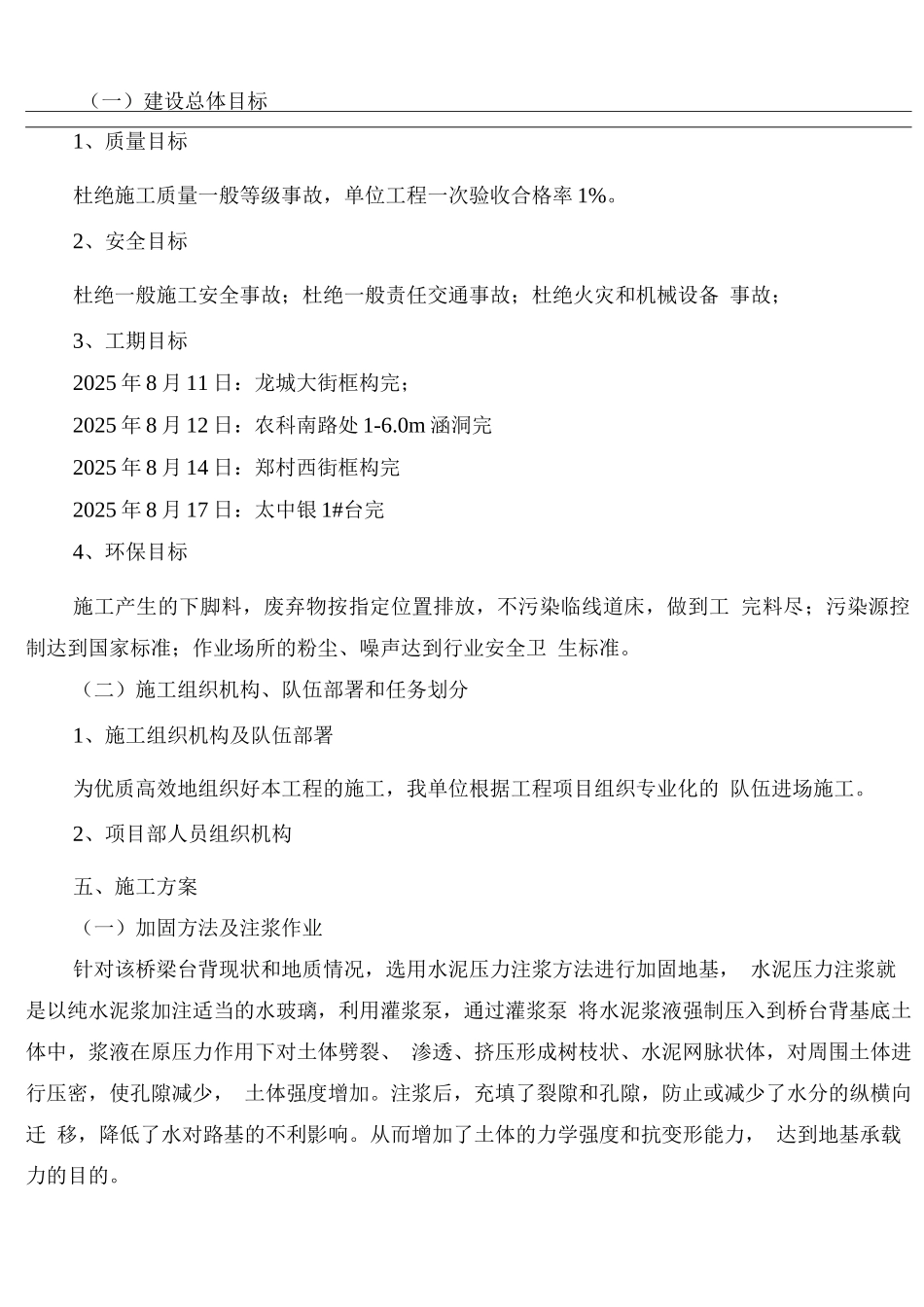

四、施工组织安排(一)建设总体目标1、质量目标杜绝施工质量一般等级事故,单位工程一次验收合格率 1%
2、安全目标杜绝一般施工安全事故;杜绝一般责任交通事故;杜绝火灾和机械设备 事故;3、工期目标2025 年 8 月 11 日:龙城大街框构完;2025 年 8 月 12 日:农科南路处 1-6
0m 涵洞完2025 年 8 月 14 日:郑村西街框构完2025 年 8 月 17 日:太中银 1#台完4、环保目标施工产生的下脚料,废弃物按指定位置排放,不污染临线道床,做到工 完料尽;污染源控制达
