-目录一、工程概况 21、设计概况
22、场地地貌概况 2
二、编制依据…三、桩板式挡墙施工方案
(一)、施工布署 2……(二)、工期安排 3
(三)、人工挖孔桩施工 9(四)、挡土板施工 11(五)、墙背回填 1
四、确保质量的技术措施
2五、 确保安全的技术措施
六、 确保文明施工的保证措施 15
七、 确保工期的保证措施
15(一)、人工挖孔桩施工工期控制 15(二)、确保工期的技术措施 16(三)、拟投入机械设备、安全用具计划、劳动力组织计划 17附件:1、铁爬梯大样图 172、 施工进度计划横道图

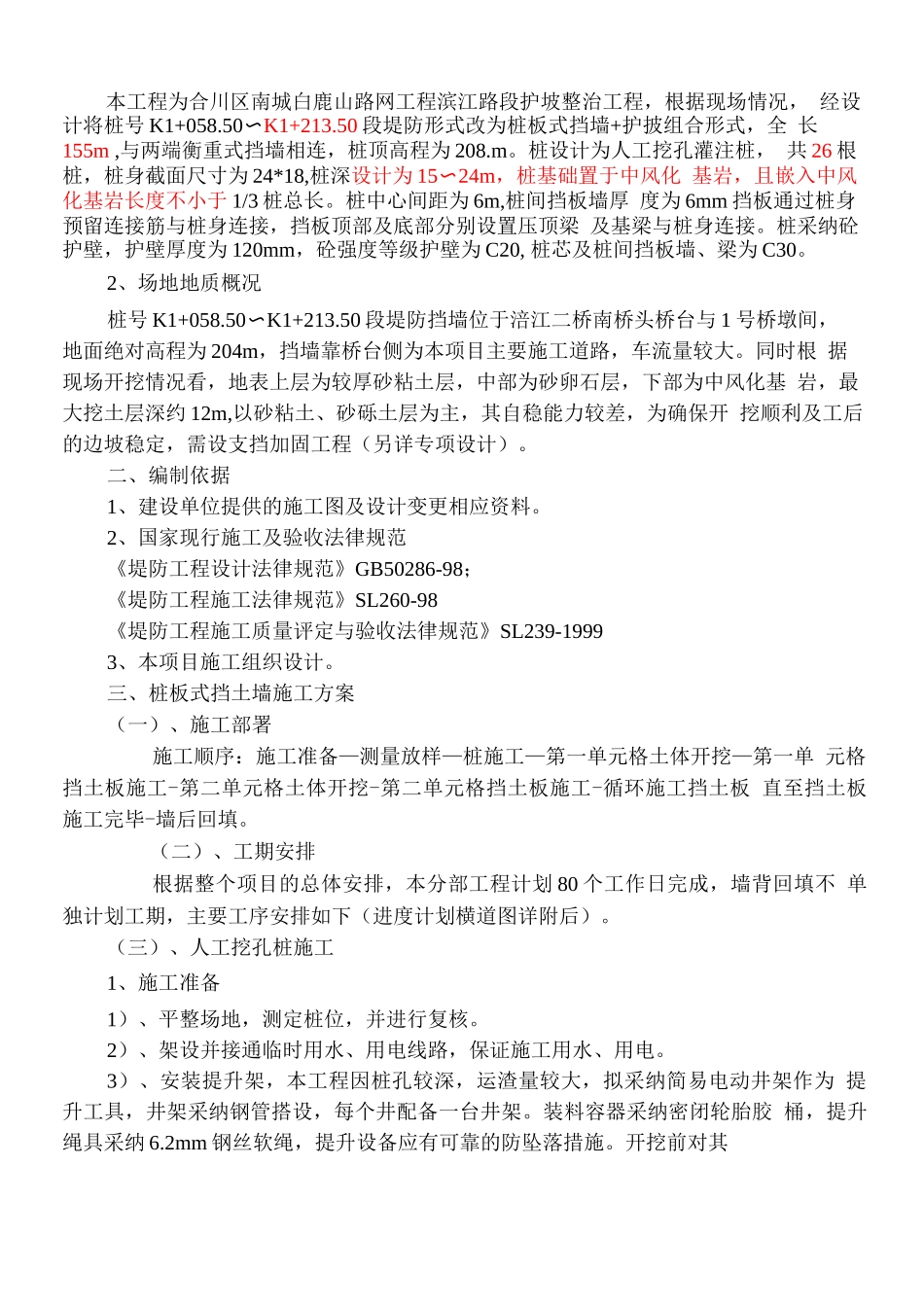

桩板挡墙施工方案一、工程概况
1、设计概况
本工程为合川区南城白鹿山路网工程滨江路段护坡整治工程,根据现场情况, 经设计将桩号 K1+058
50〜K1+213
50 段堤防形式改为桩板式挡墙+护披组合形式,全 长155m ,与两端衡重式挡墙相连,桩顶高程为 208
桩设计为人工挖孔灌注桩, 共 26 根桩,桩身截面尺寸为 24*18,桩深设计为 15〜24m,桩基础置于中风化 基岩,且嵌入中风化基岩长度不小于 1/3 桩总长
桩中心间距为 6m,桩间挡板墙厚 度为 6mm 挡板通过桩身预留连接筋与桩身连接,挡板顶部及底部分别设置压顶梁 及基梁与桩身连接
桩采纳砼护壁,护壁厚度为 120mm,砼强度等级护壁为 C20, 桩芯及桩间挡板墙、梁为 C30
2、场地地质概况桩号 K1+058
50〜K1+213
50 段堤防挡墙位于涪江二桥南桥头桥台与 1 号桥墩间, 地面绝对高程为 204m,挡墙靠桥台侧为本项目主要施工道路,车流量较大
同时根 据现场开挖情况看,地表上层为较厚砂粘土层,中部为砂卵石层,下部为中风化基 岩,最大挖土层深约 12m,以砂粘土、砂砾土层为主,其自稳能力较差,为确保开 挖顺利及工后的边坡
