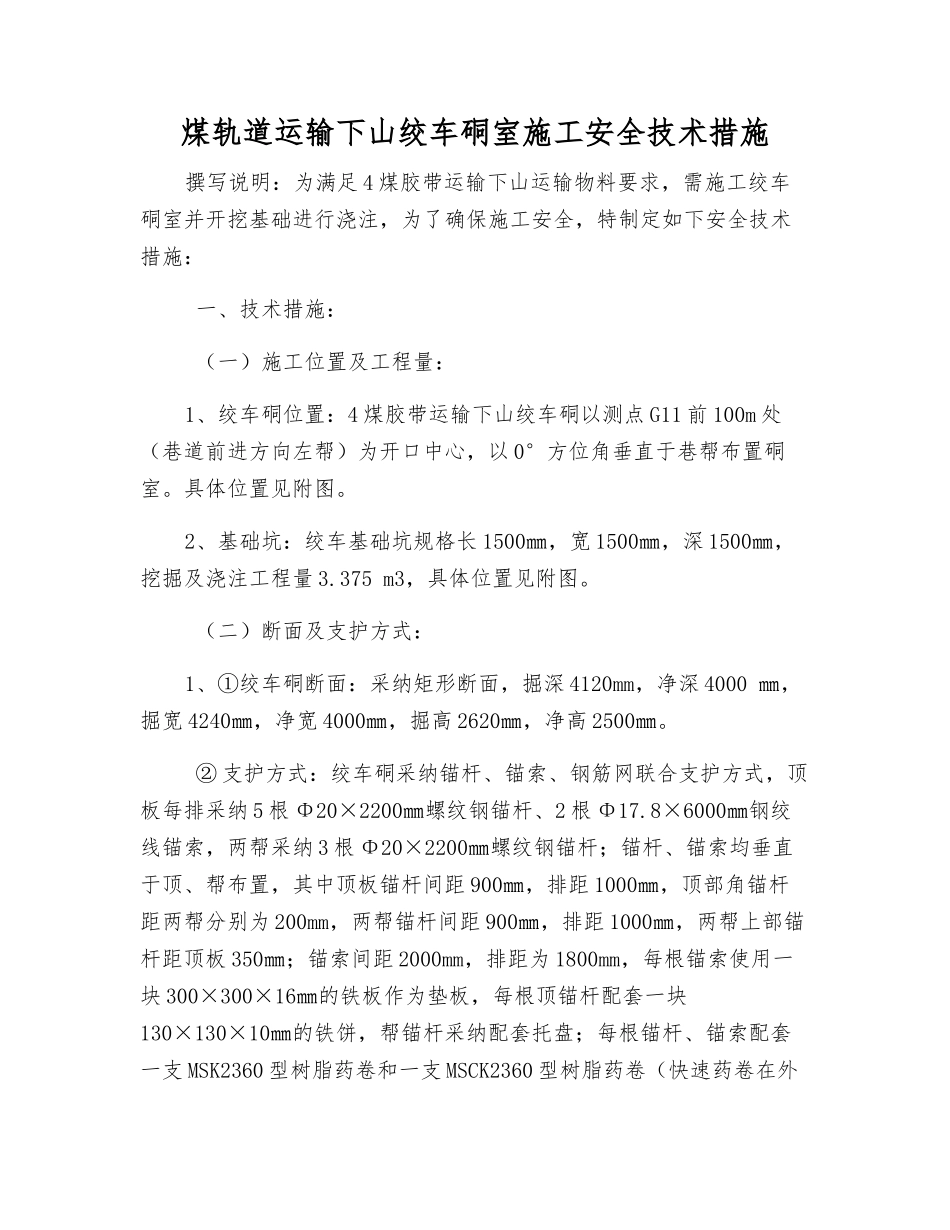

煤轨道运输下山绞车硐室施工安全技术措施撰写说明:为满足 4 煤胶带运输下山运输物料要求,需施工绞车硐室并开挖基础进行浇注,为了确保施工安全,特制定如下安全技术措施: 一、技术措施: (一)施工位置及工程量:1、绞车硐位置:4 煤胶带运输下山绞车硐以测点 G11 前 100m 处(巷道前进方向左帮)为开口中心,以 0°方位角垂直于巷帮布置硐室
具体位置见附图
2、基础坑:绞车基础坑规格长 1500㎜,宽 1500㎜,深 1500㎜,挖掘及浇注工程量 3
375 m3,具体位置见附图
(二)断面及支护方式:1、①绞车硐断面:采纳矩形断面,掘深 4120mm,净深 4000 ㎜,掘宽 4240㎜,净宽 4000㎜,掘高 2620㎜,净高 2500㎜
② 支护方式:绞车硐采纳锚杆、锚索、钢筋网联合支护方式,顶板每排采纳 5 根 Φ20×2200㎜螺纹钢锚杆、2 根 Φ17

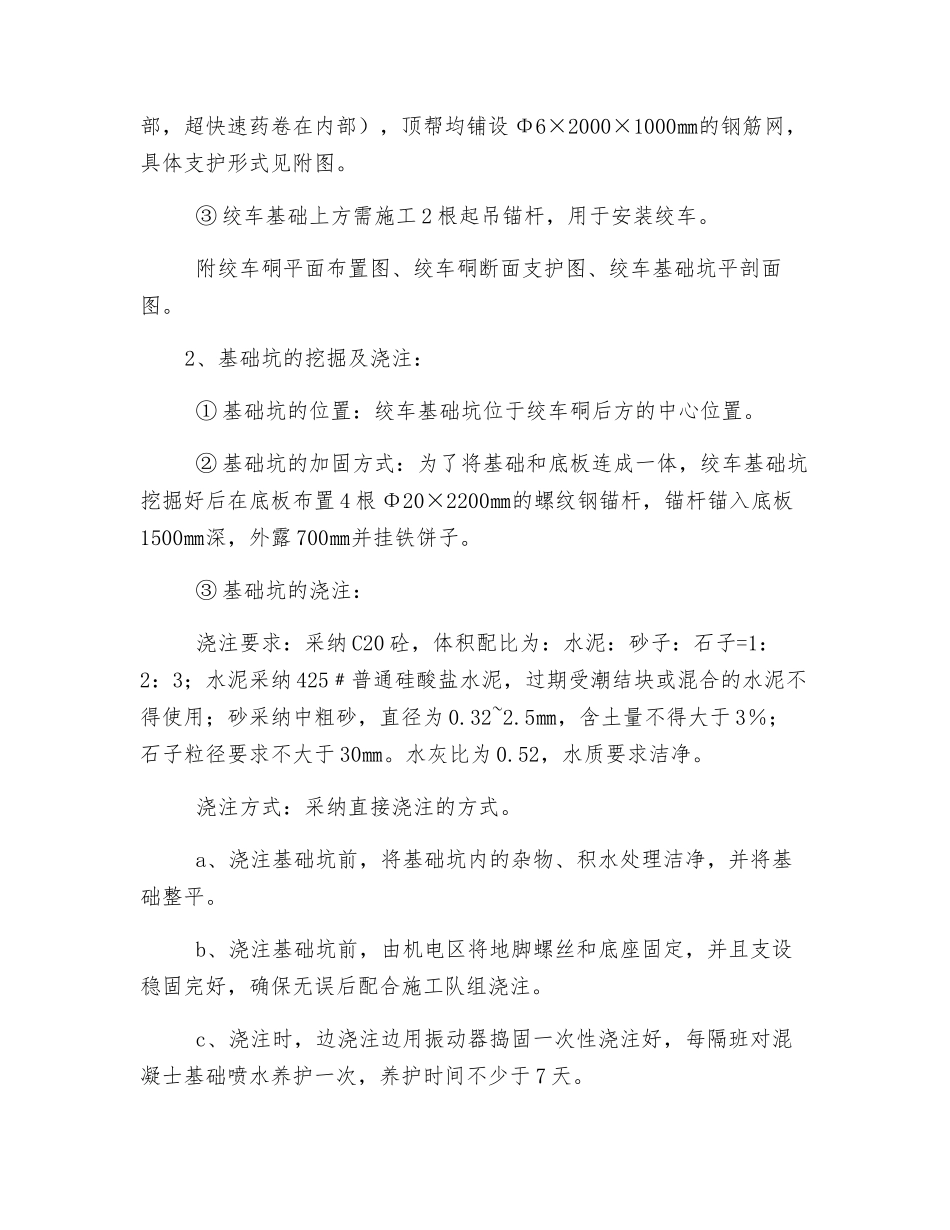

8×6000㎜钢绞线锚索,两帮采纳 3 根 Φ20×2200㎜螺纹钢锚杆;锚杆、锚索均垂直于顶、帮布置,其中顶板锚杆间距 900㎜,排距 1000㎜,顶部角锚杆距两帮分别为 200mm,两帮锚杆间距 900㎜,排距 1000㎜,两帮上部锚杆距顶板 350㎜;锚索间距 2000mm,排距为 1800mm,每根锚索使用一块 300×300×16㎜的铁板作为垫板,每根顶锚杆配套一块130×130×10㎜的铁饼,帮锚杆采纳配套托盘;每根锚杆、锚索配套一支 MSK2360 型树脂药卷和一支 MSCK2360 型树脂药卷(快速药卷在外部,超快速药卷在内部),顶帮均铺设 Φ6×2000×1000㎜的钢筋网,具体支护形式见附图
③ 绞车基础上方需施工 2 根起吊锚杆,用于安装绞车
附绞车硐平面布置图、绞车硐断面支护图、绞车基础坑平剖面图
2、基础坑的挖掘及浇注: ① 基础坑的位置:绞车基础坑位于绞车硐后方的中心位置
