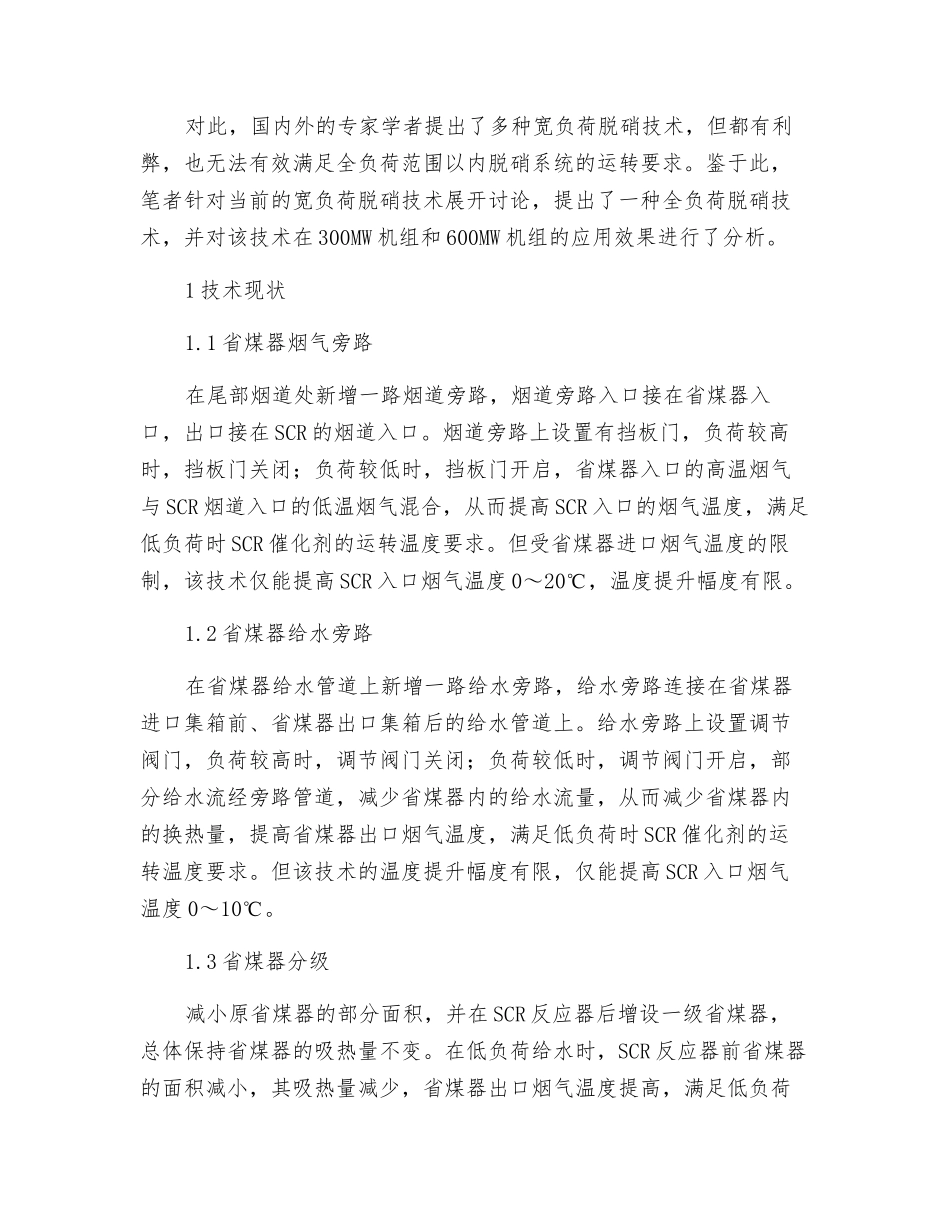

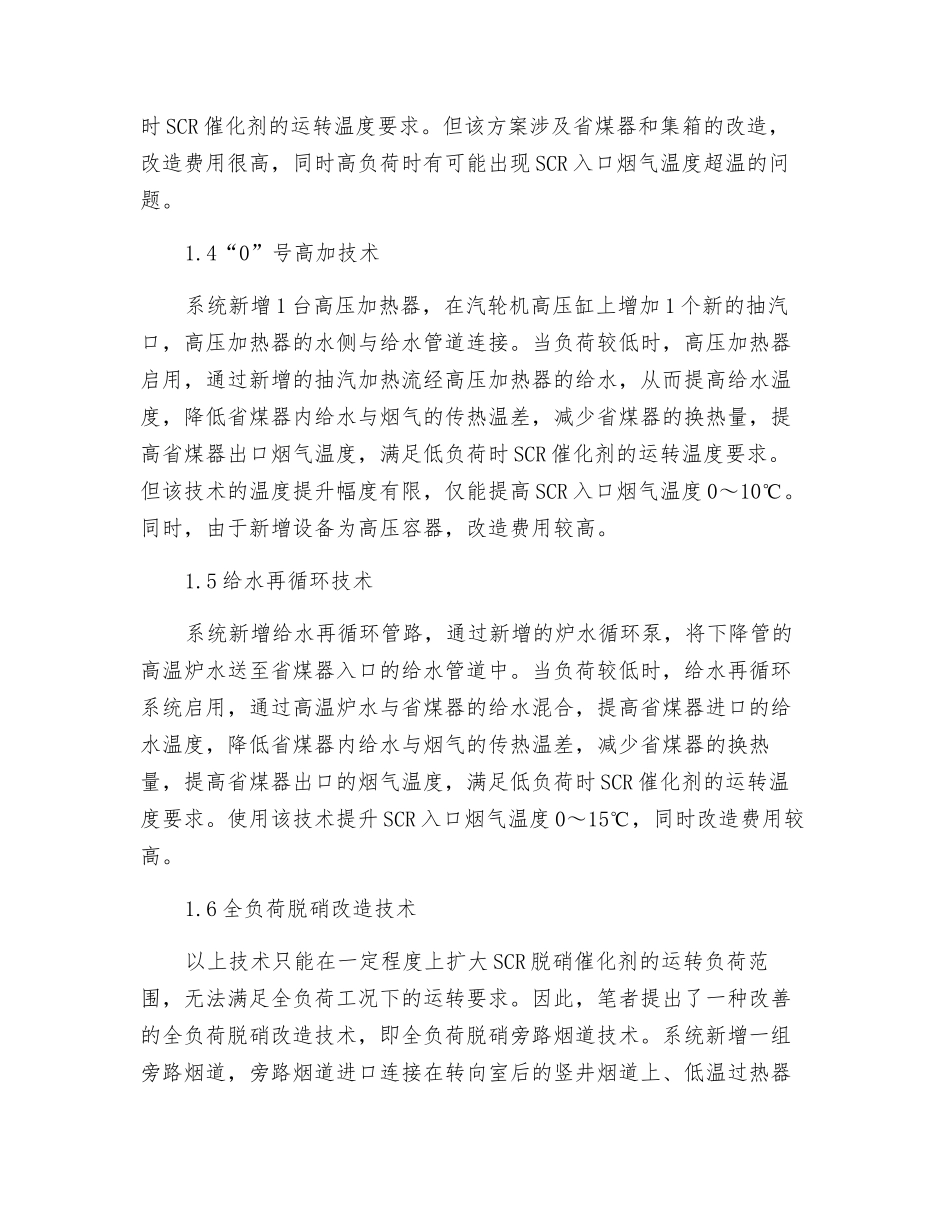

燃煤电厂全负荷脱硝技术的应用讨论摘要:为了解决宽负荷脱硝技术升温幅度有限、改造成本高的问题,对当前的宽负荷脱硝技术进行讨论,提出了一种全负荷脱硝技术方案,并将该技术应用于 300MW 机组和 600MW 机组。结果表明,该技术可有效提高 SCR 入口烟气温度,改造费用较低;系统投运后,可提高SCR 入口烟气温度至 310℃以上,实现 SCR 脱硝系统的全负荷工况运转。关键词:宽负荷脱硝;改造成本;SCR 入口烟温根据 GB13223—2025 火电厂大气污染物排放标准的要求,“十二五”期间,国内所有大中型火电厂都将完成脱硝改造。截至 2025 年,国内绝大部分大中型火电机组已经完成脱硝超低排放改造。近几年以来,随着风电、太阳能等清洁能源的陆续推广以及国内大型水电站的投运,根据国家政策及行业要求,火力发电行业须配合各类清洁能源发电系统运转,在必要时段参加调峰运转,国家及地方政策给予一定的调峰补贴费用。但机组运转参数偏低对机组,尤其是脱硝系统的运转产生了重要影响。目前,国内大部分火电厂选择采纳选择性催化还原脱硝技术(SCR),但由于 SCR 催化剂自身的微孔结构,当低于设计运转温度值时,烟气中的 NH4HSO4 由气态凝聚为液态,易发生催化剂的 NH4HSO4 中毒问题。由于机组长时间参加调峰运转,SCR 入口的烟气温度偏低,导致出现催化剂 NH4HSO4 中毒,催化剂活性降低,SCR 脱硝效率降低,脱硝系统用氨量增加、氨逃逸率上升的问题。同时,在火电厂运转时,要求脱硝系统在并网时即投入运转,这无疑对烟气温度提出了更高的要求。对此,国内外的专家学者提出了多种宽负荷脱硝技术,但都有利弊,也无法有效满足全负荷范围以内脱硝系统的运转要求。鉴于此,笔者针对当前的宽负荷脱硝技术展开讨论,提出了一种全负荷脱硝技术,并对该技术在 300MW 机组和 600MW 机组的应用效果进行了分析。1 技术现状1.1 省煤器烟气旁路在尾部烟道处新增一路烟道旁路,烟道旁路入口接在省煤器入口,出口接在 SCR 的烟道入口。烟道旁路上设置有挡板门,负荷较高时,挡板门关闭;负荷较低时,挡板门开启,省煤器入口的高温烟气与 SCR 烟道入口的低温烟气混合,从而提高 SCR 入口的烟气温度,满足低负荷时 SCR 催化剂的运转温度要求。但受省煤器进口烟气温度的限制,该技术仅能提高 SCR 入口烟气温度 0~20℃,温度提升幅度有限。1.2 省煤器给水旁路在省煤器给水管道上新增一路给水旁路,给水旁路连接在省煤器进口...
