管线探测与保护方案本项目动工前,项目经理应组织工程施工人员进行技术安全交底 会,将各种管线的详细情况对施工班组人员、机械作业人员做详细说 明,并针对管线的保护措施进行交底
施工工人、机械作业人员应服 从施工场地管理人员的安排,有责任向有关人员详细了解地下管线的情况
机械施工时,管线保护员、施工员随时监测,并指挥操作
机械操作 员需要较高的专业技能和良好的配合意识
1、管线调查本项目施工前,我公司将向业主收集场地内管线资料,向市政管 理部门收集场地外道路两侧燃气、电线、通讯电缆、供水、排水管线 资料,确定管线用途、种类、走向、埋置深度
依据业主及相关部门 提供的管线信息,在潜在存在管线的位置试挖样洞,必要时开挖探沟 确认
根据管线图,摸清各个管线的位置、深度和走向,在管线转角 处,需找到转角位置,明确角度变化后管线的走向,并插牌,标注管 线名称、走向、埋深等
1、探沟开挖技术方案进场施工前,对施工现场进行详细的调查,沿污染范围边界区开 纵横两条探沟
如发现有仍在使用或没被清除彻底的地下管道,要采 取措施进行保护或破拆,以保证污染土清挖过程的顺利实施

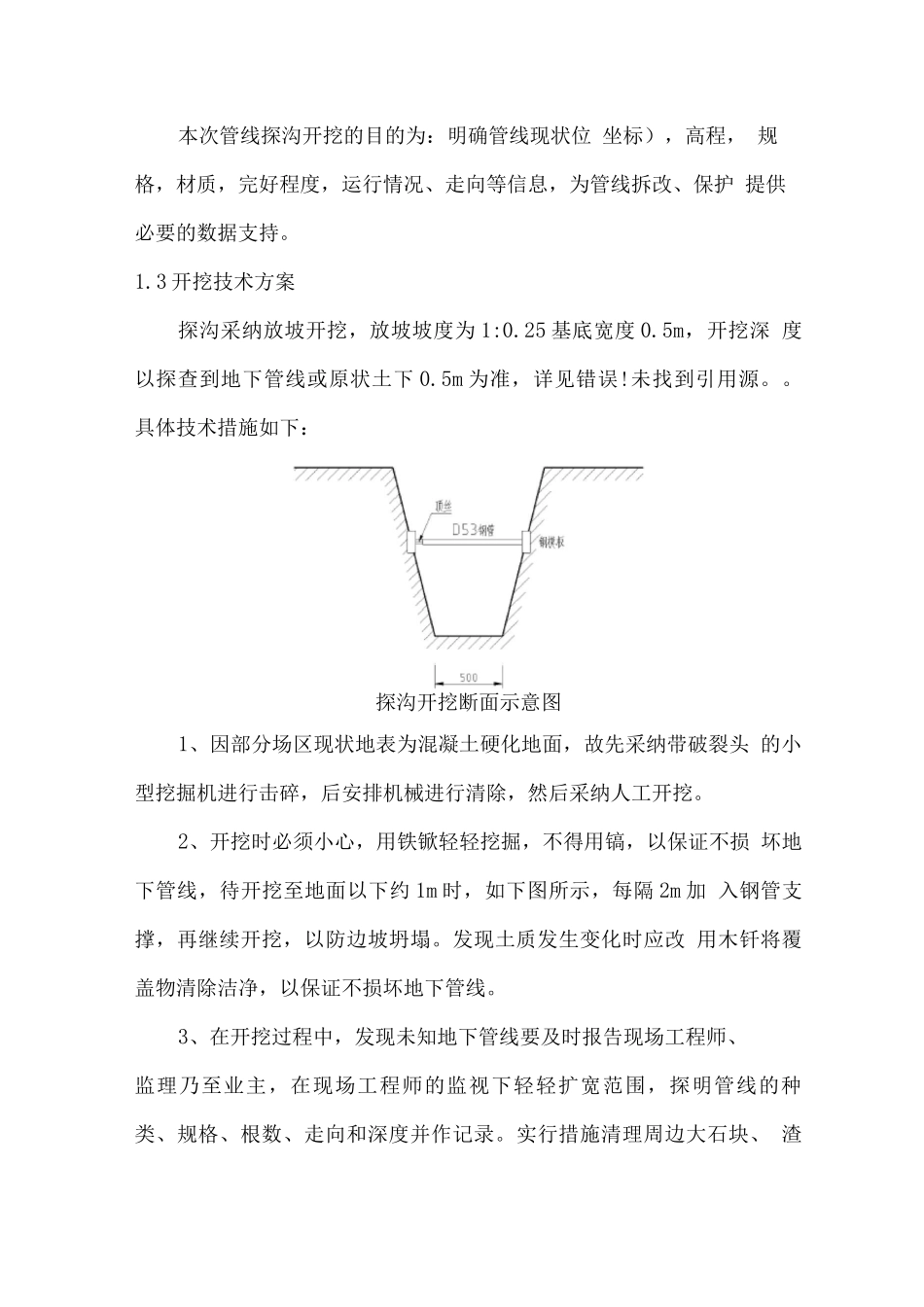

2 开挖目的本次管线探沟开挖的目的为:明确管线现状位 坐标),高程, 规格,材质,完好程度,运行情况、走向等信息,为管线拆改、保护 提供必要的数据支持
3 开挖技术方案探沟采纳放坡开挖,放坡坡度为 1:0
25 基底宽度 0
5m,开挖深 度以探查到地下管线或原状土下 0
5m 为准,详见错误
未找到引用源
具体技术措施如下:探沟开挖断面示意图1、因部分场区现状地表为混凝土硬化地面,故先采纳带破裂头 的小型挖掘机进行击碎,后安排机械进行清除,然后采纳人工开挖

2、开挖时必须小心,用铁锨轻轻挖掘,不得用镐,以保证不损 坏地下管线,待开挖至地面以下约 1m 时,如下图所示,每隔 2m 加 入钢管支撑,再继续开挖,以防
