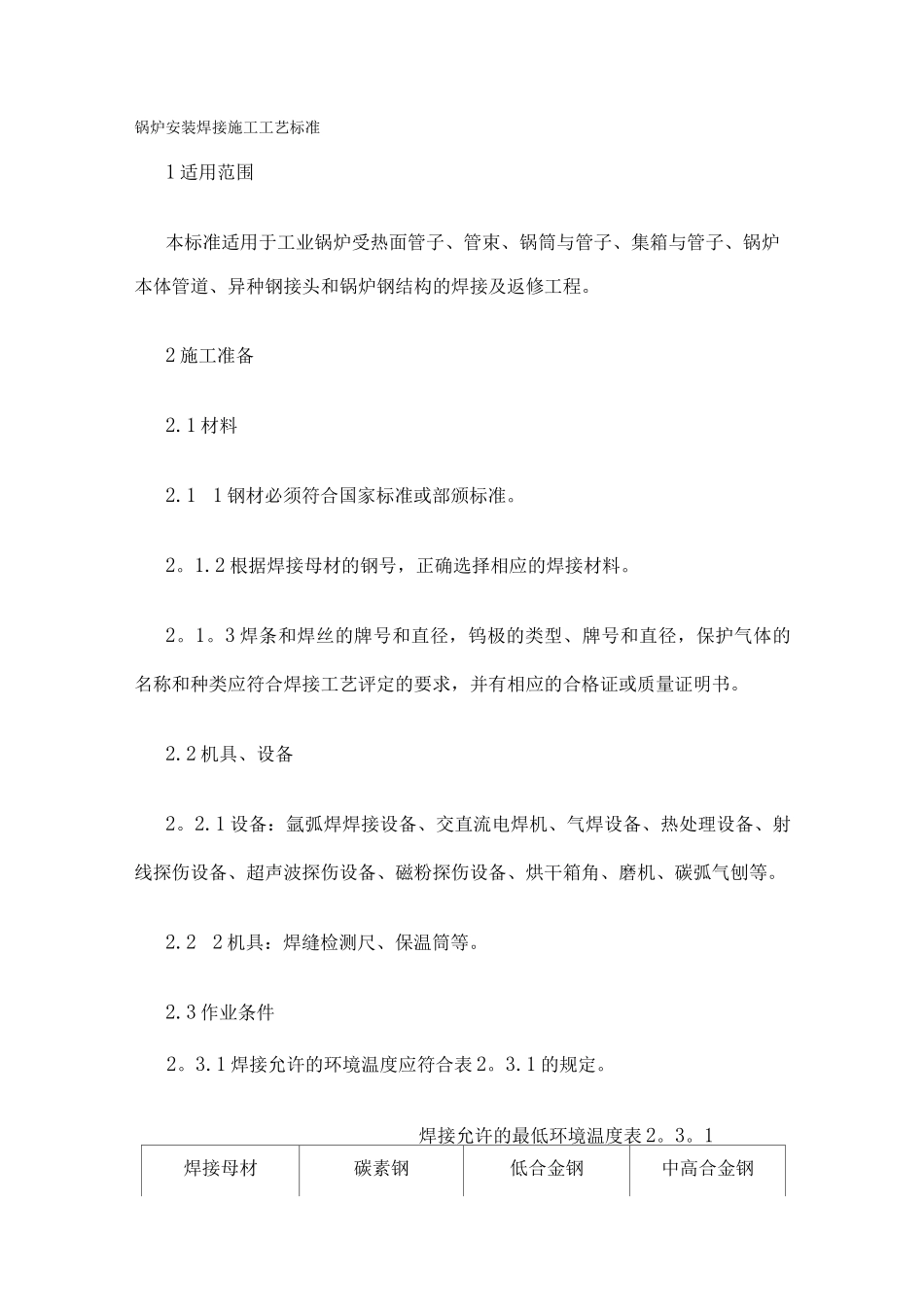

锅炉安装焊接施工工艺标准1 适用范围本标准适用于工业锅炉受热面管子、管束、锅筒与管子、集箱与管子、锅炉本体管道、异种钢接头和锅炉钢结构的焊接及返修工程。2 施工准备2.1 材料2.1 1 钢材必须符合国家标准或部颁标准。2。1.2 根据焊接母材的钢号,正确选择相应的焊接材料。2。1。3 焊条和焊丝的牌号和直径,钨极的类型、牌号和直径,保护气体的名称和种类应符合焊接工艺评定的要求,并有相应的合格证或质量证明书。2.2 机具、设备2。2.1 设备:氩弧焊焊接设备、交直流电焊机、气焊设备、热处理设备、射线探伤设备、超声波探伤设备、磁粉探伤设备、烘干箱角、磨机、碳弧气刨等。2.2 2 机具:焊缝检测尺、保温筒等。2.3 作业条件2。3.1 焊接允许的环境温度应符合表 2。3.1 的规定。焊接允许的最低环境温度表 2。3。1焊接母材碳素钢低合金钢中高合金钢最低环境温度(°C)一 20一 1002。3.2 锅筒、集箱已经安装完毕.2.4 技术准备2。4.1 参加作业的施焊焊工,必须持有与所焊项目相对应的焊工考试合格证,必要时尚需做焊接试件,以验证其技术状况是否合乎要求。2。4.2 根据焊接项目,编制有针对性的焊接工艺指导书,并按其规定焊接工艺试件后,经检验后作出焊接工艺评定,以验证焊接工艺指导书是否合适。2。4。3 及时对施工人员进行技术交底,对于有危险性的施工项目需要进行技术安全交底。3 操作工艺3。1 钢结构的焊接钢架、平台、扶手、拉杆等钢结构的焊接应实行以下工艺措施.3。1。1 确认组对装配质量符合要求,首先进行组件点固焊,点固焊长度宜为 20〜30mm ,且牢固。3。1。2 全部组件点固焊后,应复查组件几何尺寸无误后方可正式焊接.为了保证焊透,厚度超过 8mm 的对接接头要开 V 型或 K 型坡进行焊接,并应满足焊缝加强高度和焊脚高度要求.3.1 4 焊接时应实行对称、跳焊,分段退焊等方法,以控制焊接引起组件变形。3。1.5 焊缝末端收弧时,应将熔池填满.3.1 6 多层焊,焊接下一层之前要认真清除熔渣。3.1 7 多层多道焊,邻间焊道接头要错开,严禁重合。3。2 锅炉受热面管子及管道的焊接水冷壁、对流管束、过热器、省煤器管子的对接焊,管子与集箱、锅筒或其管座的对接焊,锅炉管道对接焊,焊接时应实行以下工艺措施。对要求3。2。1。1 锅炉管子一般为 V 型坡,单侧为 30°〜35°。对时要根据焊接方法不同留有 1〜2mm 的钝边和 1〜3mm 的间隙。3。2。1.2 对要齐平,管子、管道的外壁错值不得...
