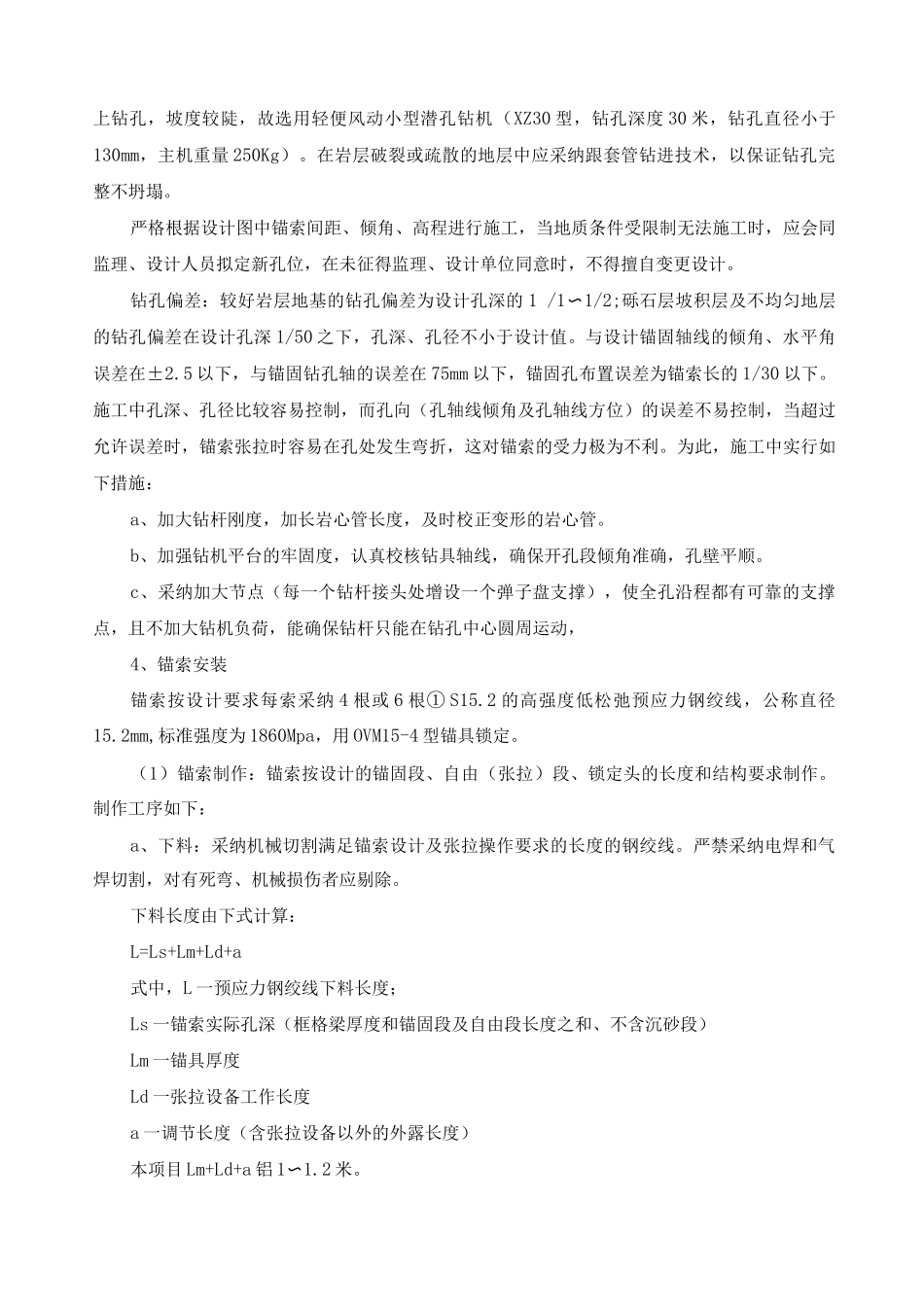

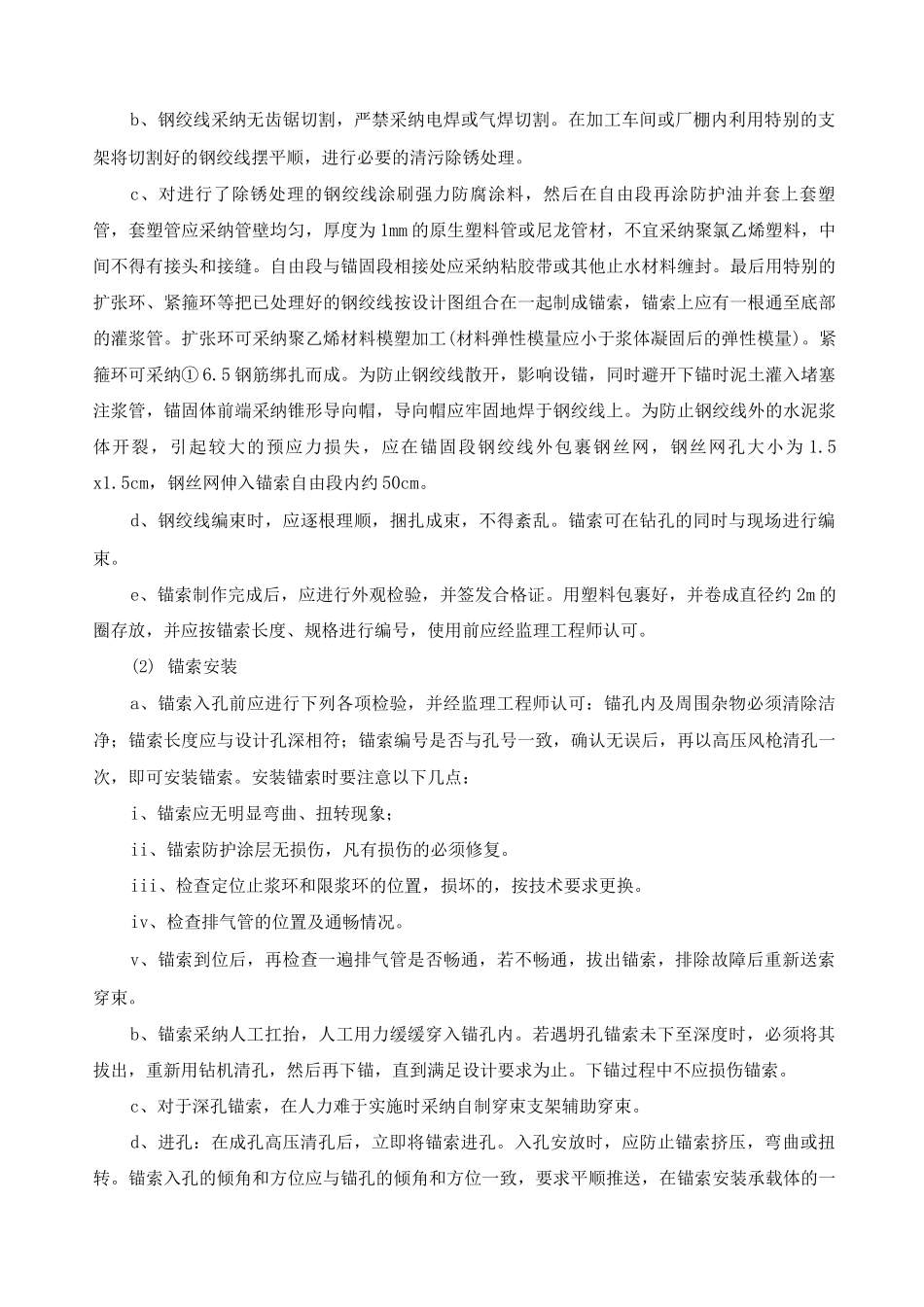

锚索框格梁施工工艺及方法锚索框格梁施工顺序:测量放样 T 坡面修整 T 钻孔 T 锚索安装 T 注浆 T 肋柱施工 T 张拉 T 封锚。1、测量放样在坡面开挖形成后,按施工图要求采纳全站仪结合坡面拉线进行测量放线,准确定出锚孔和框架的位置,并用钢筋和油漆做标记,以保证框架顺直和美观。采纳全站仪测放孔位及倾角,并反复校核,误差不得大于 3mm。2、坡面修整坡面采纳人工修整,随开挖的下降及时进行清坡,清理边坡采纳临时锚杆搭设脚手板做支护和平台,对于边坡易风化崩解的土层,若开挖面不能及时支护时,应预留保护层,在有条件支护时,再进行保护层开挖。清理边坡时,作业人员系安全带,从高处分条带向下逐层依次清理,对于块体较大、人工无法撬动的孤石,宜爆破后清除。3、钻孔(1)施工平台及脚手架的搭设与主动防护网施工工艺中脚手架及平台搭设工艺相同。(2)利用卷扬机将小型潜孔钻机就位于第一排锚索操作平台上,调整测量钻孔位置及钻机倾角,利用紧固件固定于操作平台及岩面上,自下而上施工,随钻孔的进度,及时架立上一层操作平台。工艺为:定位 T 钻孔 T 高压风清孔。锚孔孔径为 130mm,锚孔钻进应采纳无水干钻(即风动钻进)。钻进时根据底层变化调整钻进速度,并记录底层变化及地下水情况。为满足锚固要求,锚固段造孔时,不得采纳泥浆等有碍结合强度的护壁造孔。如遇松散破裂易坍孔时,应采纳跟管钻进技术,如遇坍孔,应立即停钻,采纳压力为 0.1〜0.2Mpa 水泥灌浆固壁,初凝后重新扫孔钻进,成孔后应采纳高压风清孔,将孔内岩粉,碎屑及积水排出,保持孔内干燥及孔壁的洁净粗糙。孔深钻进达到设计要求后,不能立即停钻,要稳钻 3〜5min,并应及时进行锚孔清理。采纳 1 根聚乙烯管复核孔深,孔深不小于锚索设计长度时,拔出聚乙烯管,以织物或水泥袋纸塞满孔待用。钻孔深度应满足锚固段的有效长度及安全储备并有不小于 0.5m 的预留深度。如钻孔时发现锚固段地层差于设计资料时,应通知监理工程师和设计单位,以便确定是否增加孔深或实行其他特别措施来满足设计要求。钻孔机具的选择:应当根据锚固地层的类型、钻孔直径、钻孔深度、锚固施工场地的场地条件来选取钻孔设备,本项目为灰岩和泥灰岩,采纳以压缩空气为动力的潜孔钻机,由于是在边坡上钻孔,坡度较陡,故选用轻便风动小型潜孔钻机(XZ30 型,钻孔深度 30 米,钻孔直径小于130mm,主机重量 250Kg)。在岩层破裂或疏散的地层中应采纳跟套管钻...
