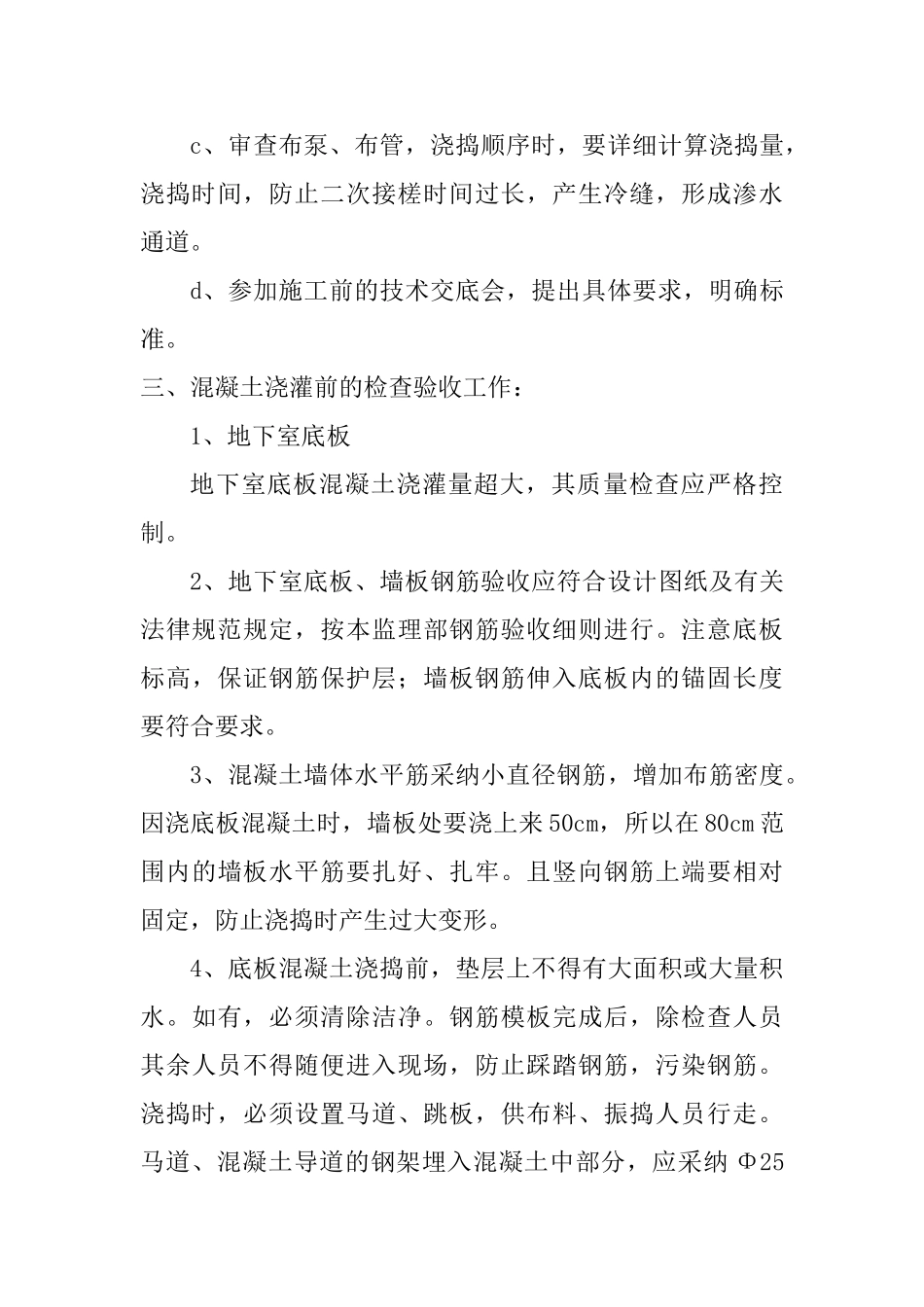

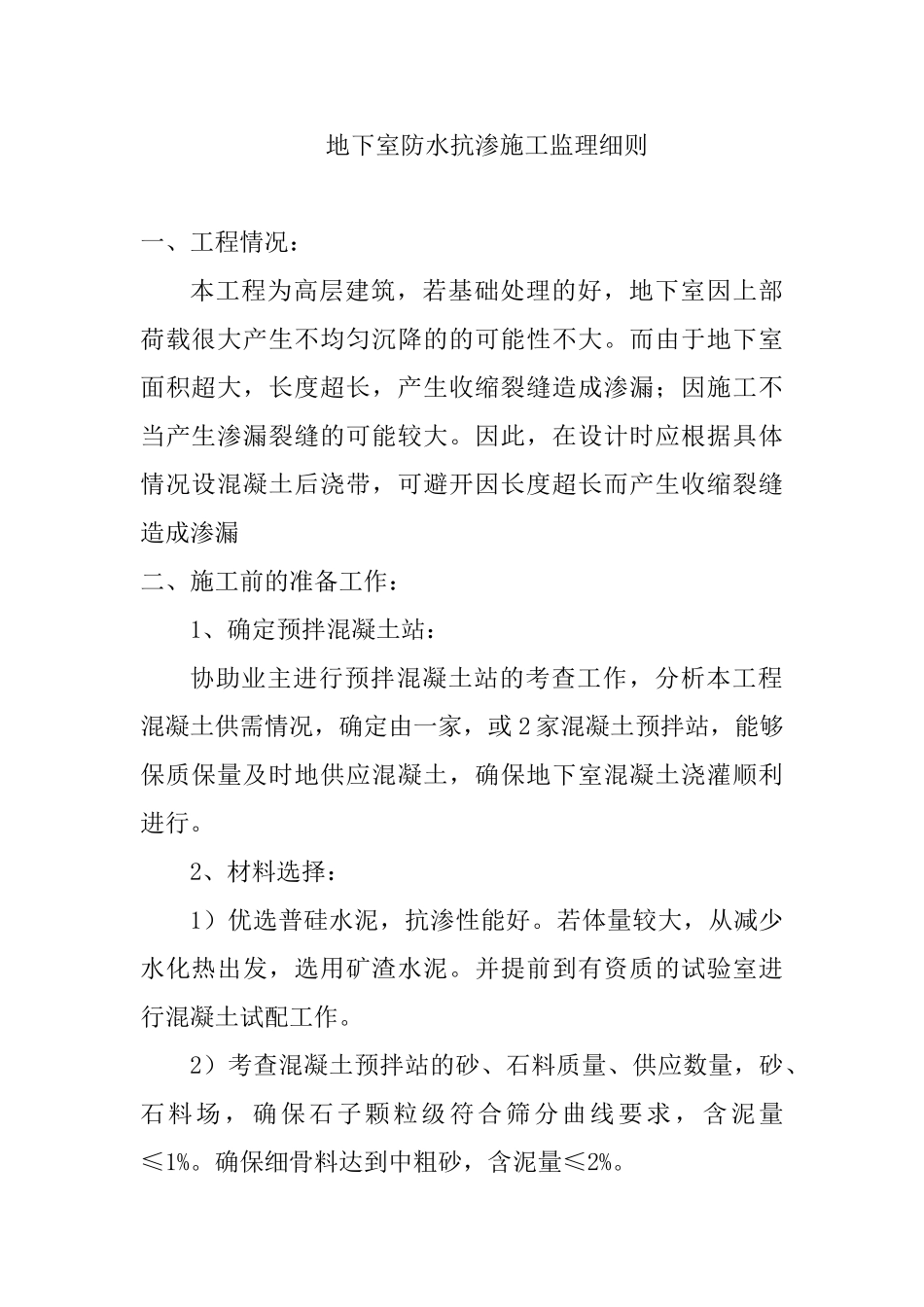

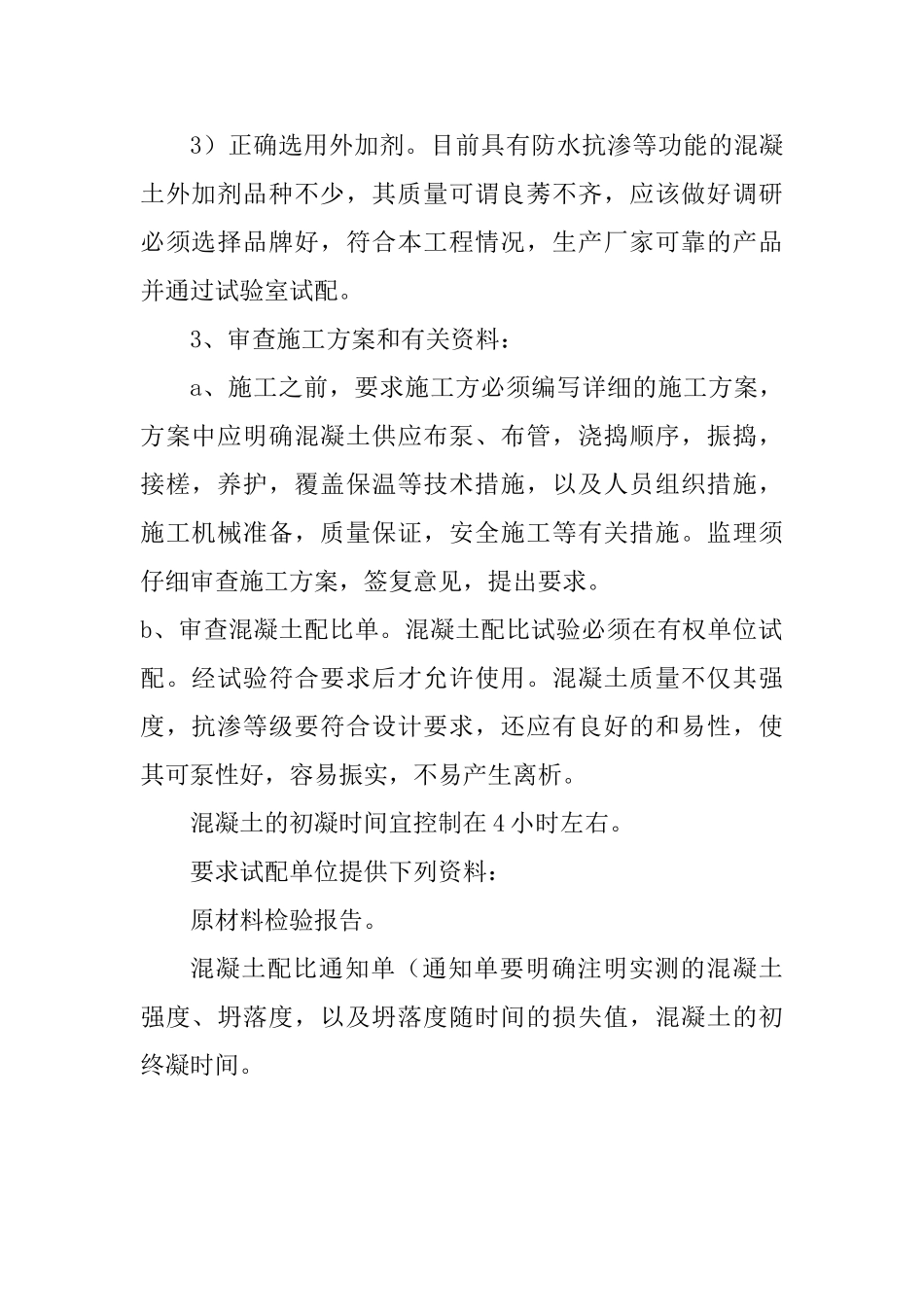

地下室防水抗渗施工监理细则一、工程情况:本工程为高层建筑,若基础处理的好,地下室因上部荷载很大产生不均匀沉降的的可能性不大。而由于地下室面积超大,长度超长,产生收缩裂缝造成渗漏;因施工不当产生渗漏裂缝的可能较大。因此,在设计时应根据具体情况设混凝土后浇带,可避开因长度超长而产生收缩裂缝造成渗漏二、施工前的准备工作:1、确定预拌混凝土站:协助业主进行预拌混凝土站的考查工作,分析本工程混凝土供需情况,确定由一家,或 2 家混凝土预拌站,能够保质保量及时地供应混凝土,确保地下室混凝土浇灌顺利进行。2、材料选择:1)优选普硅水泥,抗渗性能好。若体量较大,从减少水化热出发,选用矿渣水泥。并提前到有资质的试验室进行混凝土试配工作。2)考查混凝土预拌站的砂、石料质量、供应数量,砂、石料场,确保石子颗粒级符合筛分曲线要求,含泥量≤1%。确保细骨料达到中粗砂,含泥量≤2%。3)正确选用外加剂。目前具有防水抗渗等功能的混凝土外加剂品种不少,其质量可谓良莠不齐,应该做好调研必须选择品牌好,符合本工程情况,生产厂家可靠的产品并通过试验室试配。3、审查施工方案和有关资料:a、施工之前,要求施工方必须编写详细的施工方案,方案中应明确混凝土供应布泵、布管,浇捣顺序,振捣,接槎,养护,覆盖保温等技术措施,以及人员组织措施,施工机械准备,质量保证,安全施工等有关措施。监理须仔细审查施工方案,签复意见,提出要求。b、审查混凝土配比单。混凝土配比试验必须在有权单位试配。经试验符合要求后才允许使用。混凝土质量不仅其强度,抗渗等级要符合设计要求,还应有良好的和易性,使其可泵性好,容易振实,不易产生离析。混凝土的初凝时间宜控制在 4 小时左右。要求试配单位提供下列资料:原材料检验报告。混凝土配比通知单(通知单要明确注明实测的混凝土强度、坍落度,以及坍落度随时间的损失值,混凝土的初终凝时间。c、审查布泵、布管,浇捣顺序时,要详细计算浇捣量,浇捣时间,防止二次接槎时间过长,产生冷缝,形成渗水通道。d、参加施工前的技术交底会,提出具体要求,明确标准。三、混凝土浇灌前的检查验收工作:1、地下室底板地下室底板混凝土浇灌量超大,其质量检查应严格控制。2、地下室底板、墙板钢筋验收应符合设计图纸及有关法律规范规定,按本监理部钢筋验收细则进行。注意底板标高,保证钢筋保护层;墙板钢筋伸入底板内的锚固长度要符合要求。3、混凝土墙体水平筋采纳小直径...
