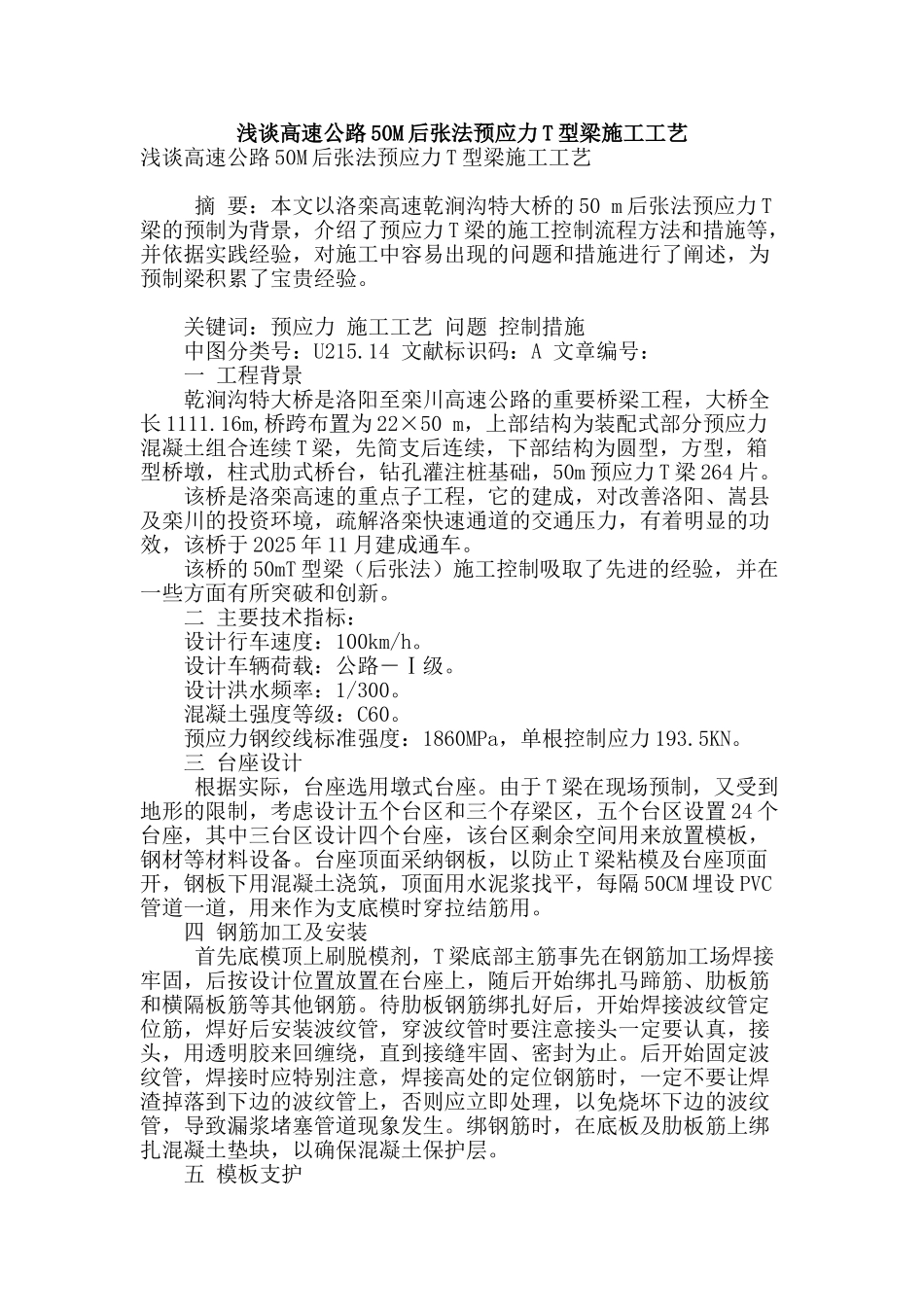

浅谈高速公路 50M 后张法预应力 T 型梁施工工艺浅谈高速公路 50M 后张法预应力 T 型梁施工工艺 摘 要:本文以洛栾高速乾涧沟特大桥的 50 m 后张法预应力 T梁的预制为背景,介绍了预应力 T 梁的施工控制流程方法和措施等,并依据实践经验,对施工中容易出现的问题和措施进行了阐述,为预制梁积累了宝贵经验
关键词:预应力 施工工艺 问题 控制措施 中图分类号:U215
14 文献标识码:A 文章编号: 一 工程背景 乾涧沟特大桥是洛阳至栾川高速公路的重要桥梁工程,大桥全长 1111
16m,桥跨布置为 22×50 m,上部结构为装配式部分预应力混凝土组合连续 T 梁,先简支后连续,下部结构为圆型,方型,箱型桥墩,柱式肋式桥台,钻孔灌注桩基础,50m 预应力 T 梁 264 片
该桥是洛栾高速的重点子工程,它的建成,对改善洛阳、嵩县及栾川的投资环境,疏解洛栾快速通道的交通压力,有着明显的功效,该桥于 2025 年 11 月建成通车
该桥的 50mT 型梁(后张法)施工控制吸取了先进的经验,并在一些方面有所突破和创新
二 主要技术指标: 设计行车速度:100km/h
设计车辆荷载:公路―Ⅰ级
设计洪水频率:1/300
混凝土强度等级:C60
预应力钢绞线标准强度:1860MPa,单根控制应力 193
三 台座设计 根据实际,台座选用墩式台座
由于 T 梁在现场预制,又受到地形的限制,考虑设计五个台区和三个存梁区,五个台区设置 24 个台座,其中三台区设计四个台座,该台区剩余空间用来放置模板,钢材等材料设备
台座顶面采纳钢板,以防止 T 梁粘模及台座顶面开,钢板下用混凝土浇筑,顶面用水泥浆找平,每隔 50CM 埋设 PVC管道一道,用来作为支底模时穿拉结筋用
四 钢筋加工及安装 首先底模顶上刷脱模剂,T 梁底部主筋事先在钢筋加工场焊接牢固,后按设
