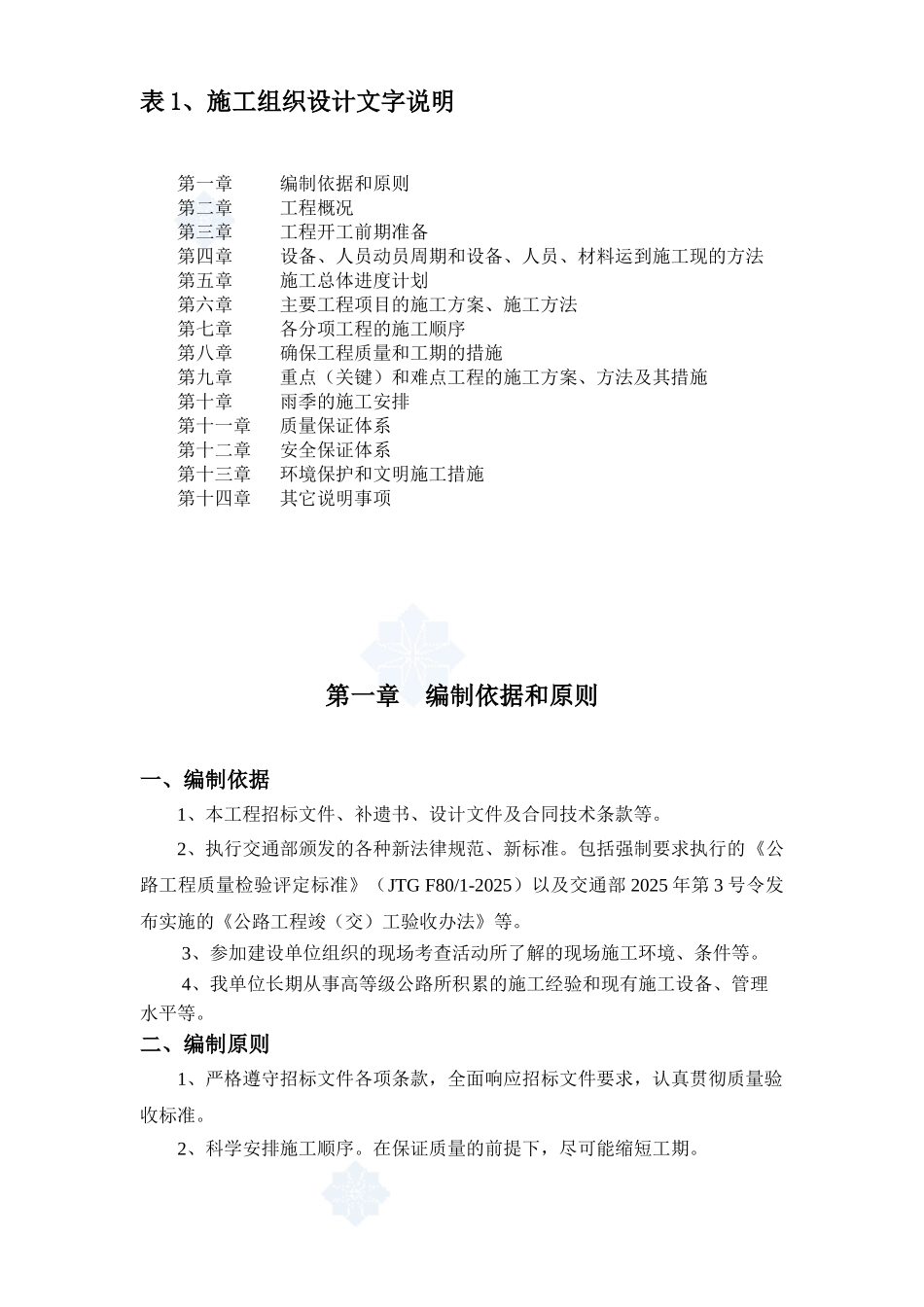

表 1、施工组织设计文字说明第一章 编制依据和原则第二章 工程概况第三章 工程开工前期准备第四章 设备、人员动员周期和设备、人员、材料运到施工现的方法第五章 施工总体进度计划第六章 主要工程项目的施工方案、施工方法第七章 各分项工程的施工顺序第八章 确保工程质量和工期的措施第九章 重点(关键)和难点工程的施工方案、方法及其措施第十章 雨季的施工安排第十一章 质量保证体系第十二章 安全保证体系第十三章 环境保护和文明施工措施第十四章 其它说明事项第一章 编制依据和原则一、编制依据1、本工程招标文件、补遗书、设计文件及合同技术条款等。2、执行交通部颁发的各种新法律规范、新标准。包括强制要求执行的《公路工程质量检验评定标准》(JTG F80/1-2025)以及交通部 2025 年第 3 号令发布实施的《公路工程竣(交)工验收办法》等。3、参加建设单位组织的现场考查活动所了解的现场施工环境、条件等。4、我单位长期从事高等级公路所积累的施工经验和现有施工设备、管理水平等。二、编制原则1、严格遵守招标文件各项条款,全面响应招标文件要求,认真贯彻质量验收标准。2、科学安排施工顺序。在保证质量的前提下,尽可能缩短工期。3、在满足业主强制要求的前提下,尽可能采纳先进的施工技术,不断提高施工机械化,减轻劳动程度,提高劳动生产率。4、根据工程特点和工期要求,因地制宜地采纳快速施工,尽可能采纳流水作业施工方法,组织连续、均衡且有节奏的施工,保证人力、物力充分发挥作用。5、落实冬季、雨季施工的措施,保证施工过程的连续性和均衡性,保证工程施工质量。6、贯彻施工技术法律规范、操作规程,提出确保工程质量的技术措施和施工安全措施。7、发挥在本地施工的优越性,合理布置施工平面图,节约施工用地,尽量减少临时性设施费用,尽量利用当地资源,减少物质运输量;尽量避开材料二次搬运,正确选择运输工具,以降低运输成本,提高经济效益。8、充分考虑各种不利的影响施工进度和质量的因素,在工期安排、人员设备配置、施工方案等方面综合考虑时留有余地。第二章 工程概况本 次 维 修 共 有 以 下 四 个 路 段 : ①A 段 : K157+180-K161+053.2 , 长3.873Km ; ②B 段 : K180+040-K181+209.9 , 长 1.170Km ; ③C 段 : K182+422-K183+054.2,长 0.632Km;④0 段:K188+921-K189+260,长 0.339Km,四段共长6.014Km.全线采纳二级公路技术标准,设计...
