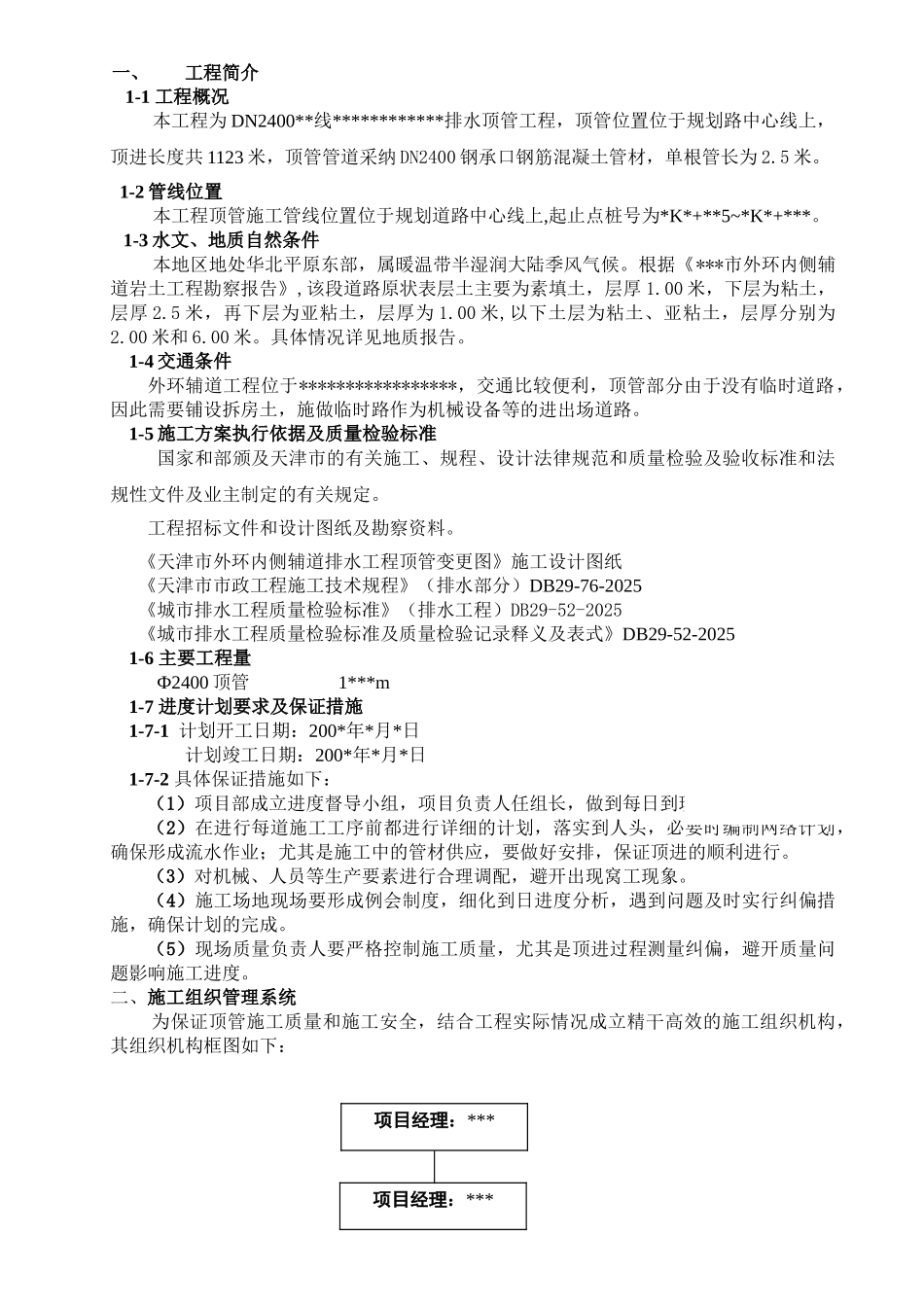

一、工程简介1-1 工程概况本工程为 DN2400**线************排水顶管工程,顶管位置位于规划路中心线上,顶进长度共 1123 米,顶管管道采纳 DN2400 钢承口钢筋混凝土管材,单根管长为 2
1-2 管线位置本工程顶管施工管线位置位于规划道路中心线上,起止点桩号为*K*+**5~*K*+***
1-3 水文、地质自然条件本地区地处华北平原东部,属暖温带半湿润大陆季风气候
根据《***市外环内侧辅道岩土工程勘察报告》,该段道路原状表层土主要为素填土,层厚 1
00 米,下层为粘土,层厚 2
5 米,再下层为亚粘土,层厚为 1
00 米,以下土层为粘土、亚粘土,层厚分别为2
00 米和 6
具体情况详见地质报告
1-4 交通条件外环辅道工程位于*****************,交通比较便利,顶管部分由于没有临时道路,因此需要铺设拆房土,施做临时路作为机械设备等的进出场道路
1-5 施工方案执行依据及质量检验标准国家和部颁及天津市的有关施工、规程、设计法律规范和质量检验及验收标准和法规性文件及业主制定的有关规定
工程招标文件和设计图纸及勘察资料
《天津市外环内侧辅道排水工程顶管变更图》施工设计图纸《天津市市政工程施工技术规程》(排水部分)DB29-76-2025《城市排水工程质量检验标准》(排水工程)DB29-52-2025《城市排水工程质量检验标准及质量检验记录释义及表式》DB29-52-20251-6 主要工程量Ф2400 顶管 1***m1-7 进度计划要求及保证措施1-7-1 计划开工日期:200*年*月*日 计划竣工日期:200*年*月*日1-7-2 具体保证措施如下:(1)项目部成立进度督导小组,项目负责人任组长,做到每日到现场督促施工进度

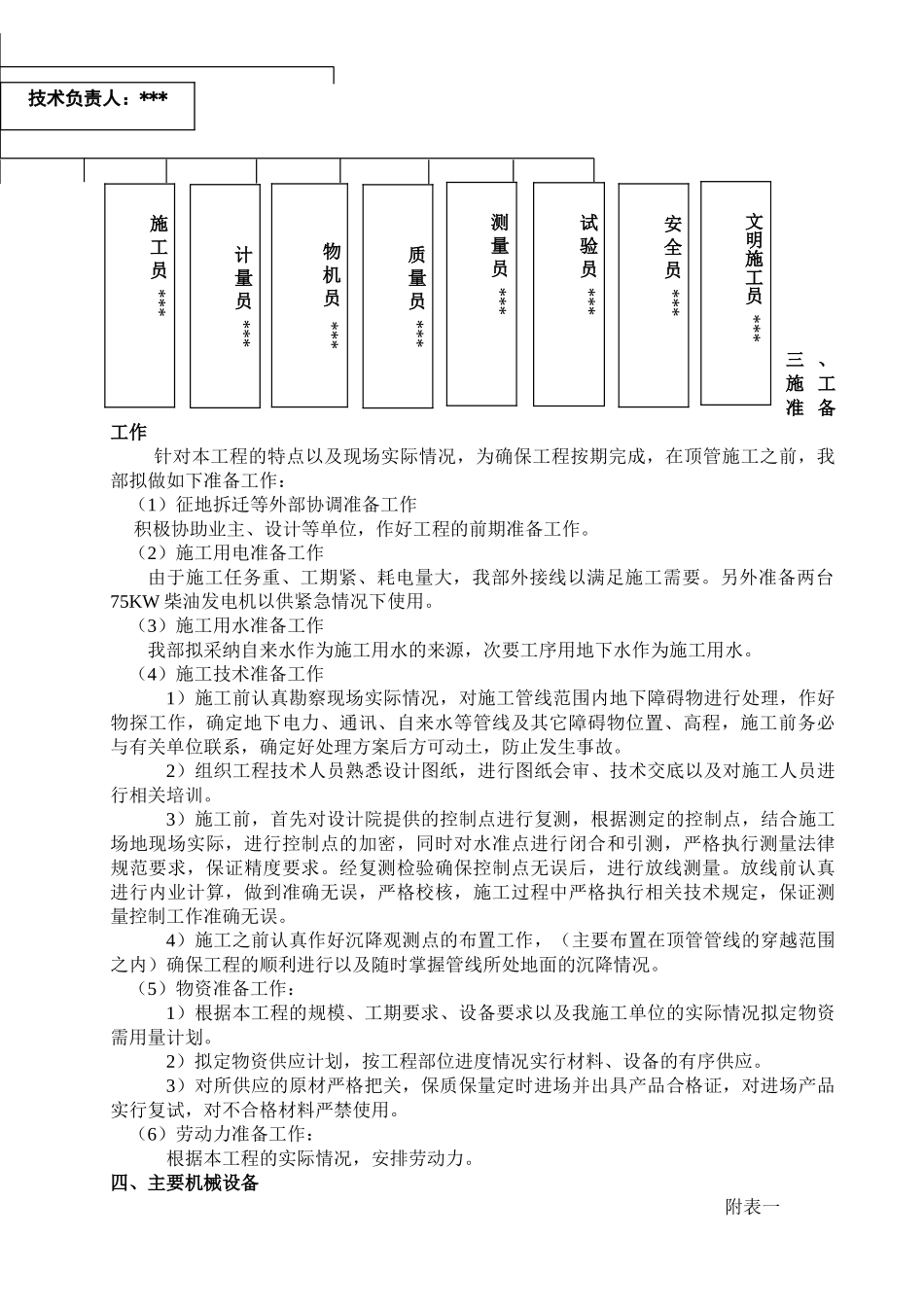

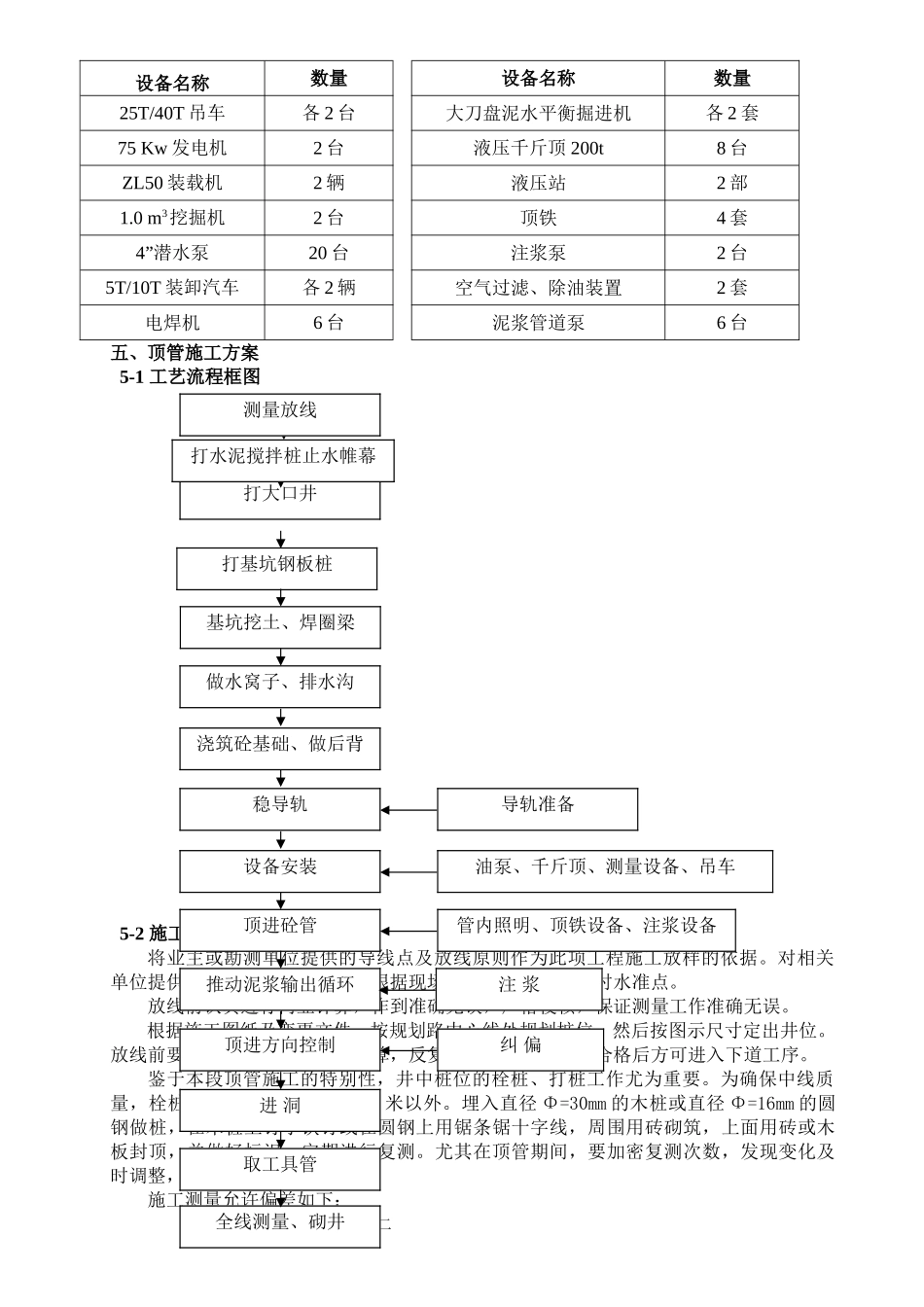

(2)在进行每道施工工序前都进行详细的计划,落实到人头,必要时编制网络计划,确保形成流
