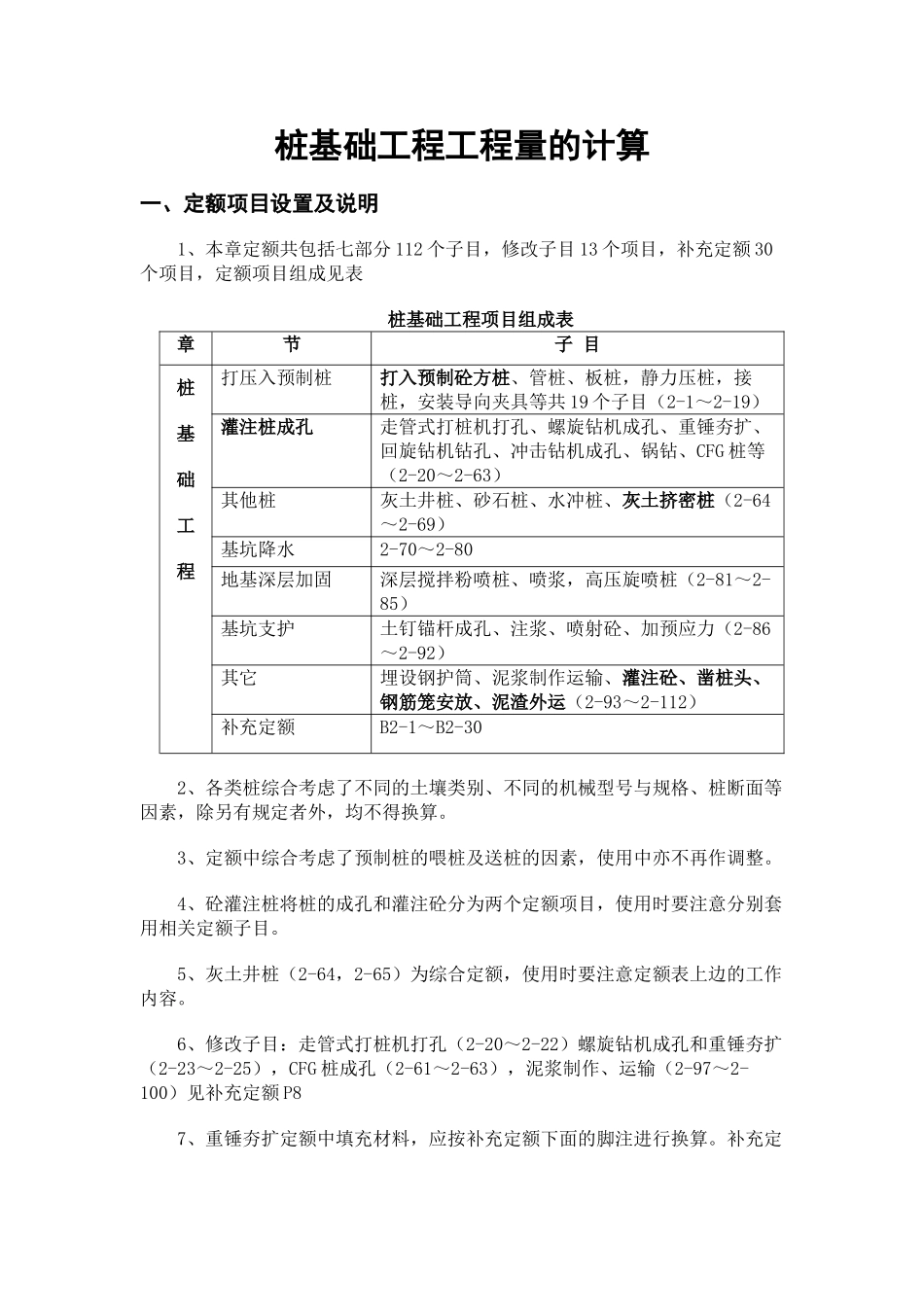

桩基础工程工程量的计算一、定额项目设置及说明 1、本章定额共包括七部分 112 个子目,修改子目 13 个项目,补充定额 30个项目,定额项目组成见表桩基础工程项目组成表章节子 目桩基础工程打压入预制桩 打入预制砼方桩、管桩、板桩,静力压桩,接桩,安装导向夹具等共 19 个子目(2-1~2-19)灌注桩成孔走管式打桩机打孔、螺旋钻机成孔、重锤夯扩、回旋钻机钻孔、冲击钻机成孔、锅钻、CFG 桩等(2-20~2-63)其他桩 灰土井桩、砂石桩、水冲桩、灰土挤密桩(2-64~2-69)基坑降水2-70~2-80地基深层加固深层搅拌粉喷桩、喷浆,高压旋喷桩(2-81~2-85)基坑支护土钉锚杆成孔、注浆、喷射砼、加预应力(2-86~2-92)其它埋设钢护筒、泥浆制作运输、灌注砼、凿桩头、钢筋笼安放、泥渣外运(2-93~2-112)补充定额B2-1~B2-30 2、各类桩综合考虑了不同的土壤类别、不同的机械型号与规格、桩断面等因素,除另有规定者外,均不得换算
3、定额中综合考虑了预制桩的喂桩及送桩的因素,使用中亦不再作调整
4、砼灌注桩将桩的成孔和灌注砼分为两个定额项目,使用时要注意分别套用相关定额子目
5、灰土井桩(2-64,2-65)为综合定额,使用时要注意定额表上边的工作内容
6、修改子目:走管式打桩机打孔(2-20~2-22)螺旋钻机成孔和重锤夯扩(2-23~2-25),CFG 桩成孔(2-61~2-63),泥浆制作、运输(2-97~2-100)见补充定额 P8 7、重锤夯扩定额中填充材料,应按补充定额下面的脚注进行换算
补充定额 P9 8、CFG 桩修改为单项定额,成孔和砼灌注应分开执行
9、桩基础工程子目中没有计算大型机械场外运输费用,按第十六章附录二有关子目另行计算
10、基坑支护脚手架执行十三章 15m 以内外脚手架子目(13-1)
二、主要项目工程量计算 1、预制
