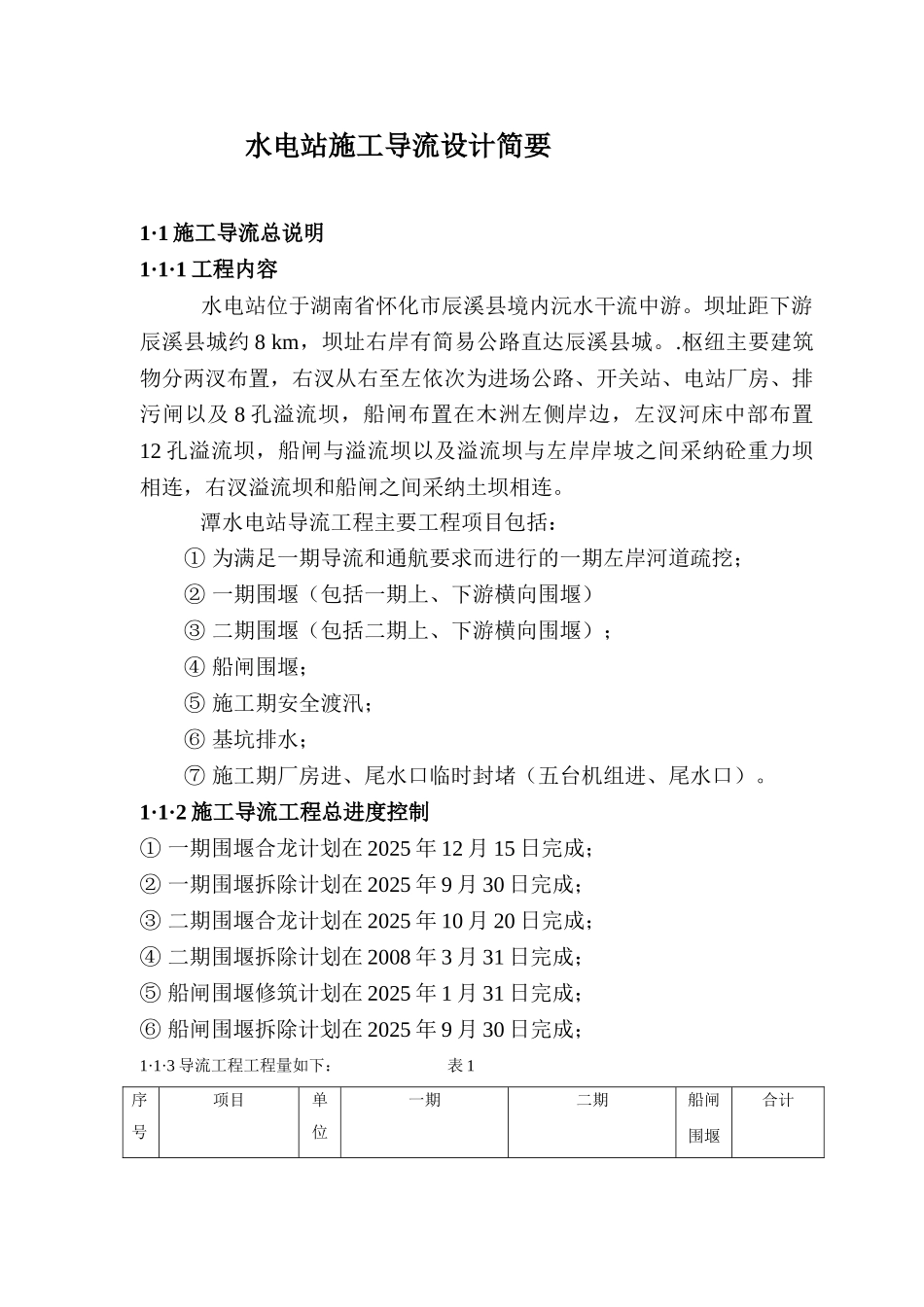

水电站施工导流设计简要1·1 施工导流总说明1·1·1 工程内容 水电站位于湖南省怀化市辰溪县境内沅水干流中游
坝址距下游辰溪县城约 8 km,坝址右岸有简易公路直达辰溪县城
枢纽主要建筑物分两汊布置,右汊从右至左依次为进场公路、开关站、电站厂房、排污闸以及 8 孔溢流坝,船闸布置在木洲左侧岸边,左汊河床中部布置12 孔溢流坝,船闸与溢流坝以及溢流坝与左岸岸坡之间采纳砼重力坝相连,右汊溢流坝和船闸之间采纳土坝相连
潭水电站导流工程主要工程项目包括:① 为满足一期导流和通航要求而进行的一期左岸河道疏挖;② 一期围堰(包括一期上、下游横向围堰)③ 二期围堰(包括二期上、下游横向围堰);④ 船闸围堰;⑤ 施工期安全渡汛;⑥ 基坑排水;⑦ 施工期厂房进、尾水口临时封堵(五台机组进、尾水口)
1·1·2 施工导流工程总进度控制① 一期围堰合龙计划在 2025 年 12 月 15 日完成;② 一期围堰拆除计划在 2025 年 9 月 30 日完成;③ 二期围堰合龙计划在 2025 年 10 月 20 日完成;④ 二期围堰拆除计划在 2008 年 3 月 31 日完成;⑤ 船闸围堰修筑计划在 2025 年 1 月 31 日完成;⑥ 船闸围堰拆除计划在 2025 年 9 月 30 日完成;1·1·3 导流工程工程量如下: 表 1序号项目单位一期二期船闸围堰合计上游围堰下游围堰上游围堰下游围堰1粘土m310070756011420801987982戗堤m3407213005039200247671347383土石渣m31745387932835222426923317804反滤料m3695352882586148275高喷灌浆m22441656204823683559103646块石护坡m3108917220181117堆石护脚m31206114963270248干砌石m35507477
