水电精确定位标准做法编制日期初审日期审核日期批准日期修订记录日 期修订状态修改内容修改人审核人批准人1 目的:明确水电安装的标准做法,提升水电安装水平与质量,确保水电安装管理常态化
2 适用范围:适用于碧桂园莞深区域所有在建及新建项目
3 编制说明本标准做法原则上要求所有在建及新建项目均按此做法执行
4 水电安装精确定位的标准做法4
1 楼面、梁、墙柱内电线管预埋4

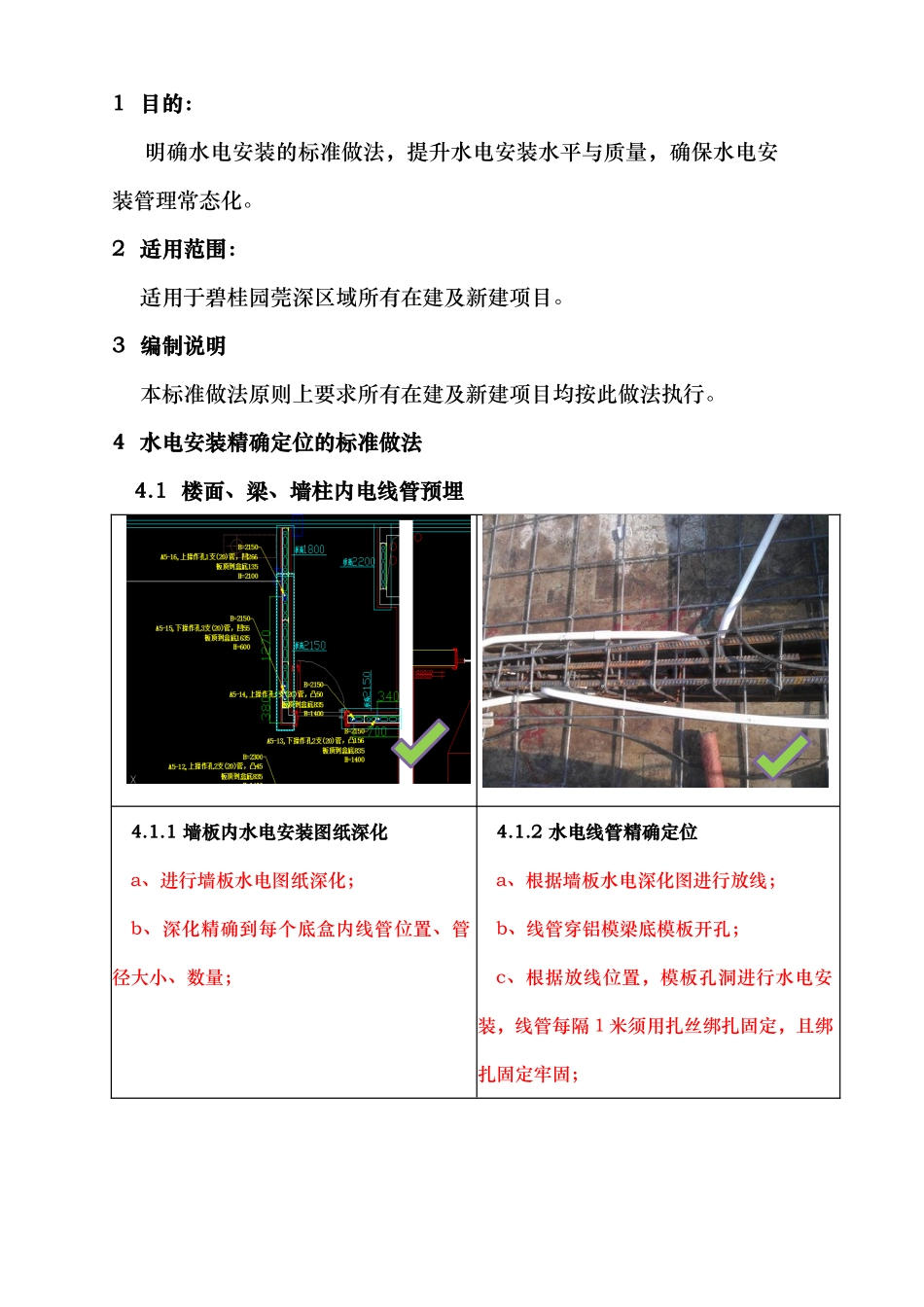

1 墙板内水电安装图纸深化a、进行墙板水电图纸深化;b、深化精确到每个底盒内线管位置、管径大小、数量;4
2 水电线管精确定位a、根据墙板水电深化图进行放线;b、线管穿铝模梁底模板开孔;c、根据放线位置,模板孔洞进行水电安装,线管每隔 1 米须用扎丝绑扎固定,且绑扎固定牢固;4
3 线管由地面返上至预制墙板面的插座线管a、根据墙板水电深化图,放线、三维定位(包括横向、纵向、竖向),并使用油漆或其他材料做好定位标记,标记准确、清楚;b、根据定位标记进行线管安装;c、线管须处于墙板偏外侧位置,避开后期线管偏里侧而打凿、破坏墙板;d、并列线管严禁前后安装,须并排一致安装;e、线管无支撑需增加钢筋支撑或使用线管横向固定
f、钢筋支撑需进行焊机点焊牢靠无松动;g、再将线管牢靠固定;4
4 线管由地面返上至预制墙板面的插座线管a、未根据要求线管安装及预埋,无定位、无定位标记、未固定绑扎到位、线管未保持一定的间距;4
2 混凝土墙内电气线盒安装4
1 线盒左右定位铝模安装前,放线人员在楼板面上弹出墙体控制线,以此控制线为基准,参照墙板水电深化图进行线盒尺寸定位;4
2 线盒水平定位及放样复测a、进行线盒水平线放样;b、对已放样完成的水平线用水平尺进行复测,确认无误后进行定位施工;4
3 线盒安装使用穿筋带耳的线盒,连体开关及插座应使用连体卡扣式线盒;4
4 线盒水平调整4
5 线盒固定钢筋
