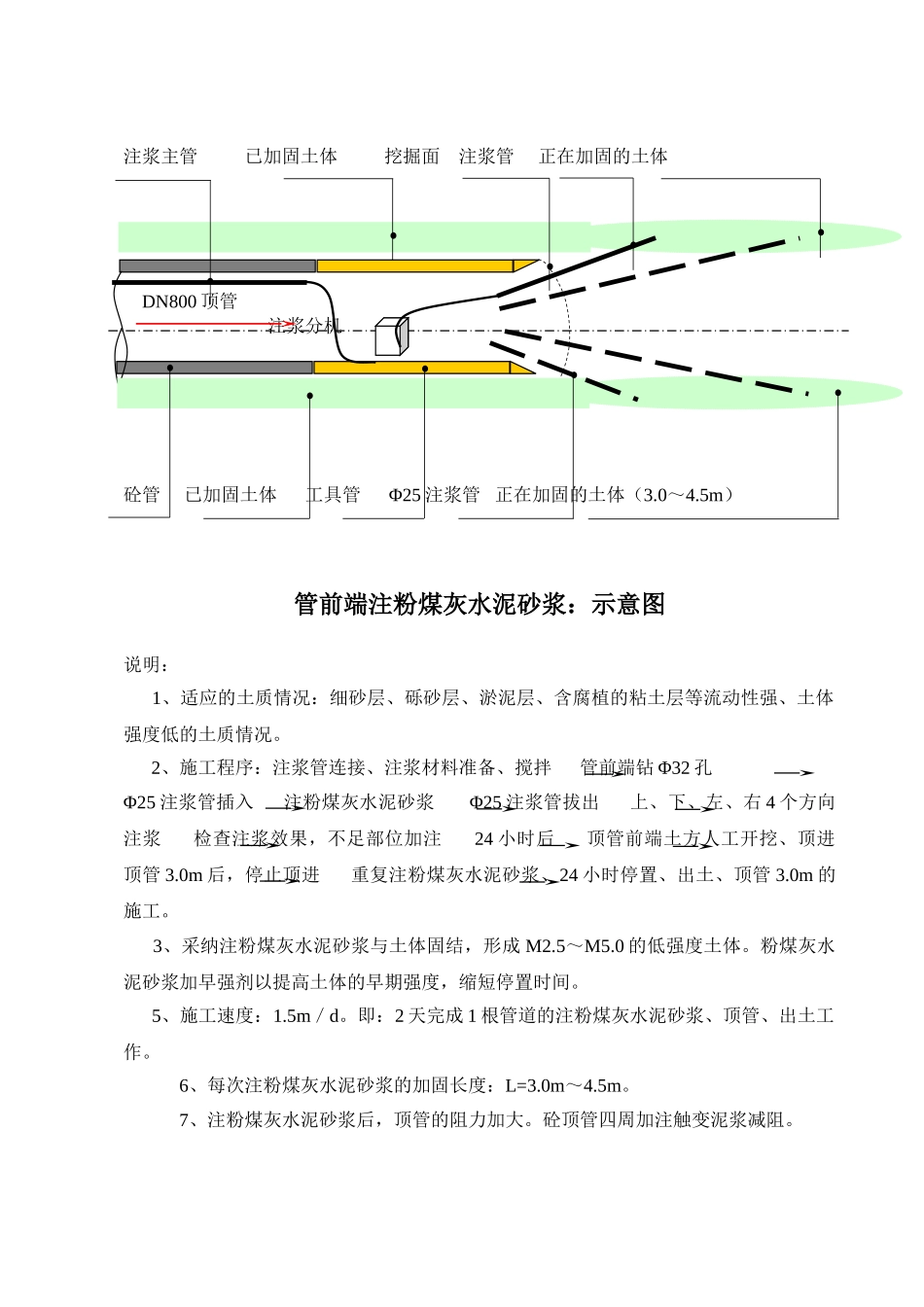

注浆主管 已加固土体 挖掘面 注浆管 正在加固的土体 DN800 顶管 注浆分机砼管 已加固土体 工具管 Φ25 注浆管 正在加固的土体(3
5m)管前端注粉煤灰水泥砂浆:示意图说明: 1、适应的土质情况:细砂层、砾砂层、淤泥层、含腐植的粘土层等流动性强、土体强度低的土质情况
2、施工程序:注浆管连接、注浆材料准备、搅拌 管前端钻 Φ32 孔Φ25 注浆管插入 注粉煤灰水泥砂浆 Φ25 注浆管拔出 上、下、左、右 4 个方向注浆 检查注浆效果,不足部位加注 24 小时后 顶管前端土方人工开挖、顶进 顶管 3
0m 后,停止顶进 重复注粉煤灰水泥砂浆、24 小时停置、出土、顶管 3
0m 的施工
3、采纳注粉煤灰水泥砂浆与土体固结,形成 M2
0 的低强度土体
粉煤灰水泥砂浆加早强剂以提高土体的早期强度,缩短停置时间
5、施工速度:1
即:2 天完成 1 根管道的注粉煤灰水泥砂浆、顶管、出土工作
6、每次注粉煤灰水泥砂浆的加固长度:L=3
7、注粉煤灰水泥砂浆后,顶管的阻力加大
砼顶管四周加注触变泥浆减阻
