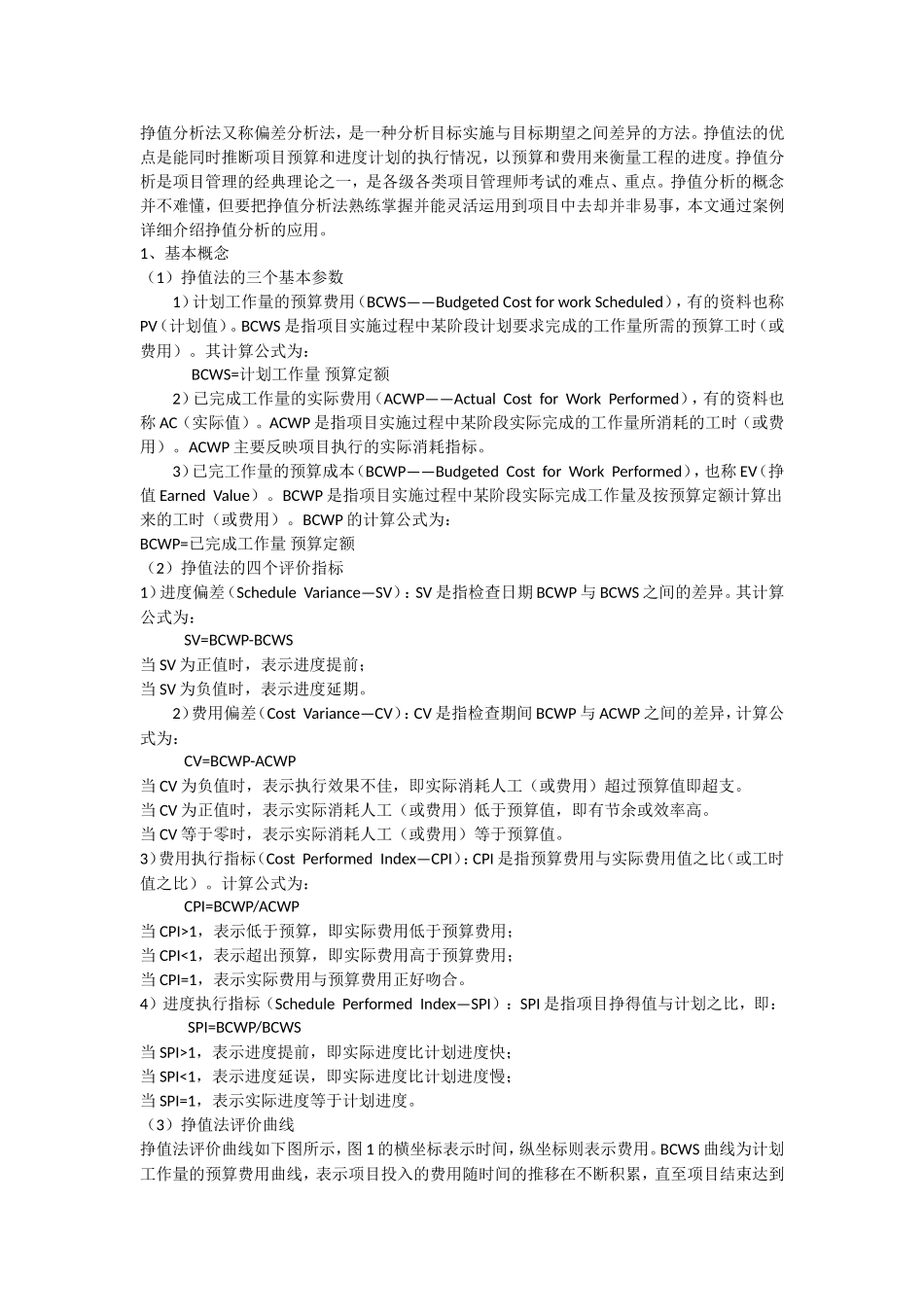

挣值分析法又称偏差分析法,是一种分析目标实施与目标期望之间差异的方法
挣值法的优点是能同时推断项目预算和进度计划的执行情况,以预算和费用来衡量工程的进度
挣值分析是项目管理的经典理论之一,是各级各类项目管理师考试的难点、重点
挣值分析的概念并不难懂,但要把挣值分析法熟练掌握并能灵活运用到项目中去却并非易事,本文通过案例详细介绍挣值分析的应用
1、基本概念(1)挣值法的三个基本参数 1)计划工作量的预算费用(BCWS——Budgeted Cost for work Scheduled),有的资料也称PV(计划值)
BCWS 是指项目实施过程中某阶段计划要求完成的工作量所需的预算工时(或费用)
其计算公式为: BCWS=计划工作量 预算定额 2)已完成工作量的实际费用(ACWP——Actual Cost for Work Performed),有的资料也称 AC(实际值)
ACWP 是指项目实施过程中某阶段实际完成的工作量所消耗的工时(或费用)
ACWP 主要反映项目执行的实际消耗指标
3)已完工作量的预算成本(BCWP——Budgeted Cost for Work Performed),也称 EV(挣值 Earned Value)
BCWP 是指项目实施过程中某阶段实际完成工作量及按预算定额计算出来的工时(或费用)
BCWP 的计算公式为:BCWP=已完成工作量 预算定额(2)挣值法的四个评价指标1)进度偏差(Schedule Variance—SV):SV 是指检查日期 BCWP 与 BCWS 之间的差异
其计算公式为: SV=BCWP-BCWS当 SV 为正值时,表示进度提前; 当 SV 为负值时,表示进度延期
2)费用偏差(Cost Variance—CV):CV 是指检查期间 BCWP 与 ACWP 之间的差异,计算公式为: CV=BCWP-ACWP当 CV 为
