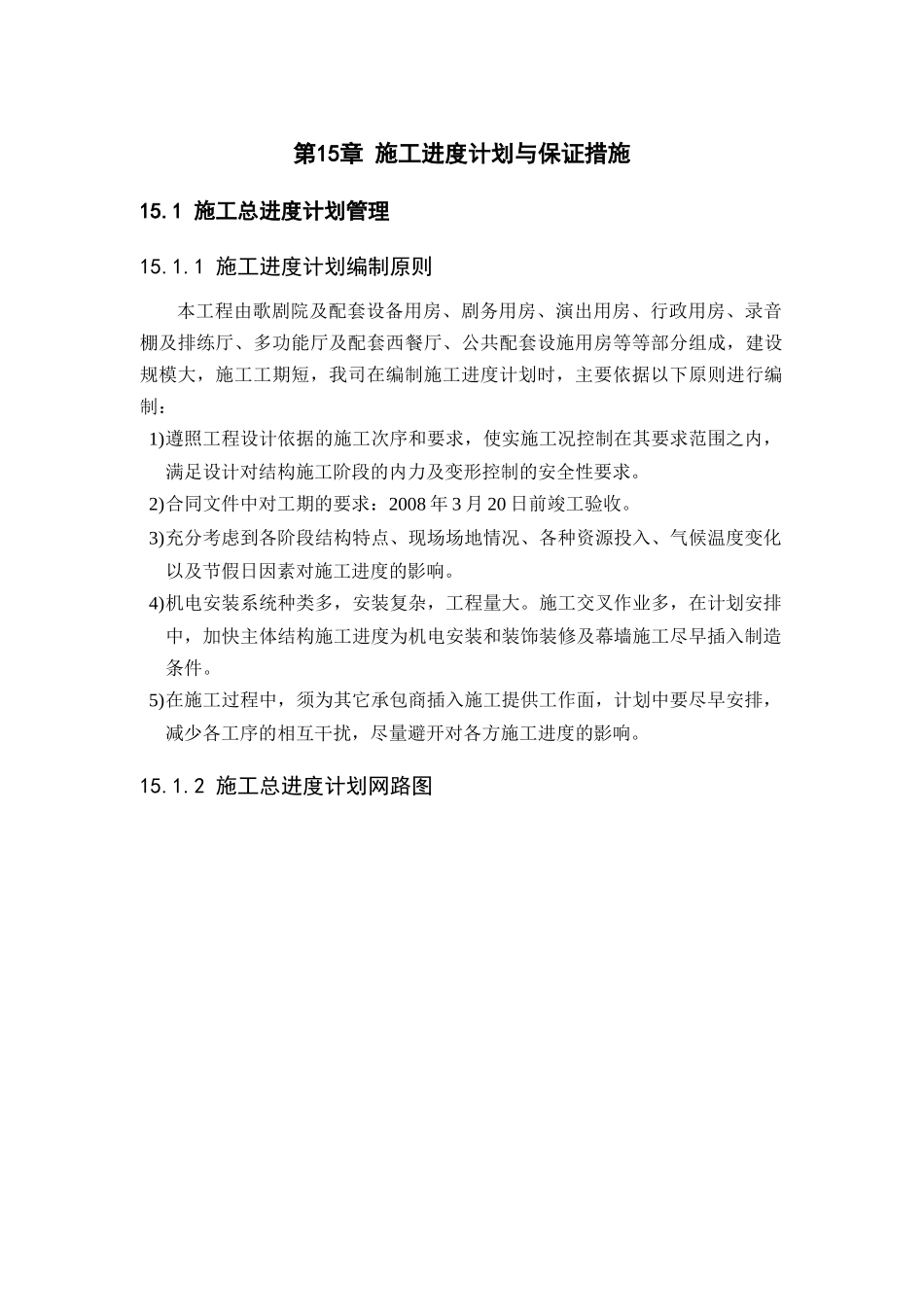

第15章 施工进度计划与保证措施15
1 施工总进度计划管理15
1 施工进度计划编制原则本工程由歌剧院及配套设备用房、剧务用房、演出用房、行政用房、录音棚及排练厅、多功能厅及配套西餐厅、公共配套设施用房等等部分组成,建设规模大,施工工期短,我司在编制施工进度计划时,主要依据以下原则进行编制:1)遵照工程设计依据的施工次序和要求,使实施工况控制在其要求范围之内,满足设计对结构施工阶段的内力及变形控制的安全性要求
2)合同文件中对工期的要求:2008 年 3 月 20 日前竣工验收
3)充分考虑到各阶段结构特点、现场场地情况、各种资源投入、气候温度变化以及节假日因素对施工进度的影响
4)机电安装系统种类多,安装复杂,工程量大
施工交叉作业多,在计划安排中,加快主体结构施工进度为机电安装和装饰装修及幕墙施工尽早插入制造条件
5)在施工过程中,须为其它承包商插入施工提供工作面,计划中要尽早安排,减少各工序的相互干扰,尽量避开对各方施工进度的影响

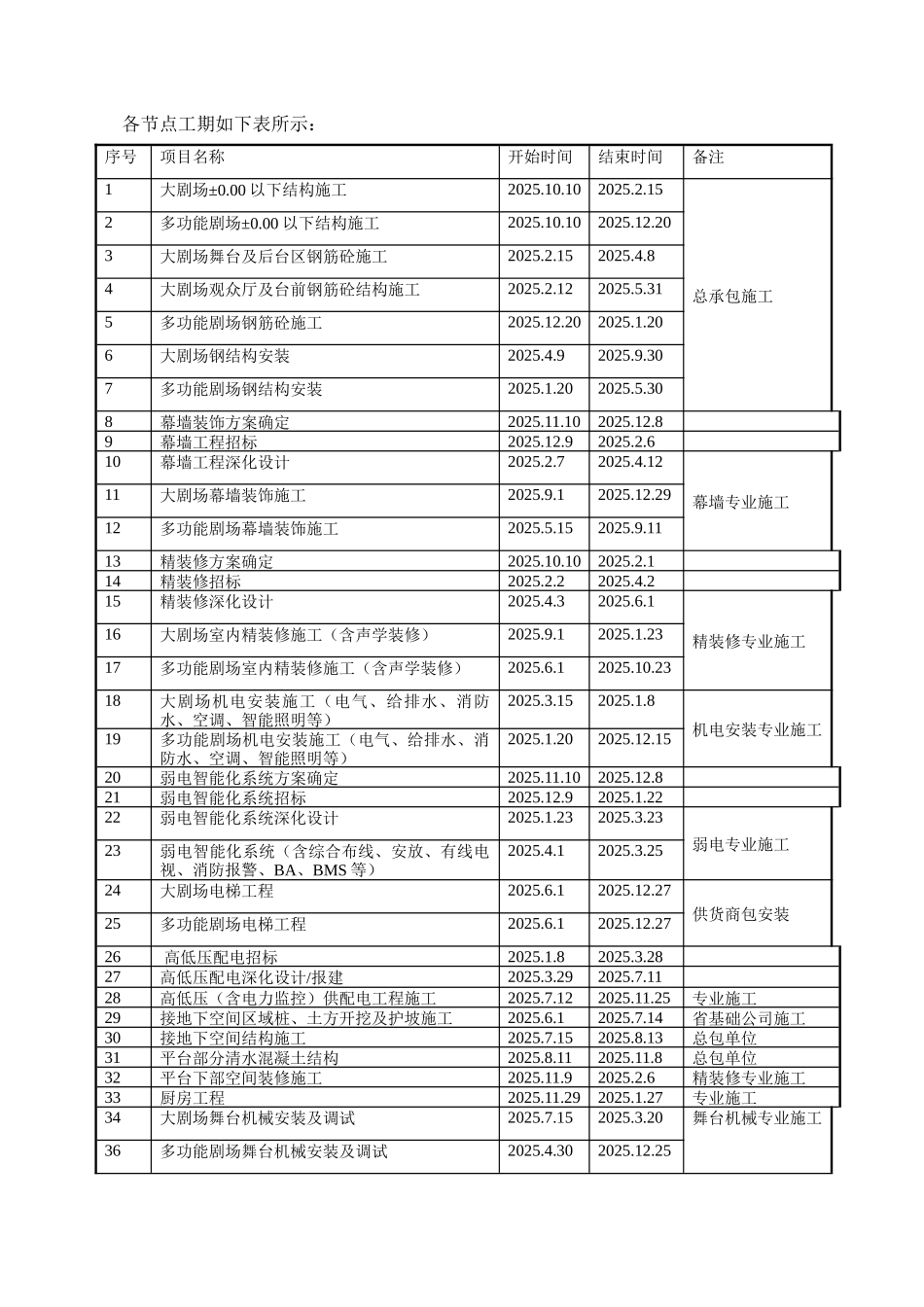

2 施工总进度计划网路图工程标尺 0 5101520253035404550556065707580859095100105110115120125130135140145150155160165170175180185190195200205210215220225230235240245250255260265270275280285290295300305310315320325330335340345350355360365370375380385390395400405410415420425430435440445450455460465470475480485490495500505510515520525530535日11三13五15日17二19四21六23一25三27五29日31二 2四 4六 6一 8三1
