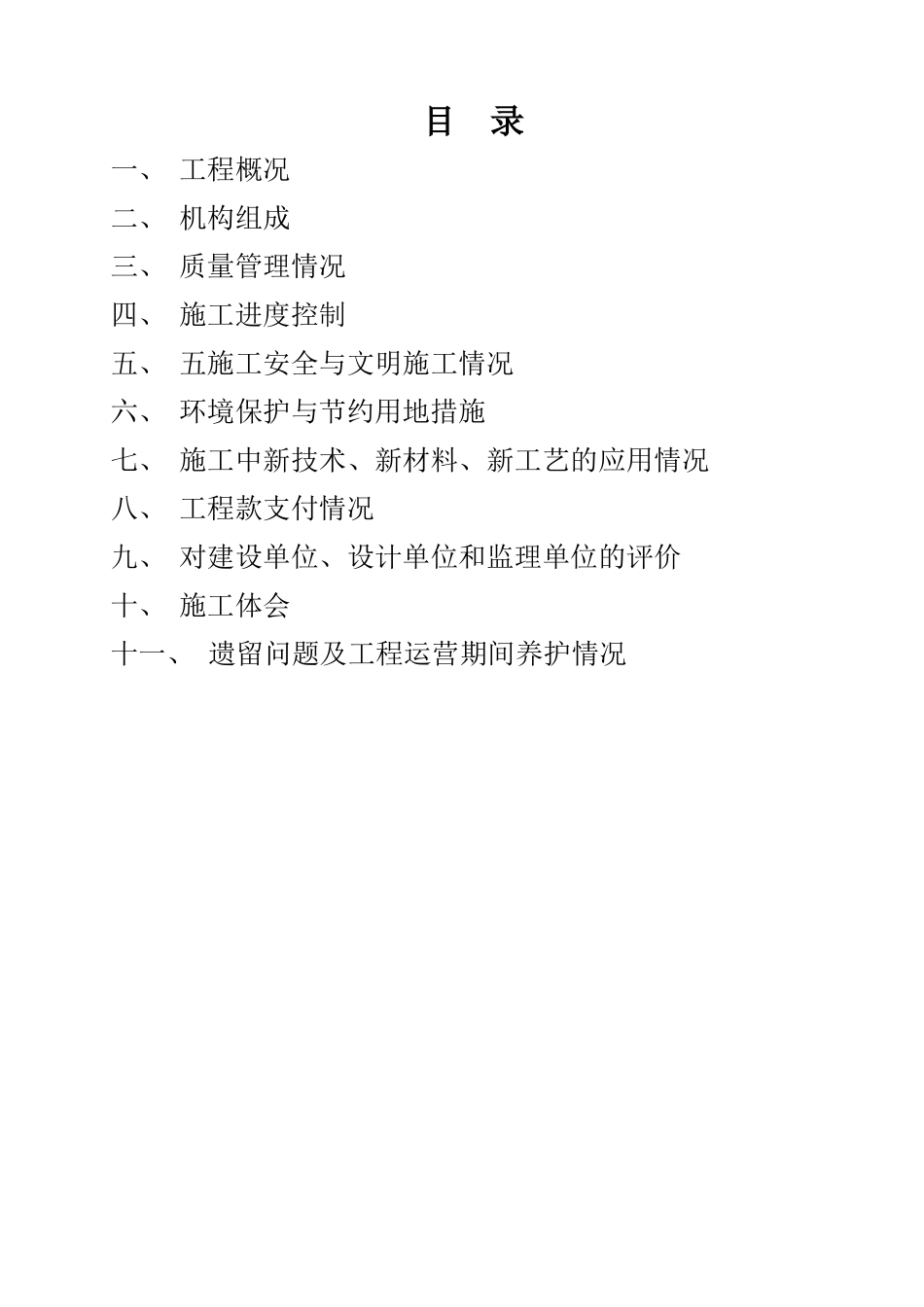

云南省澜沧江檽扎渡水电站库周围交通恢复 工程景谷县益智至和平、益智至习俄公路工程施 工 总 结 报 告(第 二 合同段)四川省泸州市第十建筑工程公司二 O 一三年一月目 录一、 工程概况二、 机构组成三、 质量管理情况四、 施工进度控制五、 五施工安全与文明施工情况六、 环境保护与节约用地措施七、 施工中新技术、新材料、新工艺的应用情况八、 工程款支付情况九、 对建设单位、设计单位和监理单位的评价十、 施工体会十一、 遗留问题及工程运营期间养护情况竣工总结报告一、 工程概况合同段工程起止时间:2025 年 6 月至 2025 年 12 月本合同段原计划开工时间为 2025 年 6 月 2 日,完工时间为 2025 年 7 月31 日,但由于征地、拆迁及施工协调问题不能及时解决,岔箐至小寨段K3+970~K4+600 石岩子段施工难度大。实际开工时间为 2025 年 6 月 2 日,完工时间为 2025 年 12 月 29 日,实际工期 210 天。主要工程内容:(1)路基土石方:路基土方开挖 377204m3,路基石方开挖 161673 m3,路基填筑 104474 m3;(2)路面结构层:85380。05 m2;(3)软基换填:1681 m3;(4)涵洞:钢筋砼盖板涵 107m/9 道,钢筋砼圆管涵 204m/26 道;(5)防护:M7.5 浆砌片、块石 15213。32 m3。二、机构组成主要人员: 项目经理:肖 健项目总工:郑盛全设备投入情况:根据不同施工节段的需求,我单位先后投入了大量的施工机械设备,具体型号数量见主要设备投入一览表。主要设备投入一览表序号设备名称规格型号数量产地1挖掘机CAT2504美国2挖掘机柳工 9204广西3挖掘机小松 1604日本4装载机柳工 Y50C7广西5压路机龙工 224厦门6自卸汽车10m324东风7推土机上海宣化 1402上海8洒水车徐州 9000L2徐州9砼搅拌机JC5004郑州10砼搅拌机滚筒式 JS1504昆明管理机构设置:三、质量管理情况质量控制措施:我单位在工程施工中对工程项目实行质量目标管理,使工程质量达到 一次验交合格率 100%,优良率 90%以上,具体实施中有以下控制措施:(1)根据 IS09002 质量体系要求,建立完善的质量管理体系和质量保证体系,制定创优规划,使每道工序都在严格的质量监控之下进行、实行全面质量管理。(2)根据工程项目特点组织精明强干的施工队伍,明确分工,加强协作,注意上道工序与下道工序间的密切配合。(3)实行多种形式对项目全员进行质量教育,树立“百年大计,质量第一”的思想,强化项目全员的质量...
