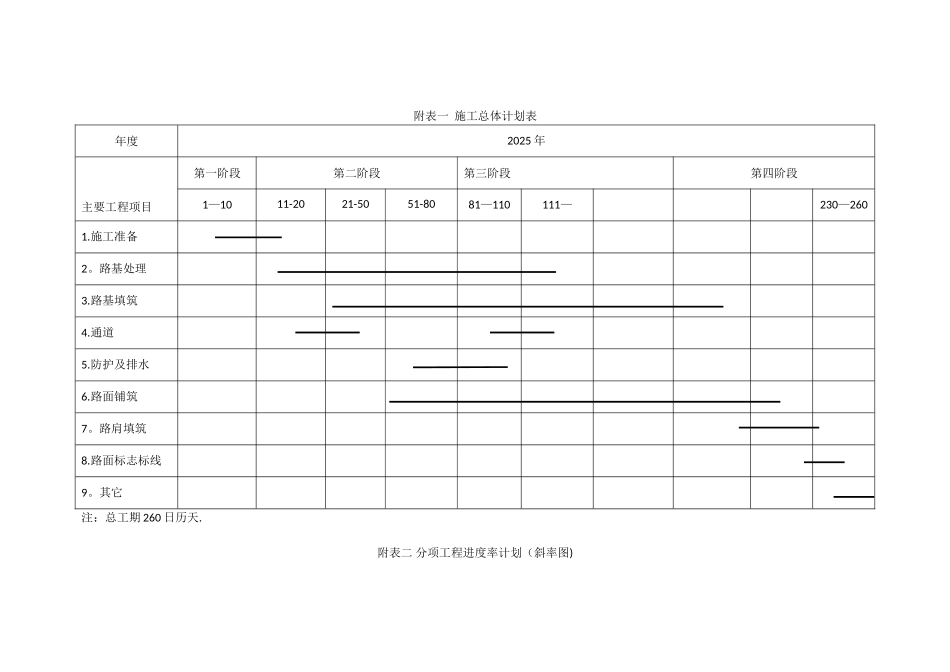

附表一 施工总体计划表年度2025 年主要工程项目第一阶段第二阶段第三阶段第四阶段1—1011-2021-5051-8081—110111—230—2601
防护及排水6
路面标志标线9
其它注:总工期 260 日历天

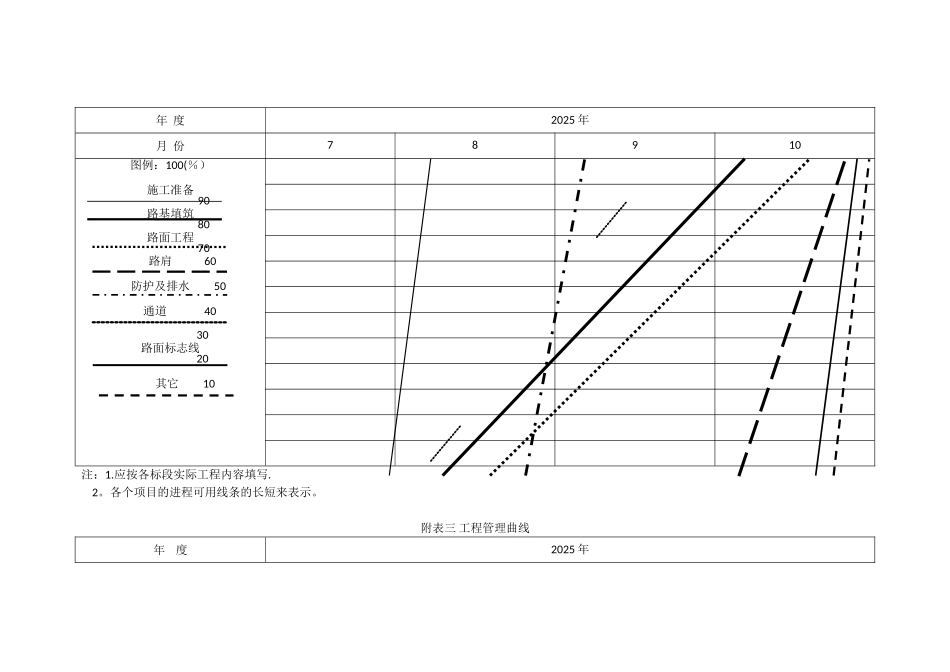

附表二 分项工程进度率计划(斜率图)年 度2025 年月 份78910图例:100(%) 施工准备 90路基填筑 80路面工程 70 路肩 60 防护及排水 50 通道 40 30路面标志线 20 其它 10注:1
应按各标段实际工程内容填写
各个项目的进程可用线条的长短来表示

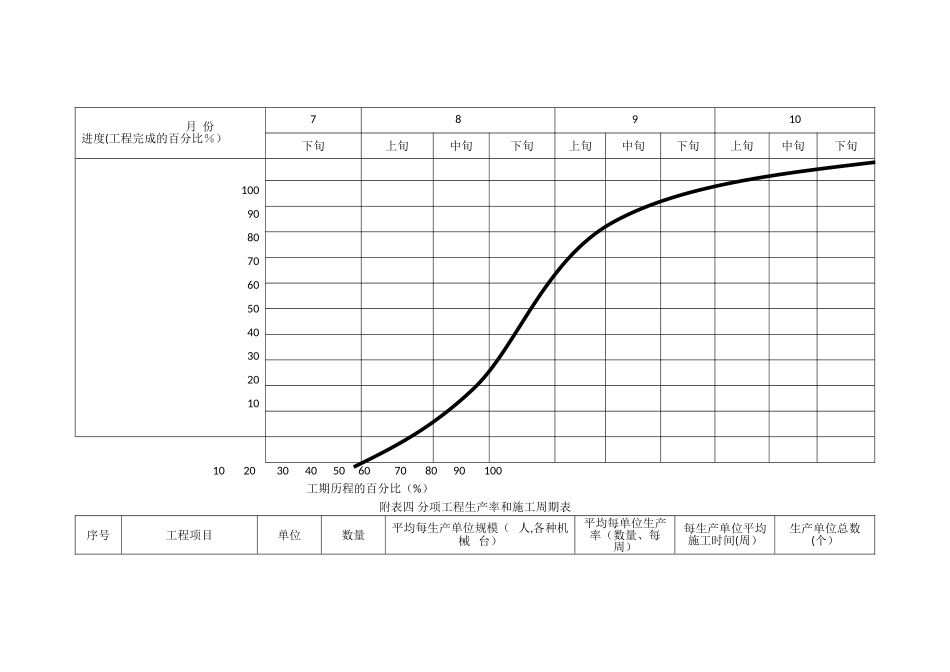

附表三 工程管理曲线年 度2025 年 月 份进度(工程完成的百分比%)78910下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬100908070605040302010 10 20 30 40 50 60 70 80 90 100 工期历程的百分比(%)附表四 分项工程生产率和施工周期表序号工程项目单位数量平均每生产单位规模( 人,各种机械 台)平均每单位生产率(数量、每周)每生产单位平均施工时间(周)生产单位总数(个)1路基处理公里15
215 人 主要机械 7 台3
04512路基填筑万 m30
48716 人 主要机械 3 台0
07713路面工程万 m27
13428 人 主要机械 12 台0
892814路肩万 m21
7910 人 主要机械 4 台0
895215防护及排水KM2
40513 人 主要机械 5 台1
2216通道道414 人 主要机械 6 台2217路面标志标线m215009 人 主要机械 3 台1500118其它附表五 施工总平面图村道路施工队生活区 项目经理部砼、砂浆搅拌站水泥库房堆料场 砼、砂浆搅拌站堆料场 水泥库房ssssvvvvvsssvvvvvvXXXXXXXX vsss加工
