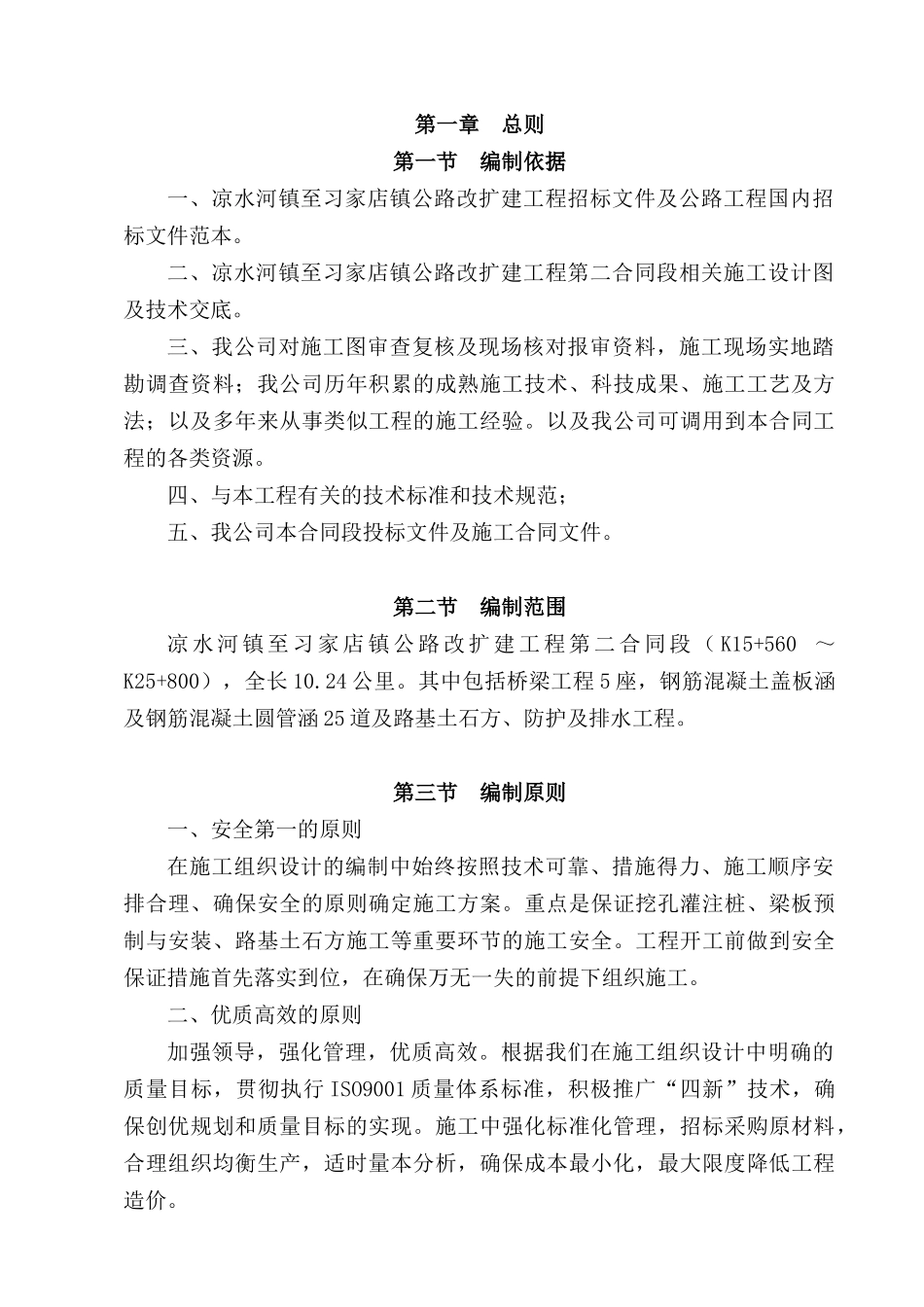

第一章总则第一节编制依据一、凉水河镇至习家店镇公路改扩建工程招标文件及公路工程国内招标文件范本
二、凉水河镇至习家店镇公路改扩建工程第二合同段相关施工设计图及技术交底
三、我公司对施工图审查复核及现场核对报审资料,施工现场实地踏勘调查资料;我公司历年积累的成熟施工技术、科技成果、施工工艺及方法;以及多年来从事类似工程的施工经验
以及我公司可调用到本合同工程的各类资源
四、与本工程有关的技术标准和技术规范;五、我公司本合同段投标文件及施工合同文件
第二节编制范围凉水河镇至习家店镇公路改扩建工程第二合同段(K15+560~K25+800),全长10
其中包括桥梁工程5座,钢筋混凝土盖板涵及钢筋混凝土圆管涵25道及路基土石方、防护及排水工程
第三节编制原则一、安全第一的原则在施工组织设计的编制中始终按照技术可靠、措施得力、施工顺序安排合理、确保安全的原则确定施工方案
重点是保证挖孔灌注桩、梁板预制与安装、路基土石方施工等重要环节的施工安全
工程开工前做到安全保证措施首先落实到位,在确保万无一失的前提下组织施工
二、优质高效的原则加强领导,强化管理,优质高效
根据我们在施工组织设计中明确的质量目标,贯彻执行ISO9001质量体系标准,积极推广“四新”技术,确保创优规划和质量目标的实现
施工中强化标准化管理,招标采购原材料,合理组织均衡生产,适时量本分析,确保成本最小化,最大限度降低工程造价

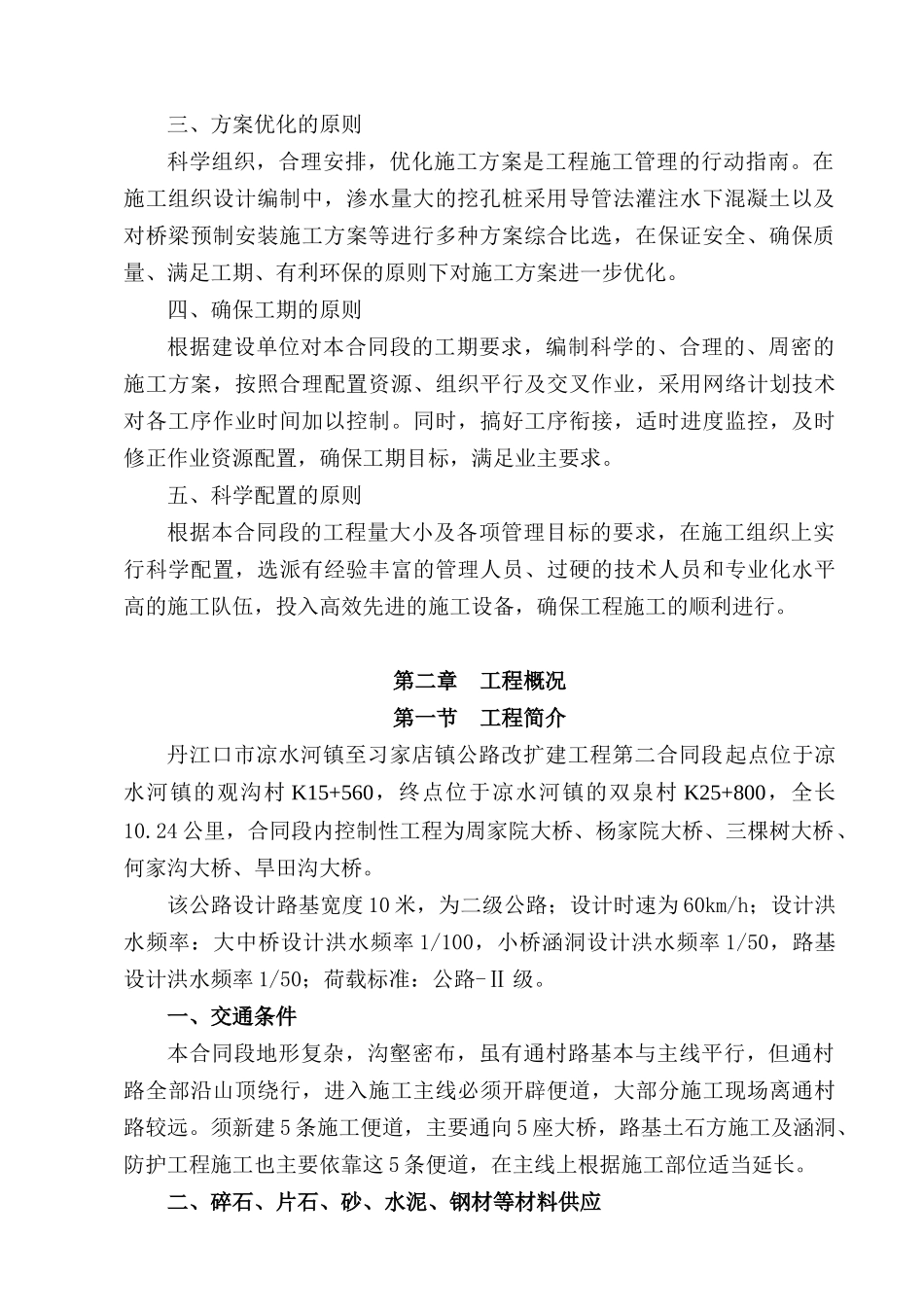

三、方案优化的原则科学组织,合理安排,优化施工方案是工程施工管理的行动指南
在施工组织设计编制中,渗水量大的挖孔桩采用导管法灌注水下混凝土以及对桥梁预制安装施工方案等进行多种方案综合比选,在保证安全、确保质量、满足工期、有利环保的原则下对施工方案进一步优化
四、确保工期的原则根据建设单位对本合同段的工期要求,编制科学的、合理的、周密的施工方案,按照合理配置资源、组织平行及交叉作业,采用
