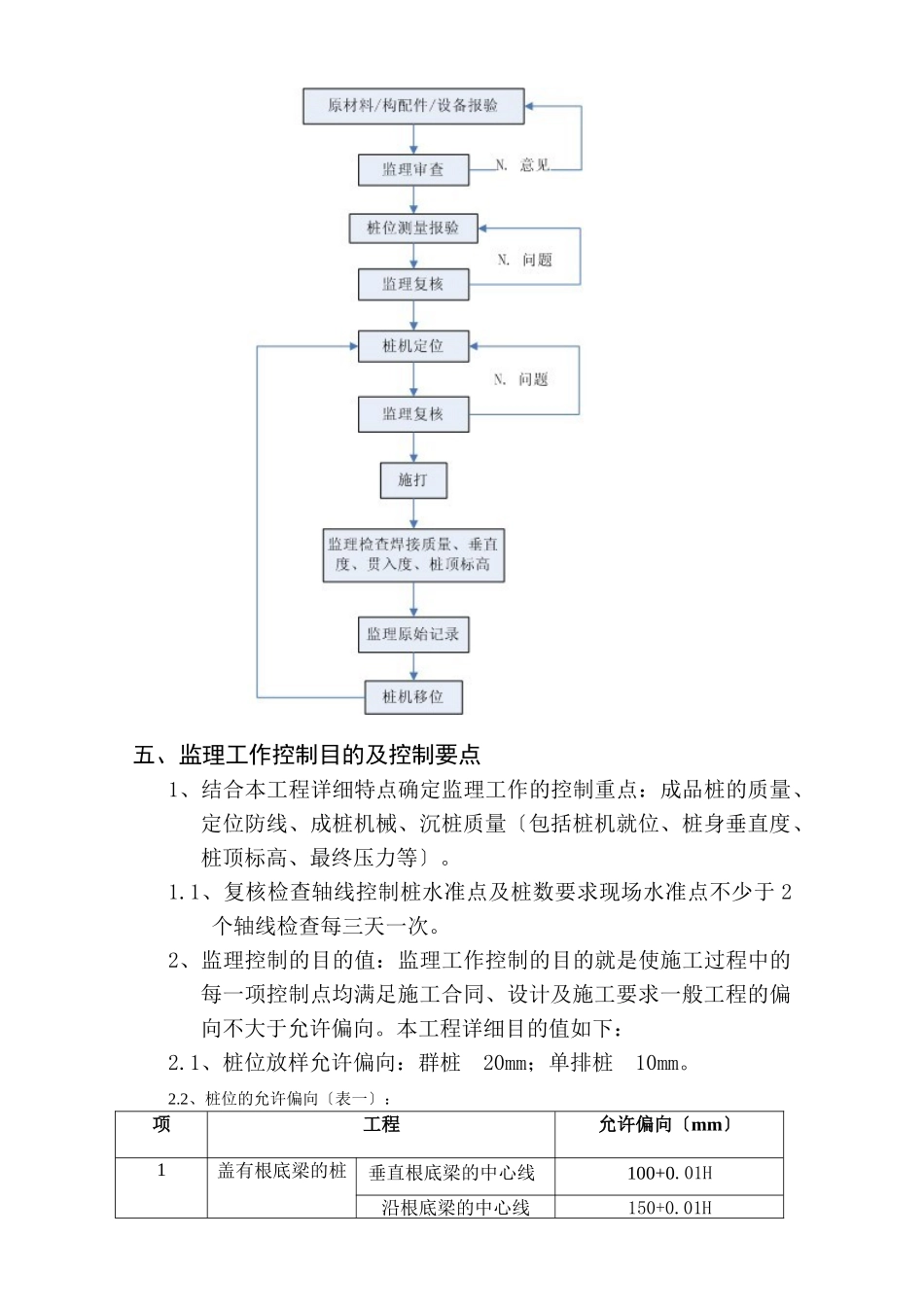

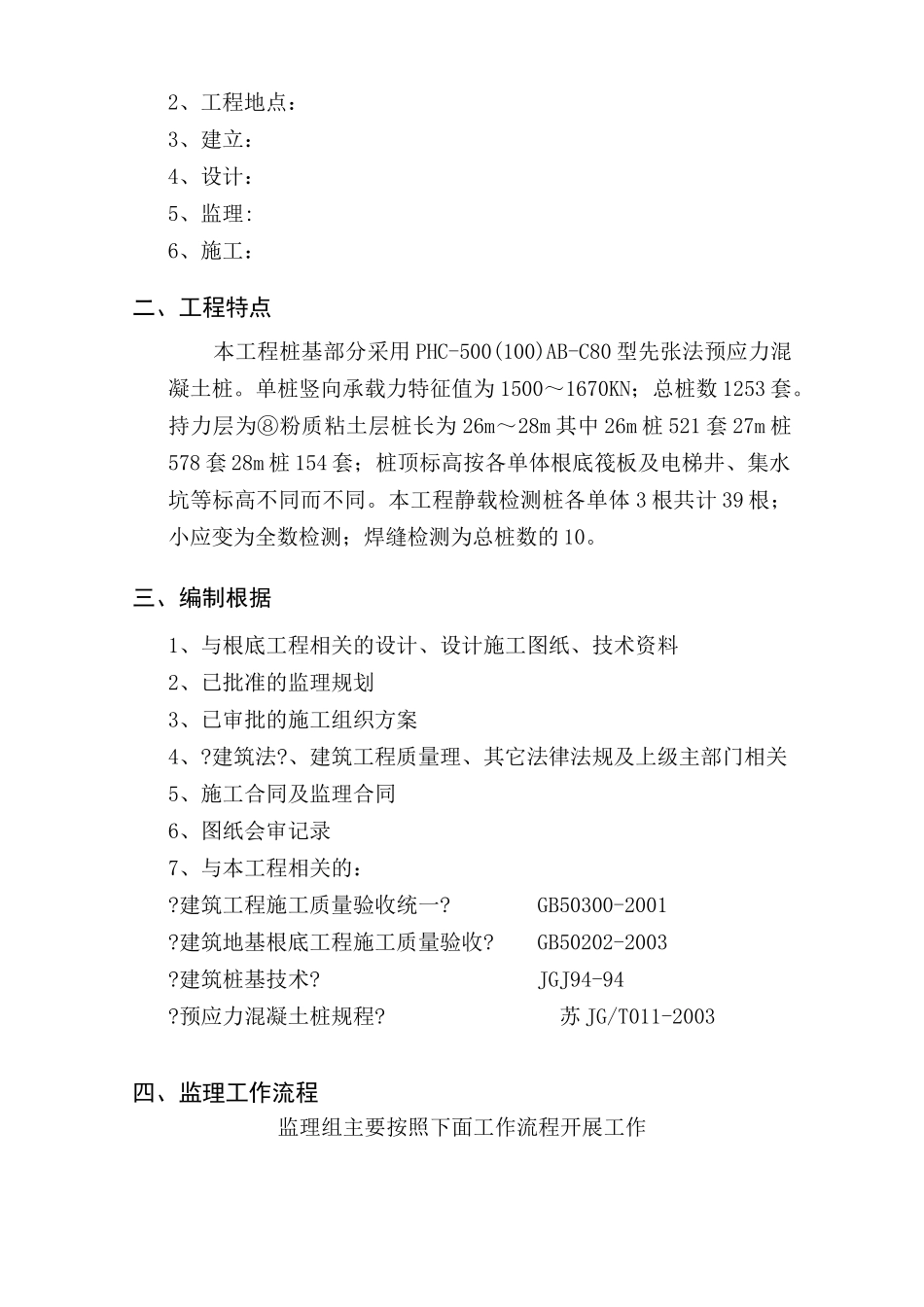

大丰城东新区湿地公园效劳房工程监理实施细那么监理实施细那么(桩基工程)内容提要:工程概况工程特点编制根据监理工作流程监理工作控制目的及控制要点监理工作及措施工程监理机构〔章〕:专业监理工程师:总监理工程师:日:一、工程概况:1、工程名称:2、工程地点:3、建立:4、设计:5、监理:6、施工:二、工程特点本工程桩基部分采用PHC-500(100)AB-C80型先张法预应力混凝土桩。单桩竖向承载力特征值为1500~1670KN;总桩数1253套。持力层为⑧粉质粘土层桩长为26m~28m其中26m桩521套27m桩578套28m桩154套;桩顶标高按各单体根底筏板及电梯井、集水坑等标高不同而不同。本工程静载检测桩各单体3根共计39根;小应变为全数检测;焊缝检测为总桩数的10。三、编制根据1、与根底工程相关的设计、设计施工图纸、技术资料2、已批准的监理规划3、已审批的施工组织方案4、?建筑法?、建筑工程质量理、其它法律法规及上级主部门相关5、施工合同及监理合同6、图纸会审记录7、与本工程相关的:?建筑工程施工质量验收统一?GB50300-2001?建筑地基根底工程施工质量验收?GB50202-2003?建筑桩基技术?JGJ94-94?预应力混凝土桩规程?苏JG/T011-2003四、监理工作流程监理组主要按照下面工作流程开展工作五、监理工作控制目的及控制要点1、结合本工程详细特点确定监理工作的控制重点:成品桩的质量、定位防线、成桩机械、沉桩质量〔包括桩机就位、桩身垂直度、桩顶标高、最终压力等〕。1.1、复核检查轴线控制桩水准点及桩数要求现场水准点不少于2个轴线检查每三天一次。2、监理控制的目的值:监理工作控制的目的就是使施工过程中的每一项控制点均满足施工合同、设计及施工要求一般工程的偏向不大于允许偏向。本工程详细目的值如下:2.1、桩位放样允许偏向:群桩20mm;单排桩10mm。2.2、桩位的允许偏向〔表一〕:项工程允许偏向〔mm〕1盖有根底梁的桩垂直根底梁的中心线100+0.01H沿根底梁的中心线150+0.01H2桩数为1~3根桩基中的桩1003桩数为4~16根桩基中的桩1/2桩径或边长4桩数大于16根桩基中的桩:最外边的桩1/3桩径中间桩1/2桩径注:表中H为施工现2.3先张法预应力混凝土桩质量验收〔表二〕:项序检查工程允许偏向或允许值检查数值主控项目1桩体质量检验按桩基检测技术按桩基检测技术2桩位偏向见表一用钢卷尺量3承载力按桩基检测技术按桩基检测技术一般项目1成品桩质外观无蜂窝、露筋、裂缝、色感均匀、桩顶处无孔隙直观桩径mm+5用钢尺量壁厚度mm±5用钢尺量桩尖中心线mm<2用钢尺量顶面平整度mm10用程度尺量桩体弯曲/<1/1000L用钢尺量L为桩长2接桩焊缝质量见表三见表三电焊完毕后停歇时间min>1.0秒表测定上下节平面偏向min<10用钢尺量节点弯曲矢高/<1/1000L用钢尺量L为两节桩长3停压时标高设计要求现场实测或查沉桩记录4桩顶标高mm+5水准仪测量2.4先张法预应力混凝土桩焊接质量〔表三〕:序检查工程允许偏向或允许值检查1上下节端部错口外径≥700mmmm≤3用钢尺量内径≤700mmmm≤2用钢尺量2焊缝咬边深度mm≤0.5焊缝检查仪3焊缝加强层高度mm2焊缝检查仪4焊缝加强层宽度mm2焊缝检查仪5焊缝电焊质量外观无气孔、无焊瘤、无裂缝直观6焊缝探伤检验满足设计要求按设计要求六、监理工作的及措施监理组采用见证、旁站、巡视、平行检查等多种对本工程施工进展监理以事前控制为主辅以事中控制、事后控制注重工序验收。1、施工机械、测量仪器及施工人员的控制1.1用于本工程的桩机要求性能良好桩机的数量及配重能满足施工要求。进场后检查桩机的检验合格证明书、压力表的标定的有效。1.2测量用的经纬仪、水准仪及全站仪等仪器主要检查由权威计量部门的检定证明及其有效限。1.3施工理人员要具有相应的资格施工操作人员及特殊工种要经过操作技能培训的纯熟工人分别检查其书、操作证和上岗证不具备资格人员不能参与施工。2、成品桩进场验收2.1对进场的成品桩资料检查检查内容有:桩的出厂合格证出厂水泥、骨料、钢材、外加剂、掺和料等原材料的检测混凝土强度等主要检查这些质保资料是否符合设计及相应的是否与进场的桩消费日相符。2.2桩的调运及堆放桩在吊装时吊点应距桩两端0.207L处运输过程中支点应在吊点处并垫以楔木...
