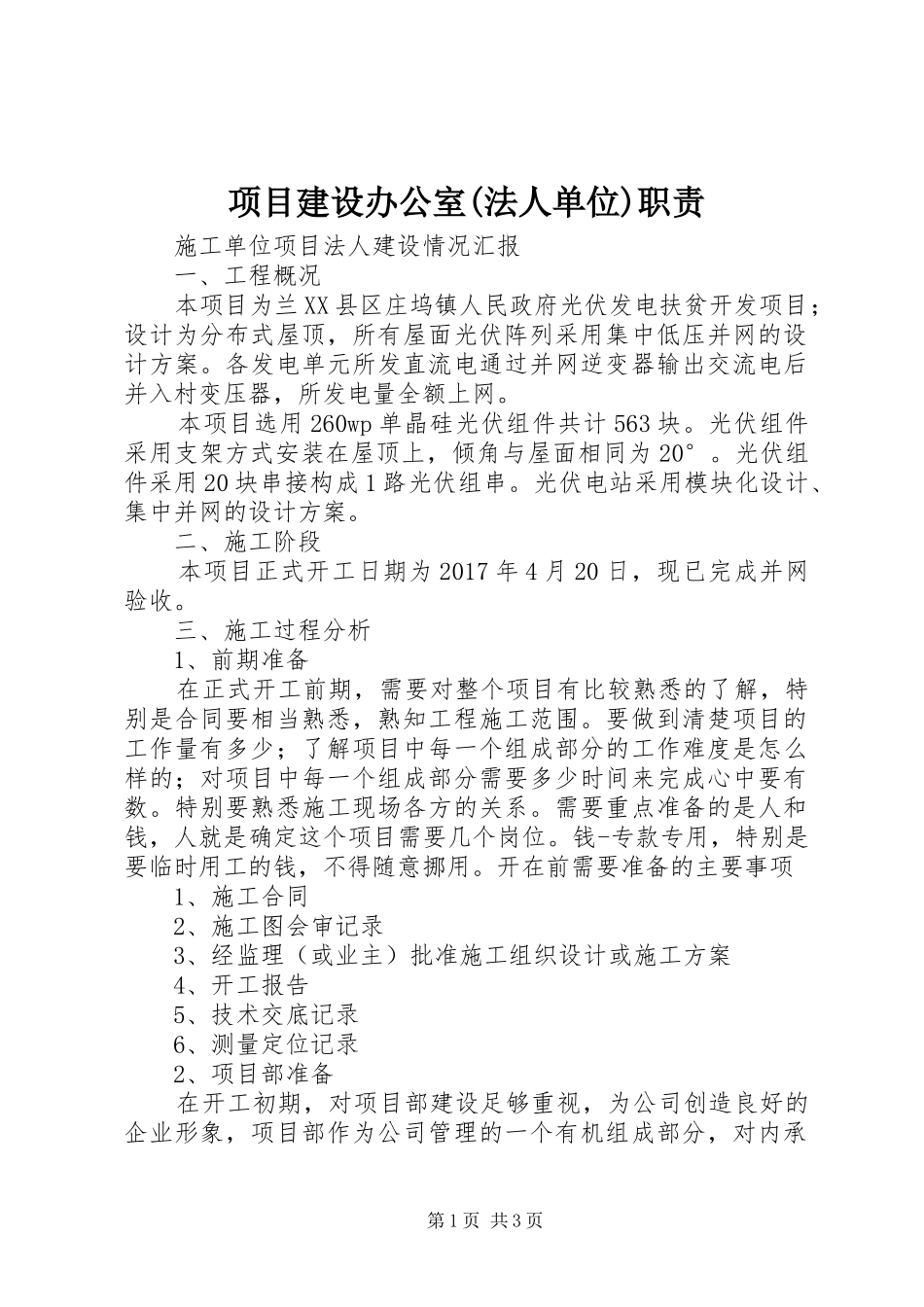

项目建设办公室(法人单位)职责施工单位项目法人建设情况汇报一、工程概况本项目为兰XX县区庄坞镇人民政府光伏发电扶贫开发项目;设计为分布式屋顶,所有屋面光伏阵列采用集中低压并网的设计方案
各发电单元所发直流电通过并网逆变器输出交流电后并入村变压器,所发电量全额上网
本项目选用260wp单晶硅光伏组件共计563块
光伏组件采用支架方式安装在屋顶上,倾角与屋面相同为20°
光伏组件采用20块串接构成1路光伏组串
光伏电站采用模块化设计、集中并网的设计方案
二、施工阶段本项目正式开工日期为2017年4月20日,现已完成并网验收
三、施工过程分析1、前期准备在正式开工前期,需要对整个项目有比较熟悉的了解,特别是合同要相当熟悉,熟知工程施工范围
要做到清楚项目的工作量有多少;了解项目中每一个组成部分的工作难度是怎么样的;对项目中每一个组成部分需要多少时间来完成心中要有数
特别要熟悉施工现场各方的关系
需要重点准备的是人和钱,人就是确定这个项目需要几个岗位
钱-专款专用,特别是要临时用工的钱,不得随意挪用

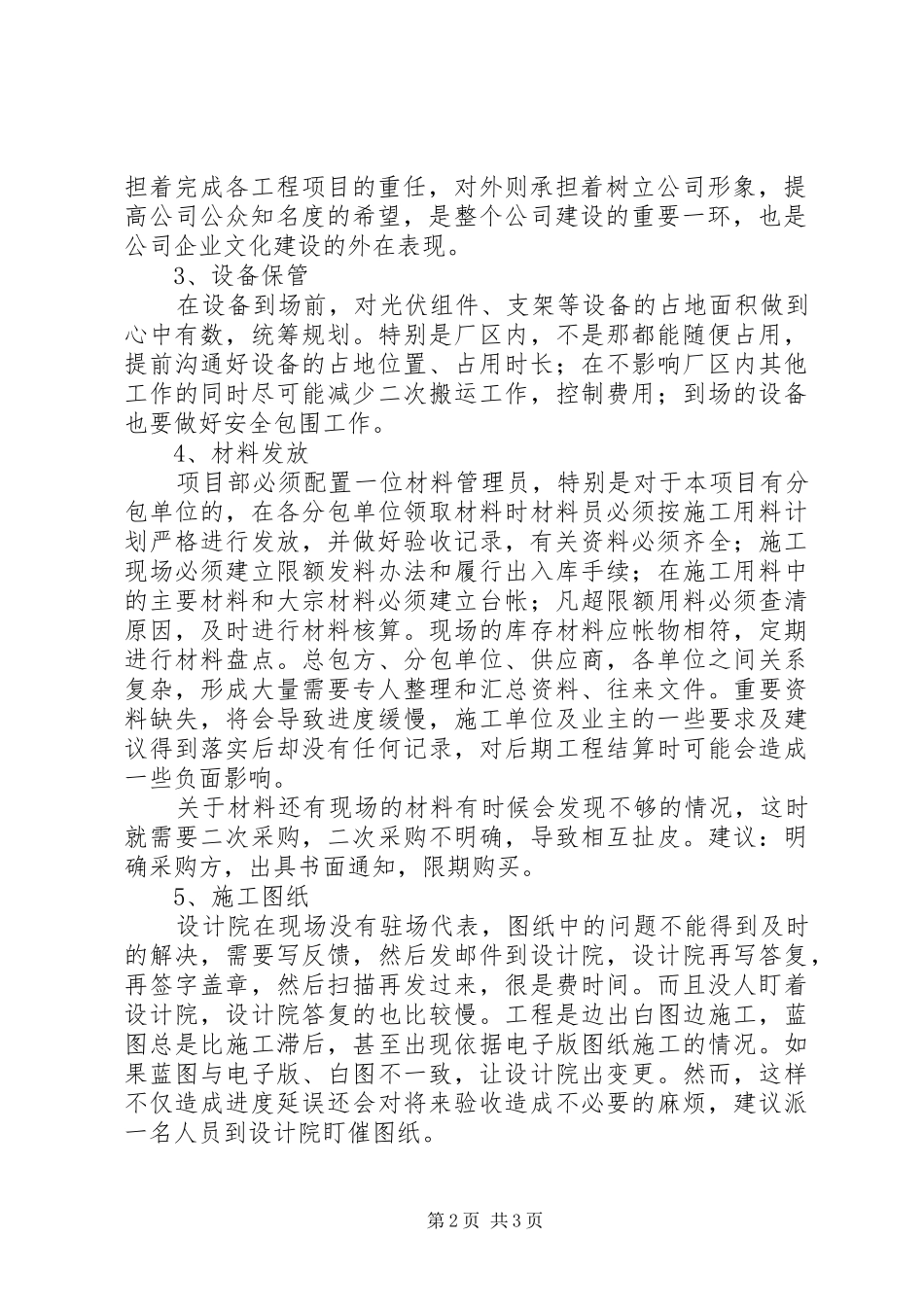

开在前需要准备的主要事项1、施工合同2、施工图会审记录3、经监理(或业主)批准施工组织设计或施工方案4、开工报告5、技术交底记录6、测量定位记录2、项目部准备在开工初期,对项目部建设足够重视,为公司创造良好的企业形象,项目部作为公司管理的一个有机组成部分,对内承第1页共3页担着完成各工程项目的重任,对外则承担着树立公司形象,提高公司公众知名度的希望,是整个公司建设的重要一环,也是公司企业文化建设的外在表现

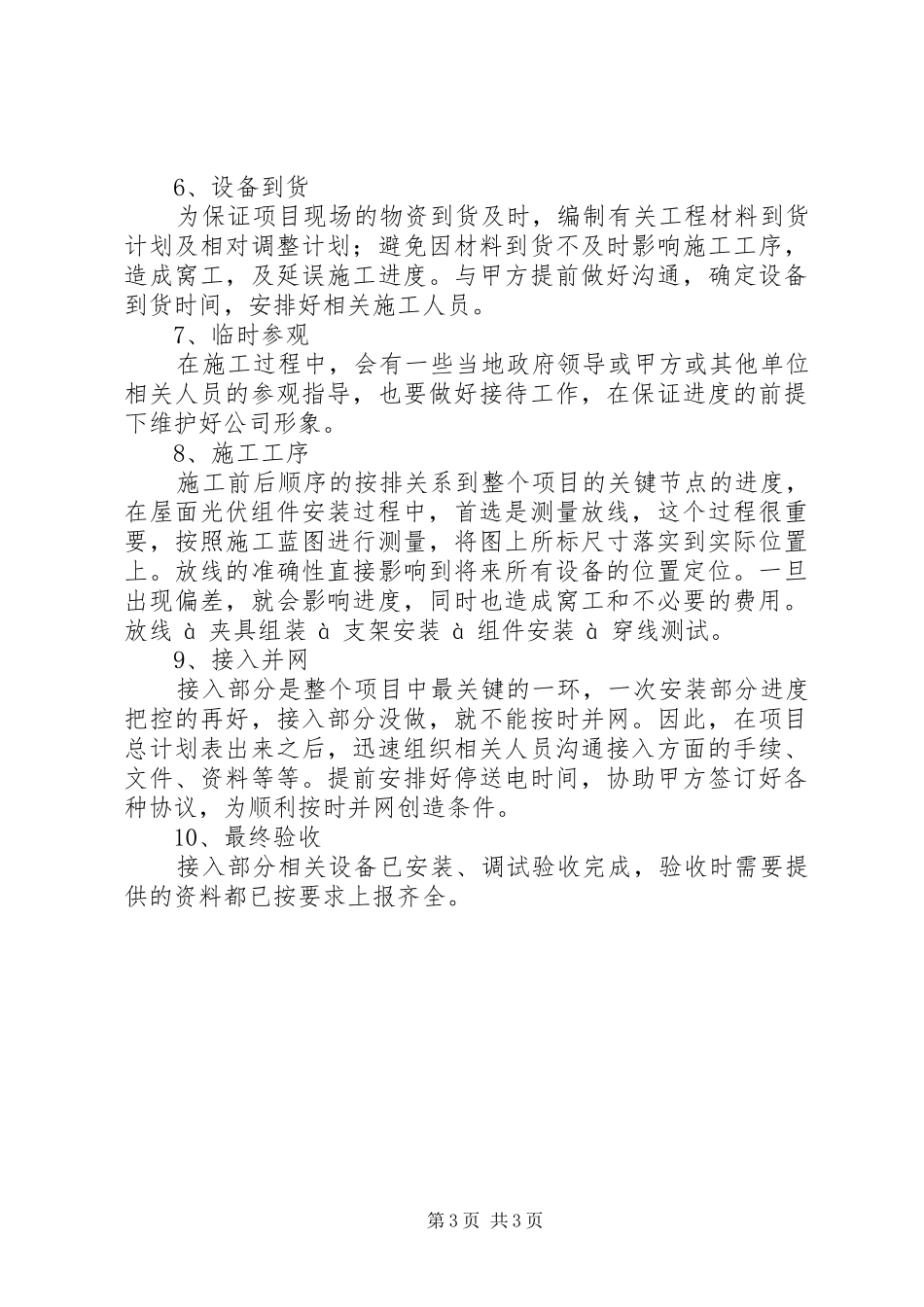

3、设备保管在设备到场前,对光伏组件、支架等设备的占地面积做到心中有数,统筹规划
特别是厂区内,不是那都能随便占用,提前沟通好设备的占地位置、占用时长;在不影响厂区内其他工作的同时尽可能减少二次搬运工作,控制费用;到场的设备也要做好安全包围工作
4、材料发放项目部必须配置一位材料管理
