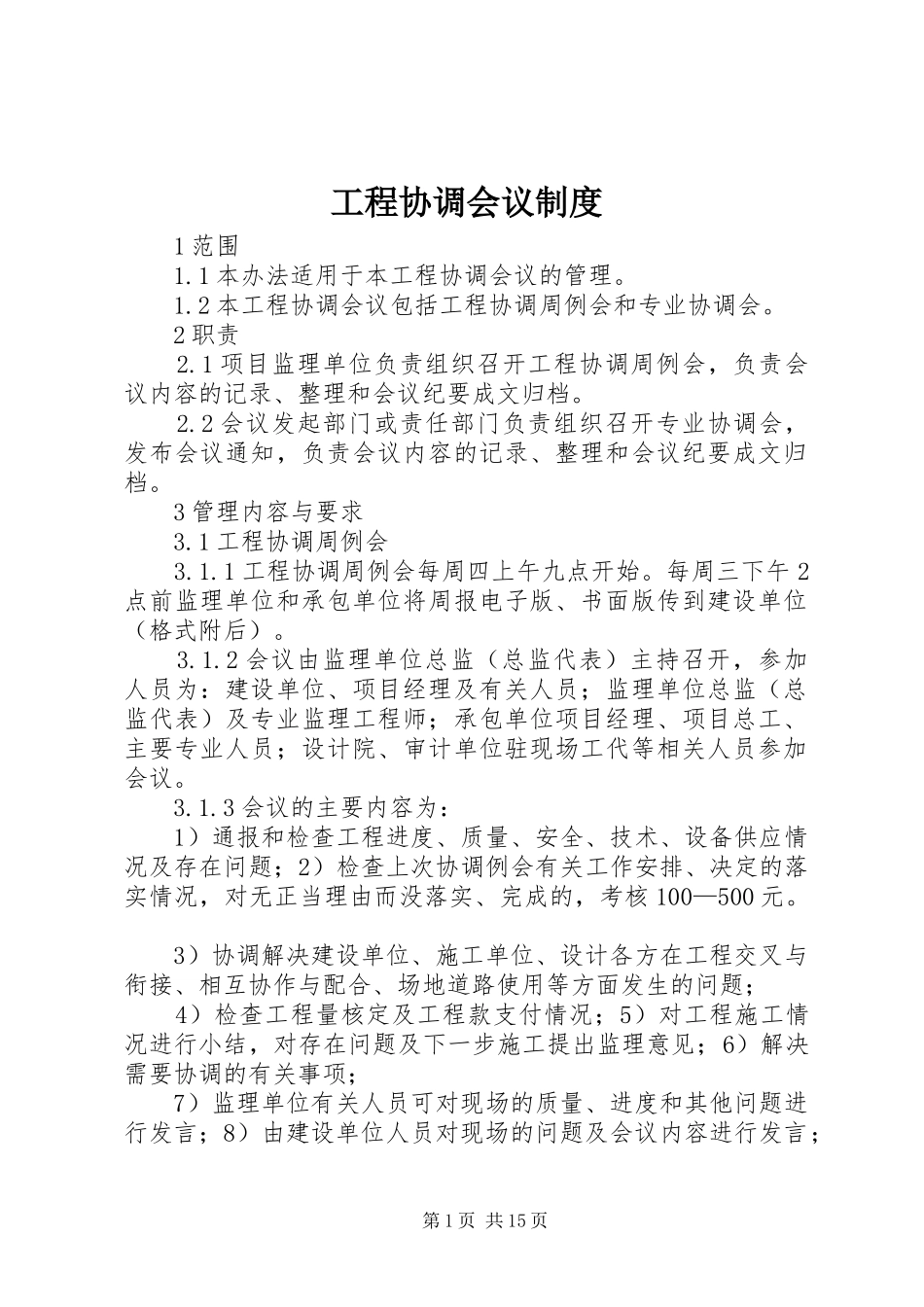

工程协调会议制度1范围1
1本办法适用于本工程协调会议的管理
2本工程协调会议包括工程协调周例会和专业协调会
1项目监理单位负责组织召开工程协调周例会,负责会议内容的记录、整理和会议纪要成文归档
2会议发起部门或责任部门负责组织召开专业协调会,发布会议通知,负责会议内容的记录、整理和会议纪要成文归档
3管理内容与要求3
1工程协调周例会3
1工程协调周例会每周四上午九点开始

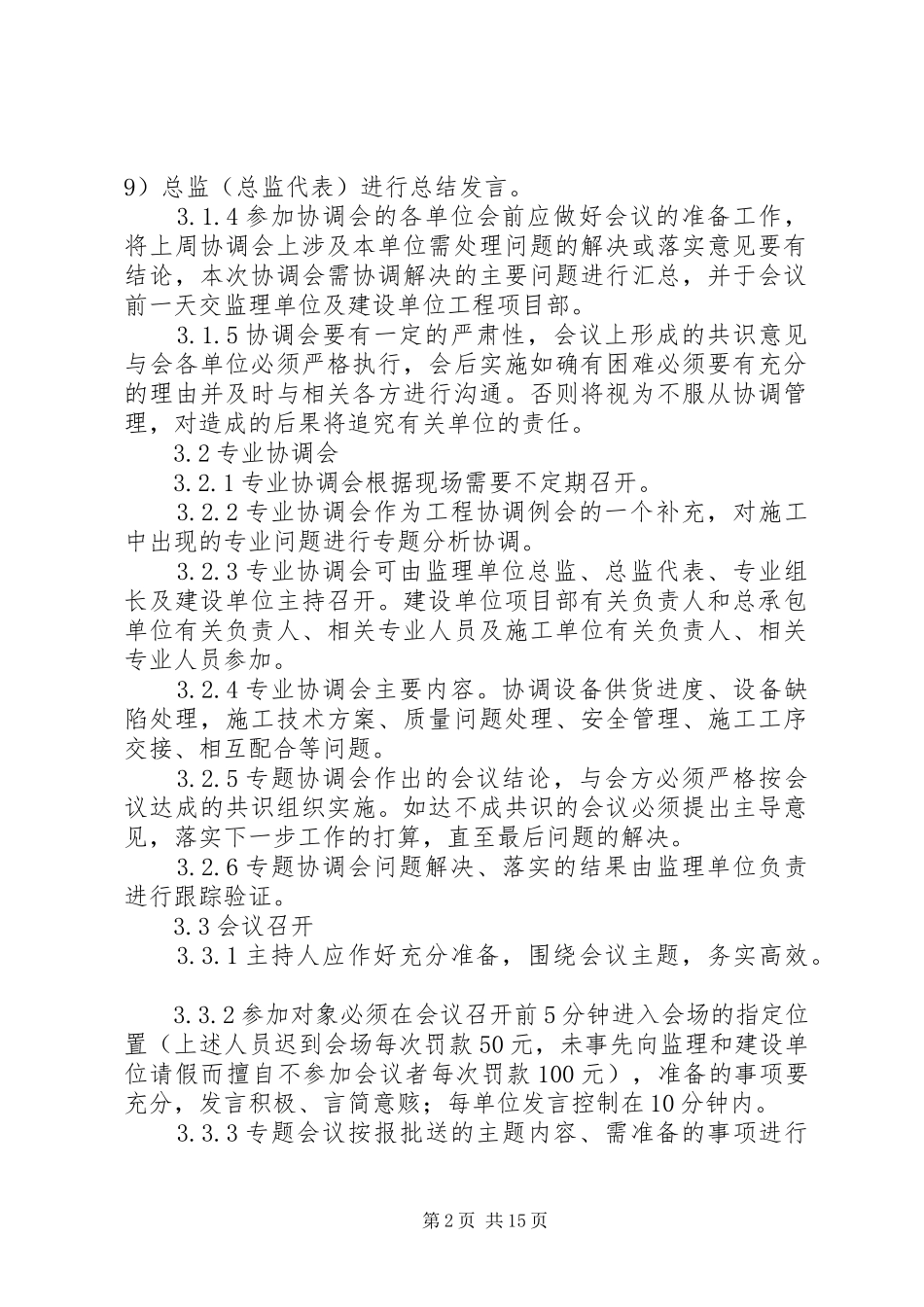

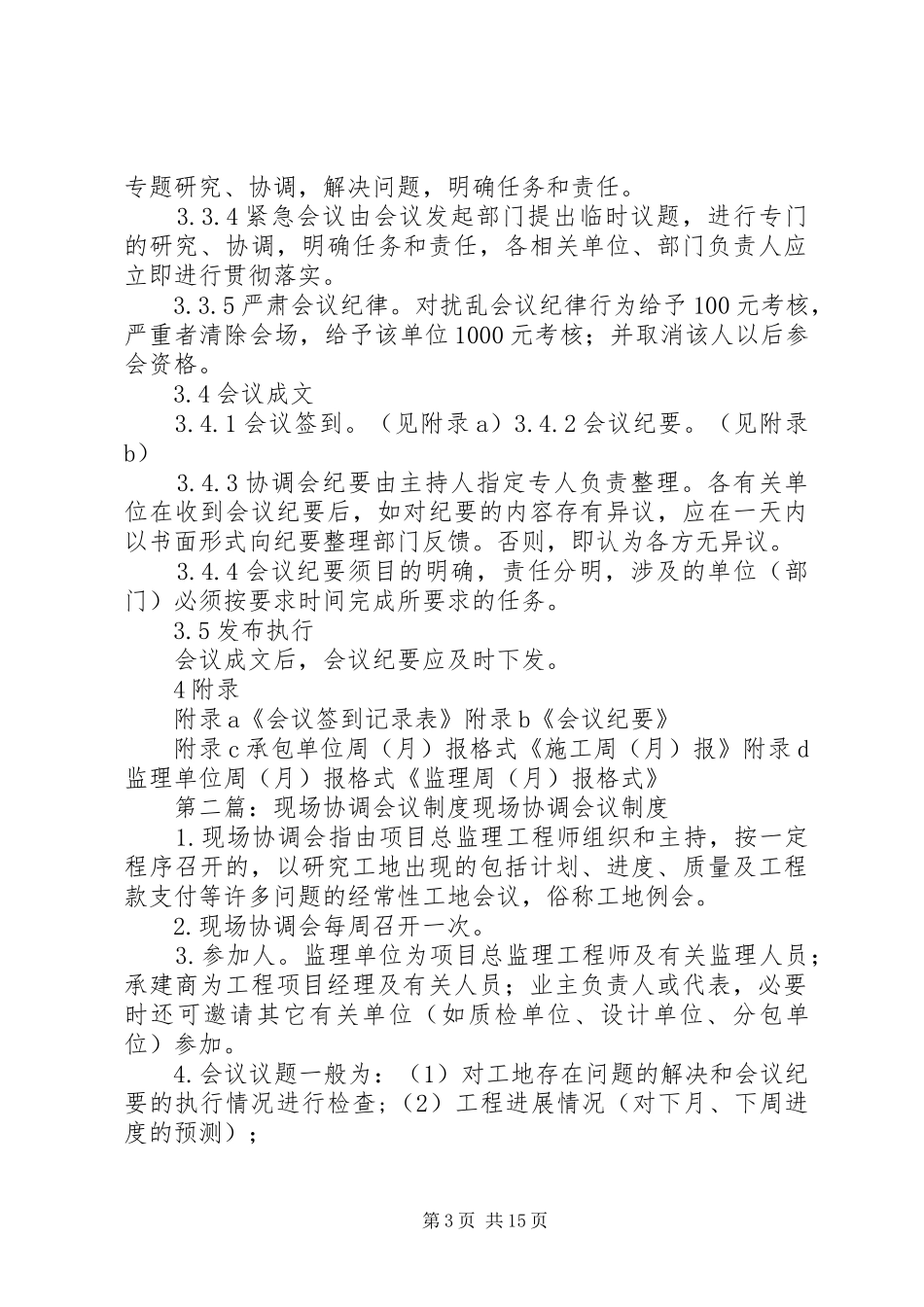

每周三下午2点前监理单位和承包单位将周报电子版、书面版传到建设单位(格式附后)
2会议由监理单位总监(总监代表)主持召开,参加人员为:建设单位、项目经理及有关人员;监理单位总监(总监代表)及专业监理工程师;承包单位项目经理、项目总工、主要专业人员;设计院、审计单位驻现场工代等相关人员参加会议
3会议的主要内容为:1)通报和检查工程进度、质量、安全、技术、设备供应情况及存在问题;2)检查上次协调例会有关工作安排、决定的落实情况,对无正当理由而没落实、完成的,考核100—500元
3)协调解决建设单位、施工单位、设计各方在工程交叉与衔接、相互协作与配合、场地道路使用等方面发生的问题;4)检查工程量核定及工程款支付情况;5)对工程施工情况进行小结,对存在问题及下一步施工提出监理意见;6)解决需要协调的有关事项;7)监理单位有关人员可对现场的质量、进度和其他问题进行发言;8)由建设单位人员对现场的问题及会议内容进行发言;第1页共15页9)总监(总监代表)进行总结发言
4参加协调会的各单位会前应做好会议的准备工作,将上周协调会上涉及本单位需处理问题的解决或落实意见要有结论,本次协调会需协调解决的主要问题进行汇总,并于会议前一天交监理单位及建设单位工程项目部
5协调会要有一定的严肃性,会议上形成的共识意见与会各单位必须严格执行,会后实施如确有困难必须要有充分的理
