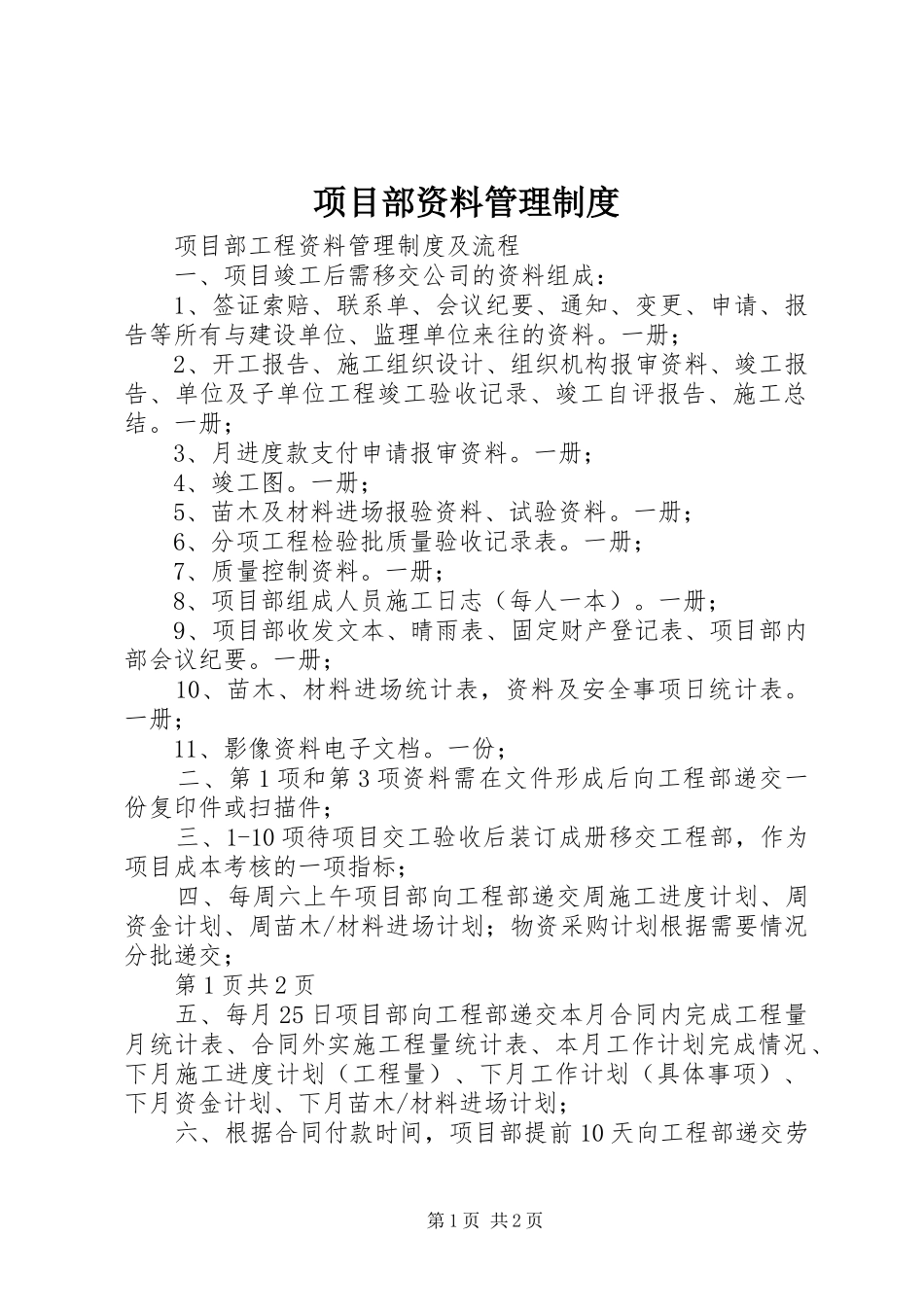

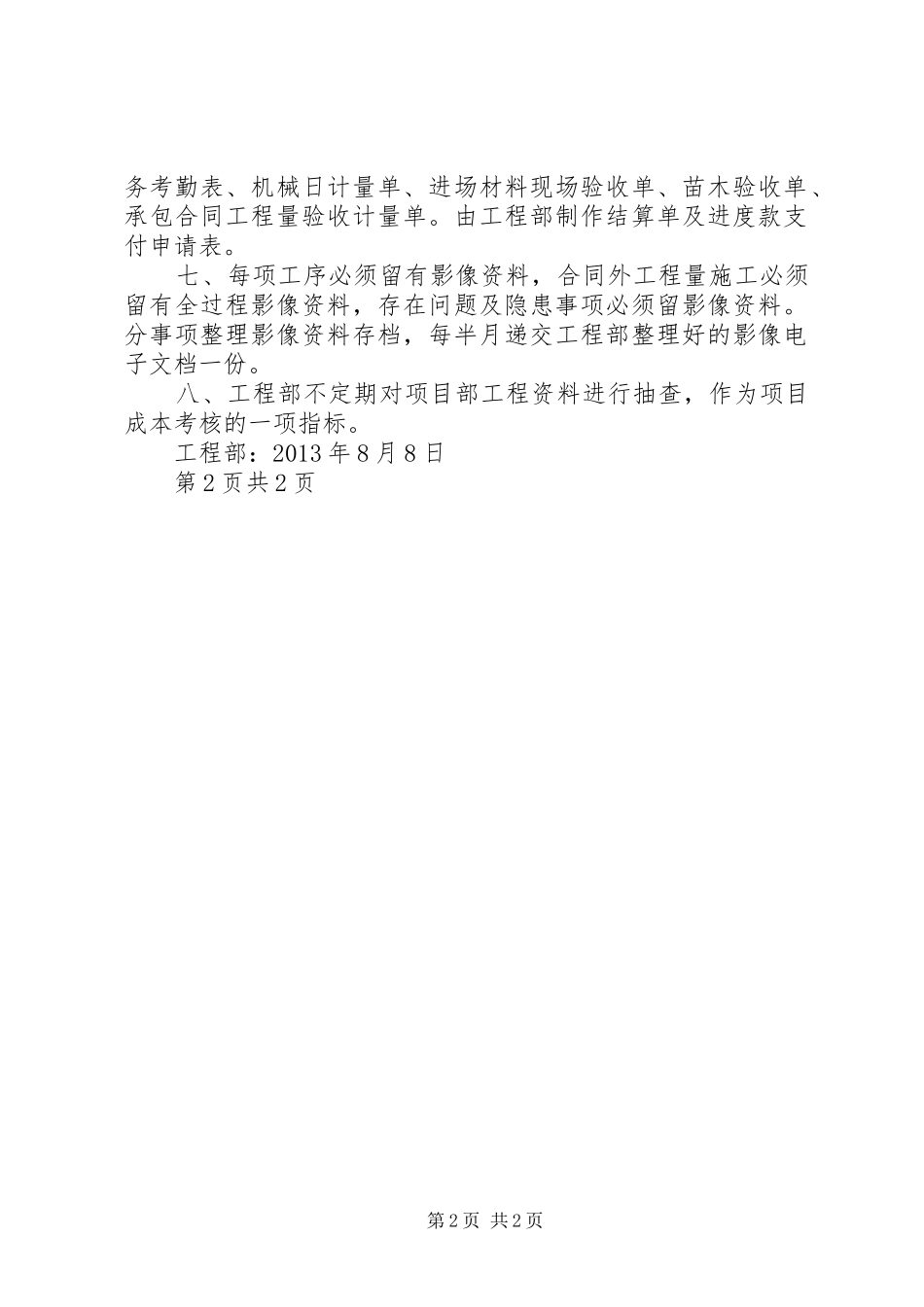

项目部资料管理制度项目部工程资料管理制度及流程一、项目竣工后需移交公司的资料组成:1、签证索赔、联系单、会议纪要、通知、变更、申请、报告等所有与建设单位、监理单位来往的资料。一册;2、开工报告、施工组织设计、组织机构报审资料、竣工报告、单位及子单位工程竣工验收记录、竣工自评报告、施工总结。一册;3、月进度款支付申请报审资料。一册;4、竣工图。一册;5、苗木及材料进场报验资料、试验资料。一册;6、分项工程检验批质量验收记录表。一册;7、质量控制资料。一册;8、项目部组成人员施工日志(每人一本)。一册;9、项目部收发文本、晴雨表、固定财产登记表、项目部内部会议纪要。一册;10、苗木、材料进场统计表,资料及安全事项日统计表。一册;11、影像资料电子文档。一份;二、第1项和第3项资料需在文件形成后向工程部递交一份复印件或扫描件;三、1-10项待项目交工验收后装订成册移交工程部,作为项目成本考核的一项指标;四、每周六上午项目部向工程部递交周施工进度计划、周资金计划、周苗木/材料进场计划;物资采购计划根据需要情况分批递交;第1页共2页五、每月25日项目部向工程部递交本月合同内完成工程量月统计表、合同外实施工程量统计表、本月工作计划完成情况、下月施工进度计划(工程量)、下月工作计划(具体事项)、下月资金计划、下月苗木/材料进场计划;六、根据合同付款时间,项目部提前10天向工程部递交劳第1页共2页务考勤表、机械日计量单、进场材料现场验收单、苗木验收单、承包合同工程量验收计量单。由工程部制作结算单及进度款支付申请表。七、每项工序必须留有影像资料,合同外工程量施工必须留有全过程影像资料,存在问题及隐患事项必须留影像资料。分事项整理影像资料存档,每半月递交工程部整理好的影像电子文档一份。八、工程部不定期对项目部工程资料进行抽查,作为项目成本考核的一项指标。工程部:2013年8月8日第2页共2页第2页共2页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

项目部资料管理规章制度细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
