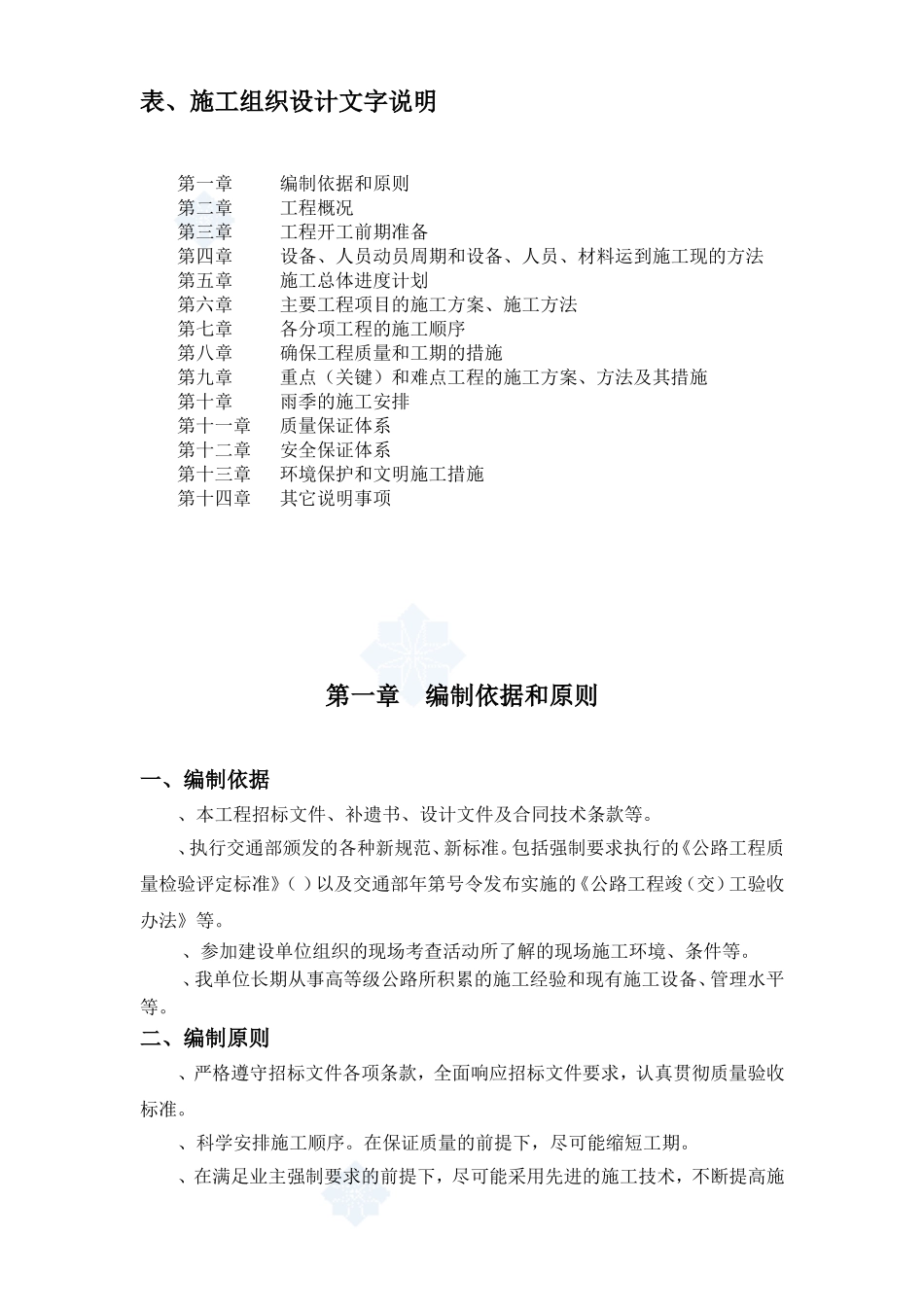

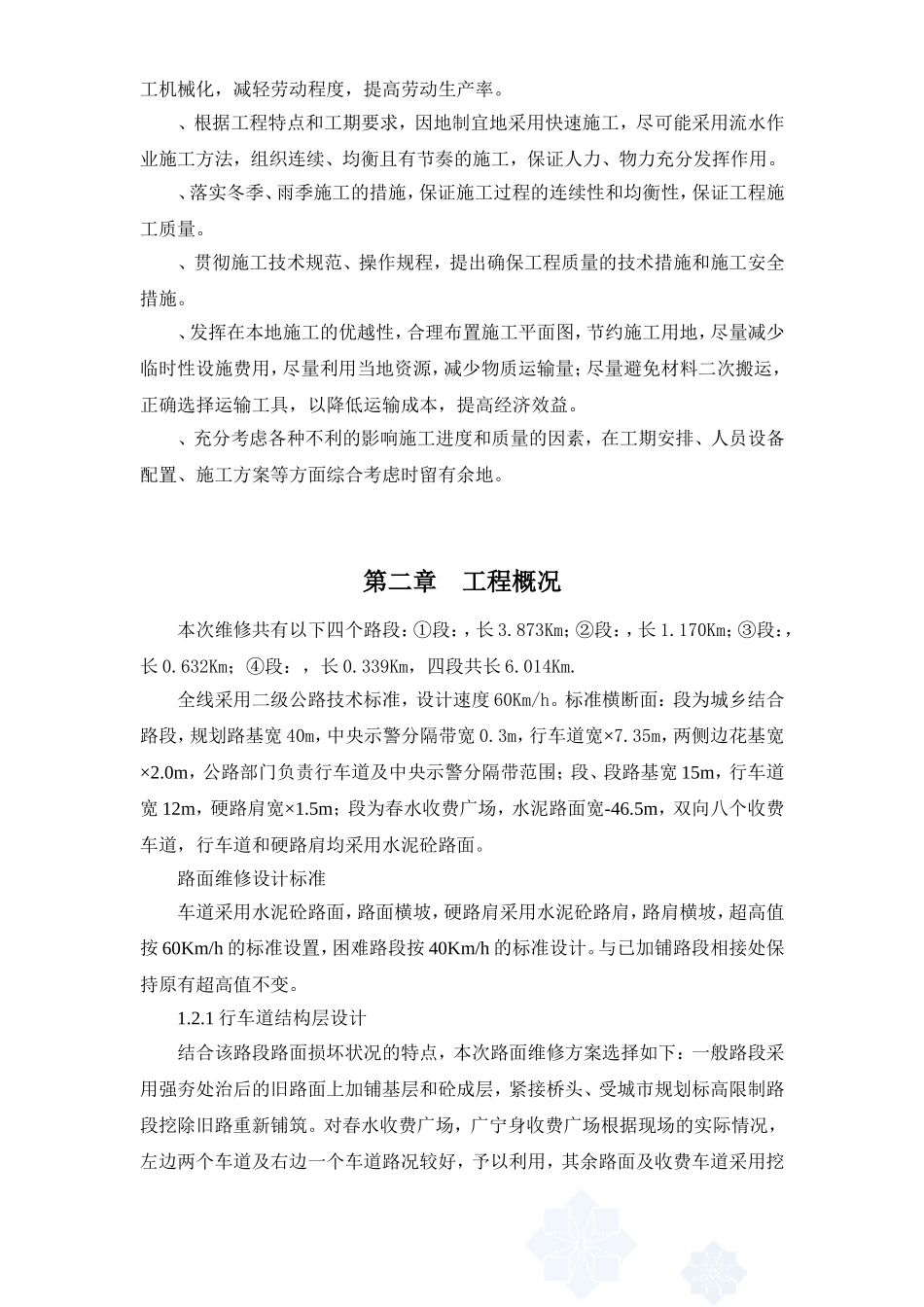

表、施工组织设计文字说明第一章编制依据和原则第二章工程概况第三章工程开工前期准备第四章设备、人员动员周期和设备、人员、材料运到施工现的方法第五章施工总体进度计划第六章主要工程项目的施工方案、施工方法第七章各分项工程的施工顺序第八章确保工程质量和工期的措施第九章重点(关键)和难点工程的施工方案、方法及其措施第十章雨季的施工安排第十一章质量保证体系第十二章安全保证体系第十三章环境保护和文明施工措施第十四章其它说明事项第一章编制依据和原则一、编制依据、本工程招标文件、补遗书、设计文件及合同技术条款等
、执行交通部颁发的各种新规范、新标准
包括强制要求执行的《公路工程质量检验评定标准》()以及交通部年第号令发布实施的《公路工程竣(交)工验收办法》等
、参加建设单位组织的现场考查活动所了解的现场施工环境、条件等
、我单位长期从事高等级公路所积累的施工经验和现有施工设备、管理水平等
二、编制原则、严格遵守招标文件各项条款,全面响应招标文件要求,认真贯彻质量验收标准
、科学安排施工顺序
在保证质量的前提下,尽可能缩短工期
、在满足业主强制要求的前提下,尽可能采用先进的施工技术,不断提高施工机械化,减轻劳动程度,提高劳动生产率
、根据工程特点和工期要求,因地制宜地采用快速施工,尽可能采用流水作业施工方法,组织连续、均衡且有节奏的施工,保证人力、物力充分发挥作用
、落实冬季、雨季施工的措施,保证施工过程的连续性和均衡性,保证工程施工质量
、贯彻施工技术规范、操作规程,提出确保工程质量的技术措施和施工安全措施
、发挥在本地施工的优越性,合理布置施工平面图,节约施工用地,尽量减少临时性设施费用,尽量利用当地资源,减少物质运输量;尽量避免材料二次搬运,正确选择运输工具,以降低运输成本,提高经济效益
、充分考虑各种不利的影响施工进度和质量的因素,在工期安排、人员设备配置、施工方案等方面综合考虑时留有
